躯体工事の最近のブログ記事

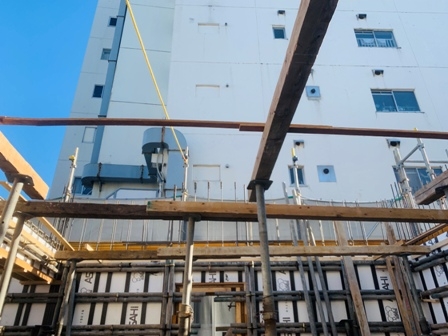

・2階立ち上がりコンクリート打設
皆さま( ノ゚Д゚)こんにちは
今日は寒いですねー。1月並みの気温だそうです(つд⊂)
雨も降っているし最悪ですね。
あ、今日はペットに感謝する日だそうですよ
11月22日の語呂合わせで、わんわん・にゃんにゃん!
かわいいですねええええ。
では!現場監督さんから写真をいただきましたので、
杉並区善福寺の現場日記を更新いたします__
前回のブログでは、2階・躯体工事の様子をご紹介いたしました

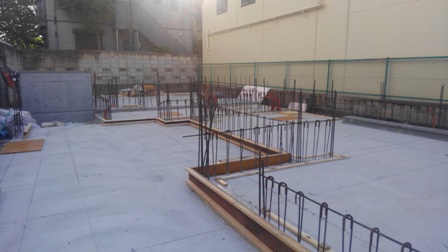

その後工事は進み、スラブ工事へと!!
スラブは、床を支える構造床のことをいいます。

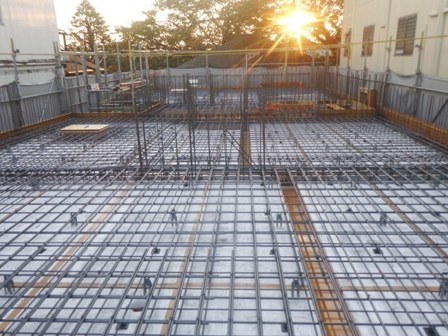

その部分にスタットボード(断熱型枠材)を敷き込み、配筋作業が行われました

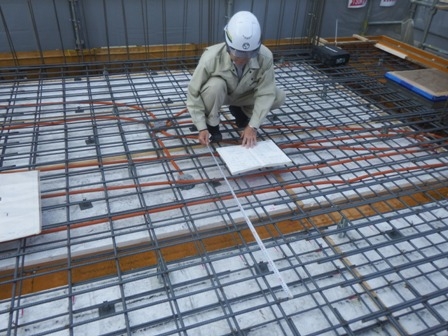

配筋が完了したら、検査を行います。
検査項目は下記の通りです。
配筋の形状
鉄筋の径
配筋の配置
配筋のレベル(高さ)
配筋のピッチ(間隔)

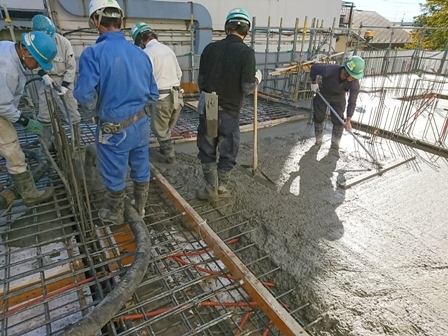

検査に合格後、コンクリート打設へと進みます(・∀・)

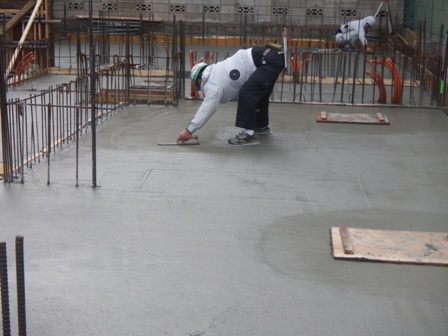

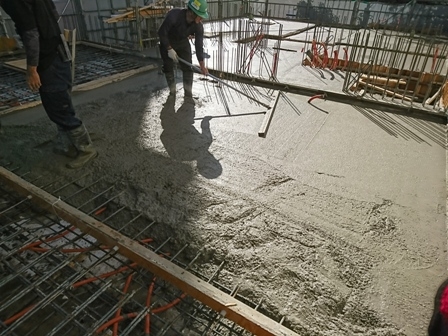

指定の高さ(深さ)までコンクリートを流し込み、表面を均していきます。
トンボを使って均していますねえ。
この作業、1回やってみたいです個人的に。

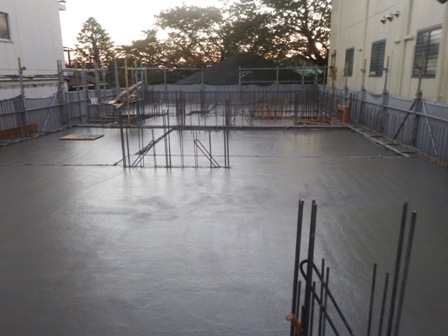

打設完了!!すんごいきれいですよね
コンクリート硬化後、3階の躯体工事が始まります(^ω^)
次回、現場に行って取材してきますのでお楽しみにー
- - キリトリ - - -
杉並区善福寺にて、RC造賃貸マンションを建設しております
地上4階建、間取は1K・1LDKデス。
完成は2020年3月を予定しております(^ω^)
・2階・躯体工事の様子
皆さま( ノ゚Д゚)こんにちは
今朝のニュースで、今年の流行語大賞の特集がやっておりました!
そういえば「令和」になったのも今年ですよね、普段あまり使わないので忘れてました・・・
ラグビー関連のワードが結構多くて、大賞に選ばれるのは一体なんでしょうかねー?
では!
現場日記を更新いたします
杉並区善福寺にて、店舗併用賃貸マンションを建設中です。
前回のブログで、1階立ち上がりコンクリート打設の様子を
ご紹介いたしました!!
そして2階の躯体工事へと進みます

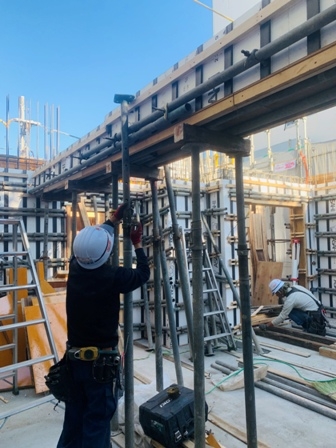

1階同様、型枠が建て込まれ壁配筋そしてスタットボードの建て込み、も行われています。
ちなみに内側の型枠を建て込むことを、型枠を返すといいます。
職人さんが設置しているのは、型枠支保工です。文字通り型枠を支持するものです
支保工の上にバタ角を乗せ、釘で固定しています。
型枠がゆがまないように押さえていますよ(・∀・)
型枠関連で。
窓やドアなどの開口部に使われる型枠には、
あらかじめサッシアンカーというものが型枠に付いています
サッシなどを取り付ける工事の際に活躍する金具です。
内装工事はまだまだ先ですが、その時までおたのしみに。
以上!
今回はここまでになります(・∀・)
次回のブログもよろしくどうぞ。
- - キリトリ - - -
杉並区善福寺にて、RC造賃貸マンションを建設しております
地上4階建、間取は1K・1LDKデス。
完成は2020年3月を予定しております(^ω^)
・1階立ち上がりコンクリート打設
皆さま( ノ゚Д゚)こんにちは
秋はどうしてか眠くなりますねえ。
今日は杉並区善福寺の現場に行ってまいりました
1階立ち上がりコンクリートの打設でございます(^ω^)
生コン車とポンプ車が現場前に横付けされていますう。
っとその前に打設に至るまでをご紹介。
スラブに断熱材の敷き込み、そして配筋がされます!!
きちんと配筋図通りに配筋されているかどうか配筋検査は、打設前に必ず行います(・∀・)
検査に合格しないとコンクリートを打設できないのです

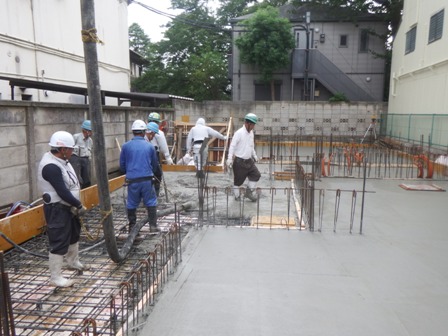

そして本日、打設
私が取材に行った際には、スラブに上がってきた所でございました(´ー`)
コンクリートを打つ深さ(高さ)はもちろん決められており、
機械で見ながら、打設を行なっています。
足がコンクリートに埋まっていて移動しづらそうですよね・・。大変です

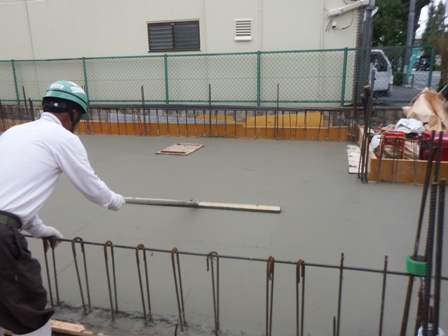

指定の高さまで打設された所を、鏝で表面を均しています
