☆完成したら見えない部分を覗き見!5階躯体工事
みなさま、こんにちは(^∇^*)/
相模原市あいにくのお天気でございます
梅雨が明けてからの方が雨の降る回数が多いような気がするのは
私だけでしょうか・・・(・o・)?
さて、それでは先日現場に行ってまいりましたので
現場の様子をご紹介いたします(・_・ )ゞ

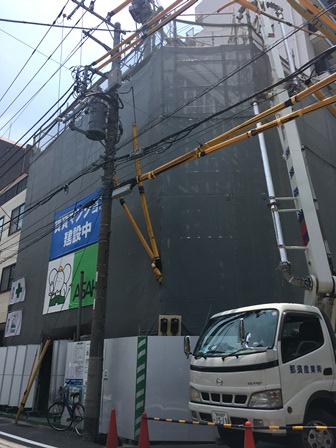

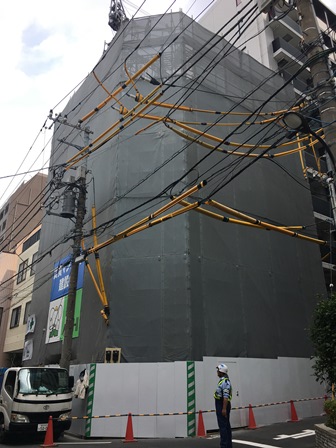

足場もだいぶ高くまで上がりましたね。
それでは中へ

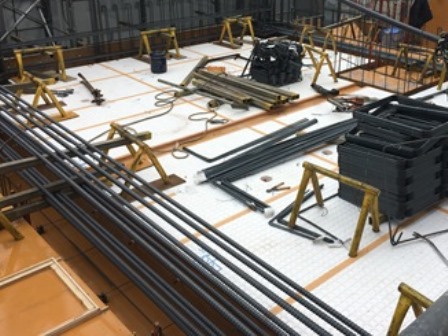

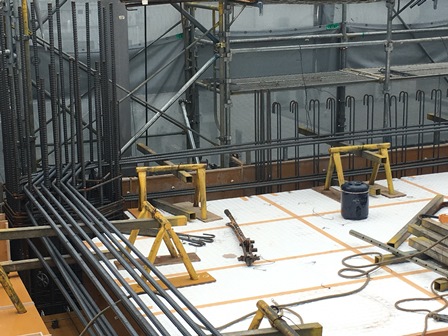

6階スラブに断熱材が敷かれ、梁配筋を行っておりました

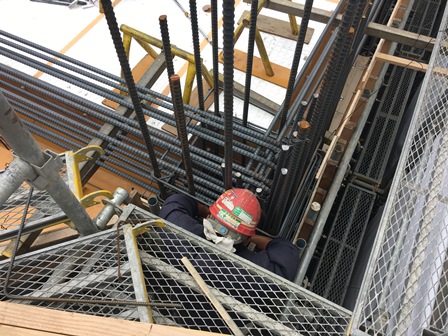

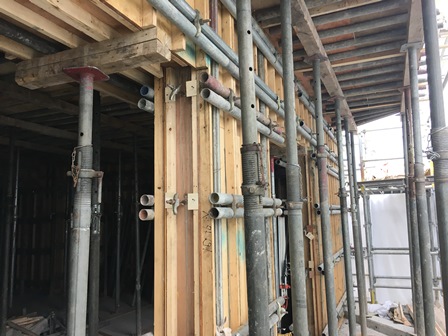

梁部分の型枠が建て込まれているため、馬と単管を使って全体を浮かせた状態で配筋を行い、
配筋が完了すると単管を抜く梁落としが行われ梁配筋が設計図の位置に置かれます

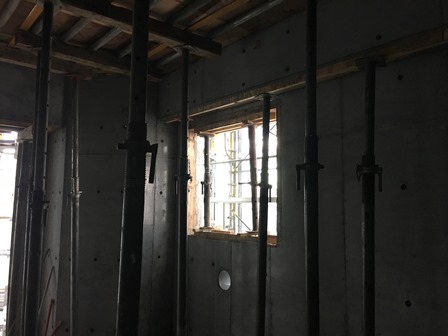

躯体はこれまで同様、しっかり固定されております
これまでの躯体工事の様子はコチラ
また、1階より内装工事が始まりました!!

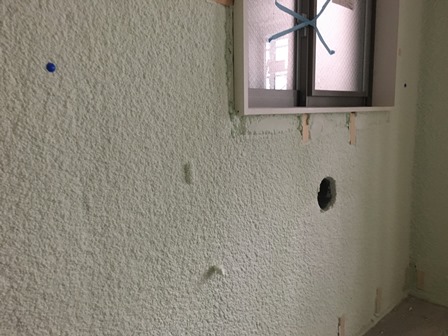

まず外部に面している壁にウレタン(断熱材)の吹付が施されていました
続いて足元を見ると、前回紹介した通り芯を軸に墨出しが行われ、
そこに配管が設置されていました

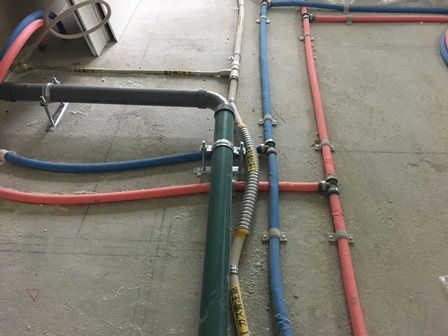

こちらは転がし配管という設置方法になります
この設置方法では床の上に直に配管を置くのですが、
ただ床に置いただけでは逆流が起こったりスムーズな給排水ができない
といったことが起きるため、
パッと見ただけでは分かりずらいですが、勾配を付けて配管が行われています
現在はこのような状態ですが、この先置床というものが施されるため、
配管はフローリングの下に隠れます
置床についてはまたこの先ご紹介したいと思います
今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2018年1月完成予定
地上8階建て
1R 7世帯
1LDK 7世帯
☆完成したら見えない部分を覗き見!4階立上がりコン打設
みなさまこんにちは(^∇^*)/
ここ最近は猛暑が続いておりましたが
本日は太陽もお休みのようで
いつもよりは涼しく感じますね
今日は海老名で市民祭りが開催され
2500発の花火が夜空を彩るそうです
このまま雨が降りませんように。。。(>人<)
それでは現場の様子をご紹介いたします(・_・ )ゞ
先日、4階躯体工事の様子をご紹介いたしました!!
後日無事コンクリ打設が行われ、4階が立上がりました( ̄^ ̄)ゞ
さて、今回は下階の現在の様子もご紹介したいと思います!!
まずは階

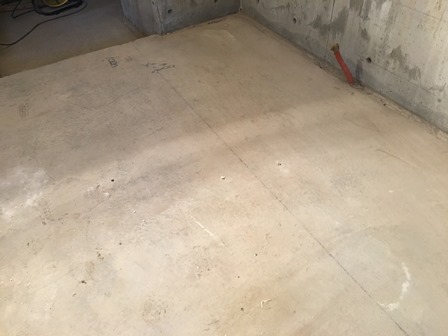

こちらは既定の強度が確認されるまではこの状態になります
その強度をどのように確かめるかというと、

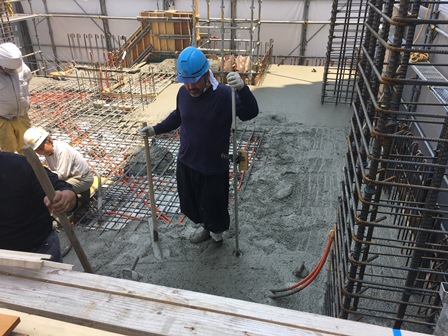

以前ご紹介したスランプ検査の際にテスト用に少量のコンクリート採取し、
そのテストピースを検査場に運び試験をして強度を確かめます
続いて階

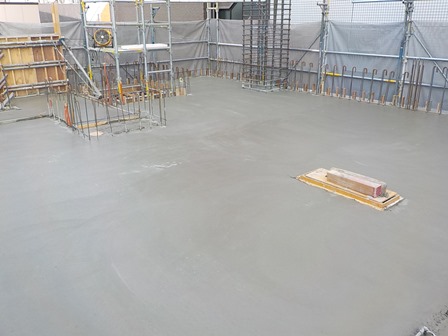

こちらはサポートが外されておりました!!

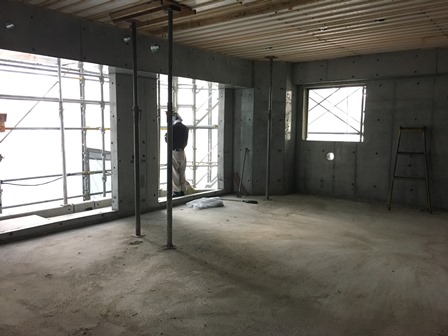

これより墨出しが行われ内装工事が始まります!!
そして階

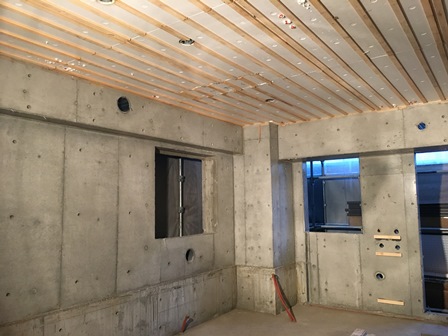

こちらもサポートが外されておりました!!
この通り芯(基準墨)と呼ば出る墨を軸に配管や間仕切りの墨が引かれます
躯体工事と並行して内装工事もこれから進んでいきます!!
今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2018年1月完成予定
地上8階建て
1R 7世帯
1LDK 7世帯
☆完成したら見えない部分を覗き見!4階躯体工事
みなさま、こんにちは(^∇^*)/
小中学生はもう夏休みに入った学校が多いようですね
羨ましぃっ!!!
宿題を先に終わらせてしまう派の子供たちは
今頃必死に宿題を片付けているところでしょうか?笑
私も夏休みの宿題は貰ったその日に取り掛かる派でした
みなさまは、子供の頃どうされていましたか・・・?
さて、それでは現場の様子をご紹介いたします(・_・ )ゞ
前回、3階が立ち上がりました当現場は4階躯体工事に入りました
取材当日はコンクリ打設の数日前でしたので
5階スラブの配筋工事まで完了しておりました。
スラブの配筋が完了するとこのようなメッシュウォークというものが敷かれます。
メッシュウォークを引くことで鉄筋が痛むのを防ぐことができる他、
配筋上の歩行がしやすくなるので職人さんの安全も確保できます( ̄^ ̄)ゞ

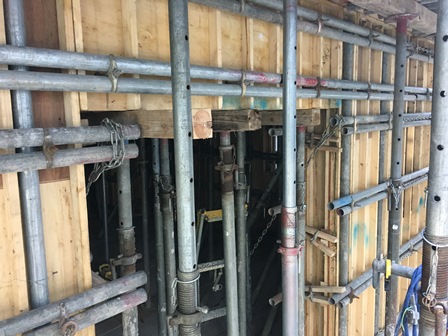

4階躯体内はこれまでのコンクリ打設前と同様、サポートや単管で固められておりました
次回、4階立上がりのコンクリート打設になります!!!
今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2018年1月完成予定
地上8階建て
1R 7世帯
1LDK 7世帯
☆完成したら見えない部分を覗き見!3階立上がりコン打設
みなさま、こんにちは(^∇^*)/
昨日は七夕でしたねー
みなさま短冊に願い事はお書きに足りましたでしょうか?
私は「風邪が完治しますように」と書かせていただきました。
1ヶ月以上に渡り、夏風邪を引いています
みなさまの願いと私の願いがどうか叶いますように・・・・
さて、それでは現場の様子をご紹介いたします(・_・ )ゞ
今回は3階のコンクリート打設になります
容赦ない日差しが降り注ぐ中作業が行われました
これまでと同様の流れで打設されていくコンクリート・・・
こちらの職人さん、なにやら左手にピーピー音が鳴る機械を片手にコンクリートを
均しています

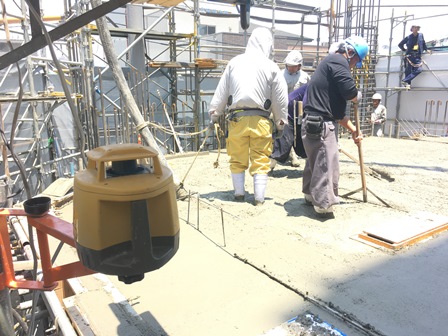

こちらはオートレベルというもので、事前にコンクリートの規定の厚み(深さ)が
入力されていて、既定の厚み(深さ)があるとピーーーーっと音で知らせてくれる
ものになります
この足場に固定された機械と反応して音が出ます。
打設完了( ̄^ ̄)ゞ
次回より4階躯体工事に入ります!!
今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2018年1月完成予定
地上8階建て
1R 7世帯
1LDK 7世帯
