2019年10月アーカイブ

☆綱島の賃貸マンション|1階躯体工事

みなさま、こんにちは(^∇^*)/



10月ももうすぐ終わってしまいますね。

今年は割と暖かいそうで。

1ヵ月ほど季節が遅れているんだとか。

とはいえ、寒くなってくるのは間違いないことですので

くれぐれも風邪等気を付けていきましょうねsnow



さてそれでは、現場の様子をご紹介致します(・_・  )ゞ






基礎の工事が終わり、現在工事は1階躯体へと進んでおります。






まずは以前にもご紹介した、コンパネの建込みが行われます。

こちらは建物外側のコンパネです。

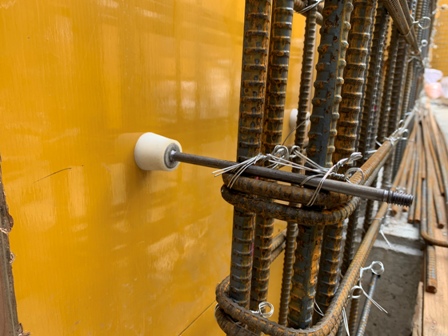

こちらの型枠にくっついている白いものはピーコンと呼ばれるものになります。

ピーコンについた金具はセパレーターと呼ばれるものになります。

セパレーターは、外側の型枠と内側(部屋側)の型枠の間隔を一定の幅にするもので、

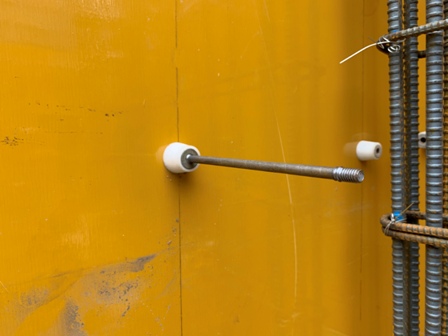

ピーコンはセパレーターの先端で型枠が内側へ入り、

壁の厚さが変わってしまわないようにする役割がございますflair

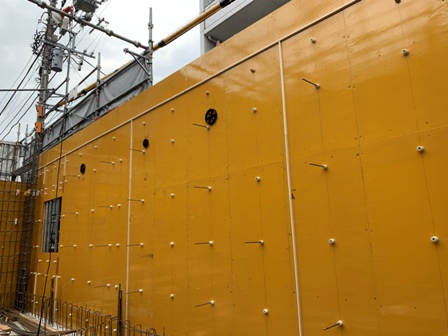

型枠の外部にはフォームタイというものが付いています。

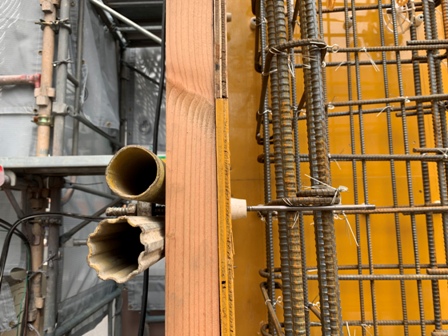

ピーコンの先についたネジ部分をコンパネに通し、

貫通して出てきたネジ部分にフォームタイを装着しています。

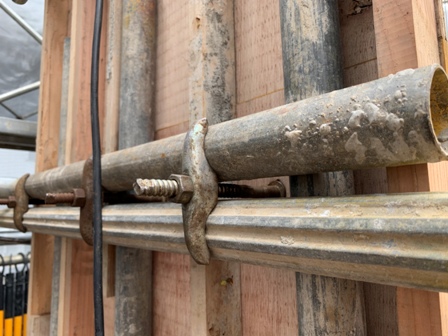

その後、コンパネとフォームタイの鳥の翼のような部分に単管パイプを固定し、

コンクリート打設の際に圧力で型枠が崩れたりすることがないよう、

しっかりホールドしております!

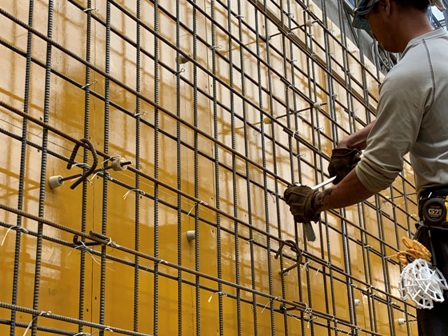

こちらでは、職人さんが配筋中でございました。

職人さんが手に持っているのはハッカーという工具で、

鉄筋同士を固定する結束線をハッカーを使い締めています。






このようにして型枠の建込み、配筋を進めております!!

それでは今回の現場日記は以上です(・_・  )ゞ






***概要***

地上5階建

1K 1世帯

1LDK 9世帯

2020年4月完成予定






朝日建設の見学会情報

賃貸経営をご検討の方

注文住宅建設をお考えの方

☆綱島の賃貸マンション|1階スラブコン打設

みなさま、こんにちは(^∇^*)/



昨夜の台風、みなさまご無事でしょうか。

私も家にいましたが、今まで聞いたことのない音で

外が大荒れのようでしたsweat01

どうか被害が拡大しないことを祈っております。






そんな台風の影響で電車が止まってしまっておりましたが

お昼に運転再開、先ほど出勤できましたので

現場監督さんより頂きました先日の工事の様子を

ご紹介させていただきます(・_・  )ゞ






前回、基礎が立上がりました当現場。








タイトルにもございますように1階スラブ工事が行われました。

ちなみにスラブは床という意味ですflair






こちらの鉄筋の下に敷かれているのはスタイロフォームという断熱材です。

住居部分にはこちらの断熱材を敷き詰めております!!






断熱材、コンパネの敷き込み完了後、配筋。

配筋が完了すると打設前に設計図通りに鉄筋が組まれているか

配筋検査を行い各所チェックを行います。



そして検査に合格。

打設でゴザイマス!!






職人さんの総力戦です!






無事打設完了!!






無事スラブが出来上がりましたので、次回より躯体工事に入ります。

それでは、今回の現場日記は以上です(・_・  )ゞ






***概要***

地上5階建

1K 1世帯

1LDK 9世帯

2020年4月完成予定






朝日建設の見学会情報

賃貸経営をご検討の方

注文住宅建設をお考えの方

☆綱島の賃貸マンション|基礎コン打設

みなさま、こんにちは(^∇^*)/



最近、シャクレルプラネットにはまっています!!






癒しですcatface



さてそれでは、現場監督より写真を頂きましたので

工事の様子をご紹介致します(・_・  )ゞ






前回、基礎の配筋の様子をご紹介致しました当現場。

【前回の様子はこちら|配筋工事】






配筋が完了後、設計管理者による配筋検査が実施されました。

設計図通りに鉄筋が組まれているかチェックを行います。






配筋が完了するとコンクリート型枠(コンパネ)の建込みが行われます。






コンパネの内側(コンクリート面側)はオレンジ色に塗装がされていて

コンクリートが硬化後、簡単に剥がしやすくなっています。






そしてコンクリート打設でゴザイマスsign01






型枠内にしっかり行き渡るよう打設されております。






そしてコンクリートが硬化し型枠がはがされて状態がこちらです!

綺麗に基礎が立上がりました!






これより、床の配筋が行われます。

それでは、今回の現場日記は以上です(・_・  )ゞ






***概要***

地上5階建

1K 1世帯

1LDK 9世帯

2020年4月完成予定
