2022年3月アーカイブ

☆新丸子の賃貸マンション|基礎配筋工事

みなさま、こんにちは(^∇^*)/

満開を迎えた都心の桜、

ほんとうに綺麗で癒されますね(*^^*)

こちらは通勤途中で撮影した桜です。

思わず見とれていたら、

電車を1本のがしてしまいました(^ω^;)

まぁ見れるのは今だけですから、

これはしょうがないです。笑

(もちろん、遅刻はしてません笑)

さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ

前回、捨てコン打設の様子をご紹介いたしました当現場。

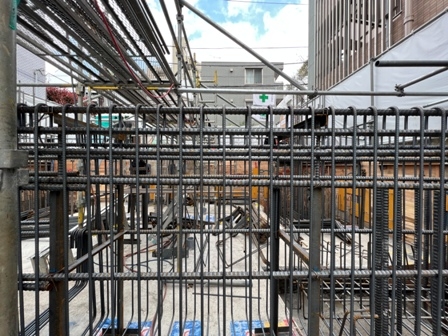

基礎の配筋工事が始まっておりました!

捨てコンが硬化するとまず設置されるのが地足場です。

基礎工事の際の、材料の運搬や作業用通路などの目的で、

地面に沿って低くかけた足場を、一般的に地足場と言います。

また、この足場が完成してはじめて、

鉄筋を組むことが可能となるため鉄筋足場とも呼ばれています!

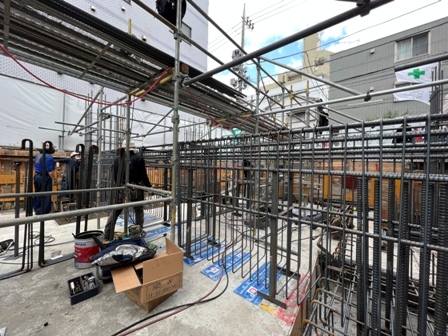

鉄筋を組んでいく作業は配筋と言います。

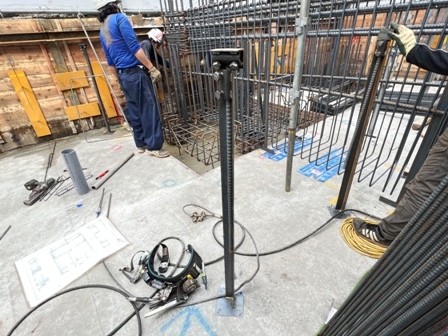

基礎配筋を行う際は、まず先に基礎の高さを合わせなければなりません。

鉄筋を宙に浮かせたままにすることはもちろんできませんので、

基礎エースという器具を捨てコンに打ち付けます。

打ち付けられた基礎エースの上に鉄筋を並べることで

高さを一定に保ちながら配筋を進める事ができるようになります。

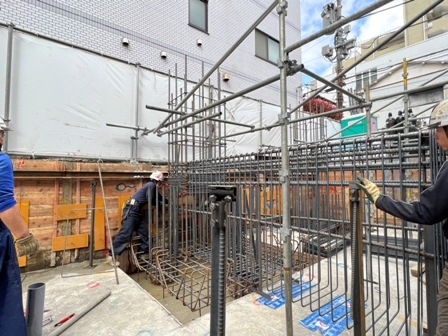

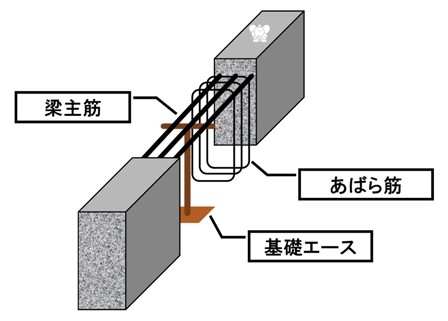

基礎エースが設置されるとまず配筋されるのが梁主筋です。

その後、梁主筋に巻き付けるようにしてあばら筋を配筋し、

強固な地中梁にしていきます!

それでは今回の現場日記は以上です(・_・ )ゞ

完成予想パース

新丸子町 - コピー.jpg

2023年2月完成予定

地上8階建て

1LDK (13世帯)

オーナールーム (1世帯)

賃貸経営をご検討の方

戸建注文住宅の建設をご検討の方

朝日建設の「現場見学会」情報

☆新丸子の賃貸マンション|捨てコン打設

みなさま、こんにちは(^∇^*)/

それでさっそく、

現場監督より工事写真が届きましたので

ご紹介いたします(・_・ )ゞ

2022-03-23 09.35.47.JPG

前回、根伐・山留工事の様子をご紹介させていただいた当現場。

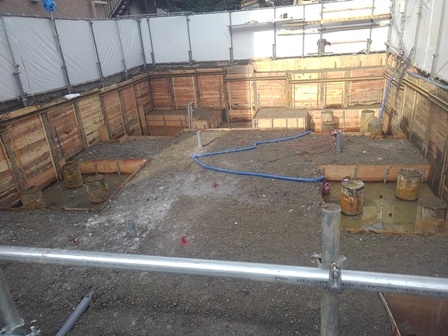

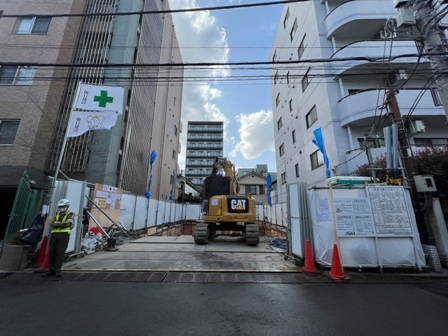

2022-03-23 08.01.13.JPG

掘削が完了し、砕石が敷き詰められ、

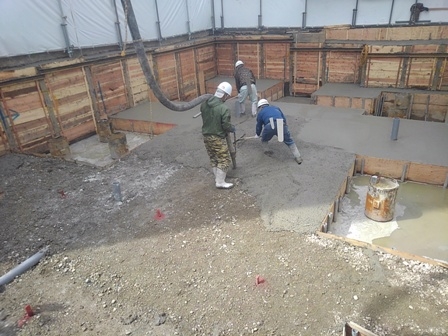

先日、「捨てコン」というものが打設されました。

(※コンクリート等を流し入れることを打設といいます)

2022-03-23 10.14.39.JPG

このコンクリートは躯体で用いるような

強度を持ったコンクリートではありません

2022-03-23 10.14.39.JPG

強度のないコンクリートのため、捨てコンなどと呼ばれていますが

今後鉄筋を水平に組んでいくには安定感のない砕石場では行えませんので、

この下処理のコンクリートが必要不可欠となります!

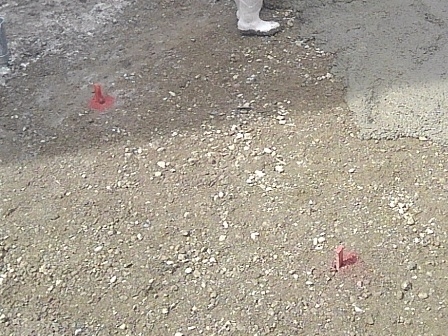

2022-03-23 10.14.392.JPG

打設前には色付けされた木片が砕石の地面に打ち付けてあります。

この木の突き出ている高さが、

打設される捨てコンの厚みとなっています。

この木を目印に打設が進んでいきます。

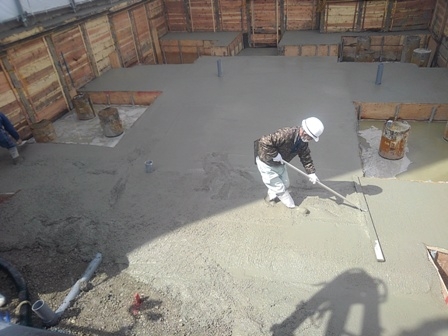

2022-03-23 10.22.26.JPG

決められた厚みが打設された部分から、

トンボを使い均していきます。

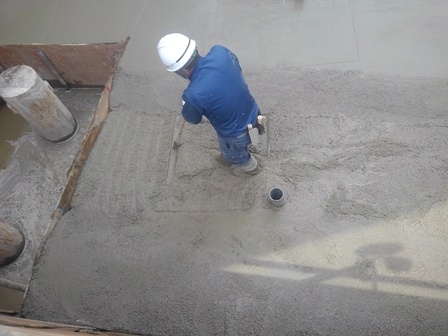

2022-03-23 10.52.03.JPG

作業は順調に進んだようで、無事、打設が完了しました!

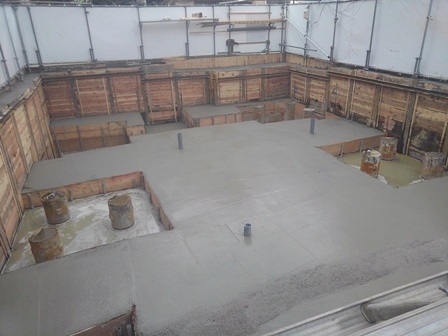

2022-03-23 11.26.36.JPG

作業が安全に行える環境が整いましたので、

これより建物の基礎造りが始まります。

それでは、今回の現場日記は以上です(_ )

完成予想パース

新丸子町 - コピー.jpg

2023年2月完成予定

地上8階建て

1LDK (13世帯)

オーナールーム (1世帯)

賃貸経営をご検討の方

戸建注文住宅の建設をご検討の方

朝日建設の「現場見学会」情報

☆新丸子の賃貸マンション|根伐・山留工事

みなさま、こんにちは(^∇^*)/

あっという間に3月も後半に入りました。

あと半月後には朝日建設にも新しい仲間が加わります!

今頃は最後の春休みを楽しいでいる頃でしょうか。

社会人になれば分かる、貴重な長期休暇。

この春から社会人になる皆さん!

思う存分楽しんでくださいね!!!!!!

さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ

前回、Hを打込んでおりました当現場。

現在は根伐山留工事というものを行っております!!

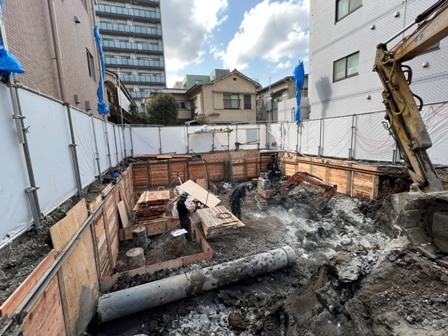

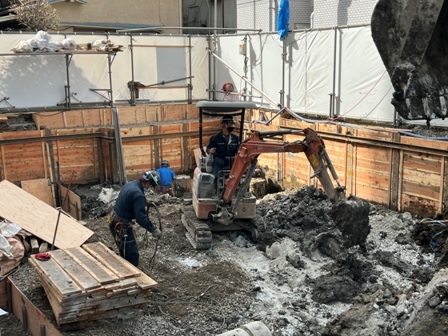

基礎を造る場所を設けるため、敷地全体を掘削しております。

この掘削作業を根伐と言います。

この際、土壁となる部分をそのままの状態にすると土砂崩れ等、

工事作業を安全に行えなくなってしまう危険性があるため

下の写真のように木の板で補強を行っております。

板は矢板と呼ばれ、

前回ご紹介したH鋼とH鋼の間に入れております。

杉板なのでしょうか?

近くに寄ると木のとってもいい香りがします(*^^*)

家に1枚置いておきたいくらいです。

この矢板を入れていく作業は山留工事と呼ばれています。

また、「H鋼=親杭」と「矢板=壁」の役割があることから

親杭横矢板壁工法」と名付けられています!

基礎工事を安全に行うことができるよう、

敷地内の四方を根伐山留工事で土地を整え中の様子でした!

それでは今回の現場日記は以上です(_ )

完成予想パース

新丸子町 - コピー.jpg

2023年2月完成予定

地上8階建て

1LDK (13世帯)

オーナールーム (1世帯)

賃貸経営をご検討の方

戸建注文住宅の建設をご検討の方

朝日建設の「現場見学会」情報

☆新丸子の賃貸マンション|H鋼打ち込み

みなさま、こんにちは(^∇^*)/

本日、大田区と大和市にて

賃貸マンションの完成見学会を開催しております!

どなた様でもご見学が可能となっております!

どうぞお気軽にご来場くださいませ(*^^*)

【※コロナウイルス感染予防の為、事前予約をお願いいたします※】

さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ

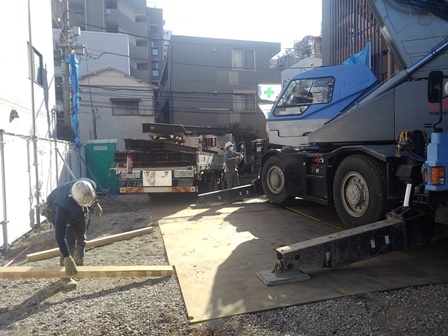

2022-03-07 08.44.37.JPG

前回、杭の打ち込みの様子をご紹介いたしました当現場。

全ての杭の打ち込みが完了し、作業は次の段階へ。

上の写真は、今回の作業にて使用する材料の搬入の様子です。

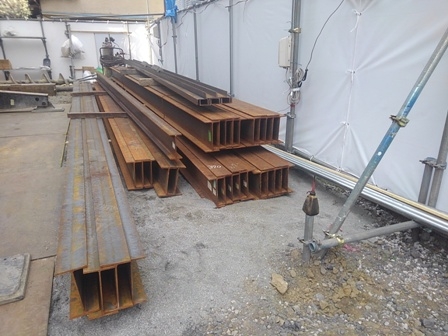

2022-03-07 11.39.19.JPG

搬入されたこちらはH鋼と呼ばれるこちらの鋼材です。

H鋼を敷地内四方に、等間隔で地中へ埋め込みが行われました。

2022-03-07 11.39.08.JPG

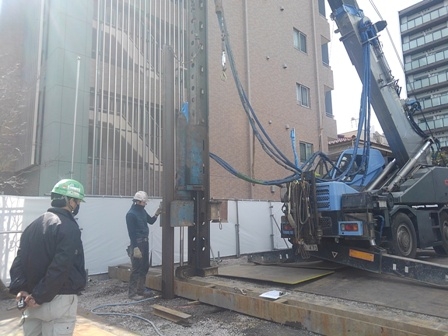

重機で地面に穴をあけ、その穴にH鋼を入れます。

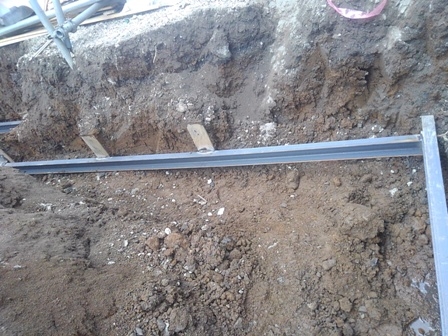

2022-03-10 10.41.19.JPG

埋め込みが完了し、続いて行われたのは

頭繋ぎという作業です。

埋めたH鋼の先の部分を繋ぐように鋼材を溶接します。

頭繋ぎを行うことで、

後の掘削作業の安全を確保する役割を担っております!

それでは今回の現場日記は以上です(・_・ )ゞ

完成予想パース

新丸子町 - コピー.jpg

2023年2月完成予定

地上8階建て

1LDK (13世帯)

オーナールーム (1世帯)

賃貸経営をご検討の方

戸建注文住宅の建設をご検討の方

朝日建設の「現場見学会」情報

☆新丸子の賃貸マンション|鋼管杭打ち込み

みなさま、こんにちは(^∇^*)/

本日3/4は「サッシの日」だそうす!!

ちなみに朝日建設の賃貸マンションは、

『二重サッシ』が標準仕様!!

当現場も「二重サッシ」が採用されますよ!

どうぞお楽しみに(*^^*)

さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ

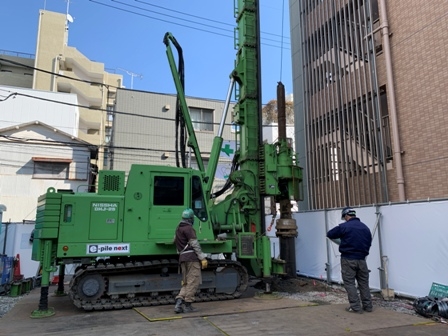

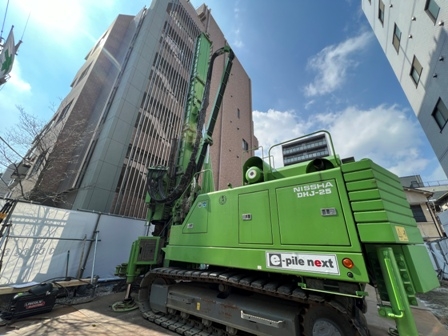

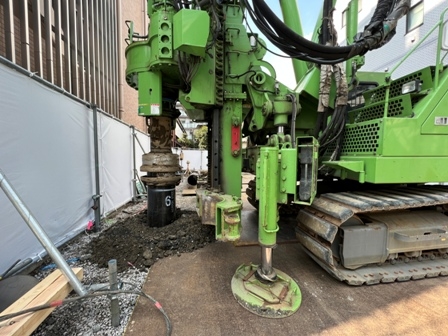

こちらの緑色の重機は「杭機」でございます。

こちらを使用して今回は建物の根っこ、杭を打込みます。

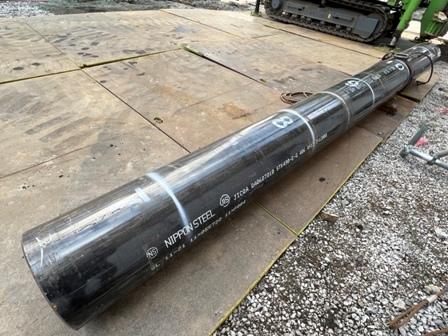

当現場で使用するのは鋼管杭です。

杭を打つ前には、設計管理者・現場監督・杭屋さんで、

既定の長さや厚みのある杭が搬入されているか検査を行います。

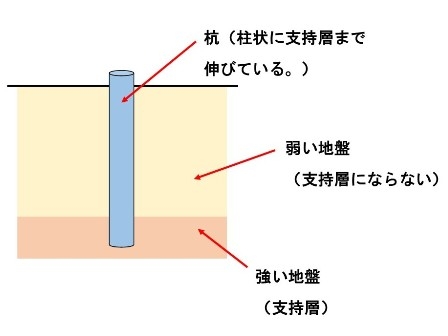

検査に合格後、イラストのように支持層を確認するための

試験杭というものを打ちます。

この「試験」とは「支持層を確認するための」という意味です。

試験杭は一般的に1現場に1箇所打ちます。

試験杭以外の杭は本杭と呼ばれますが

「試験杭」も「本杭」も仕様は全く同じものです。

無事に検査に合格した杭を杭機にセット。

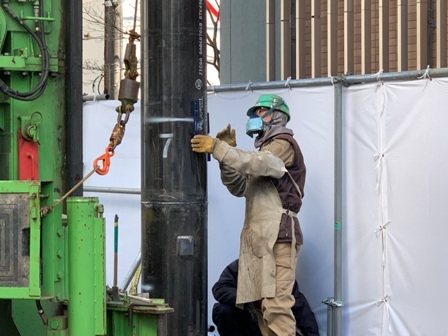

打込み位置と垂直かどうかを細かく確かめながら打込んでいきます。

埋まりました!

埋め込みが完了すると、杭の中に雨水などが入り込まない様、

蓋を溶接します。

別現場ではございますが、

杭の打ち込みの様子を動画にてご紹介しておりますので

ぜひこちらもご覧になってみてください(*^^*)

【Youtube|「鋼管杭」打ち込みの様子のご紹介】

それでは今回の現場日記は以上です(・_・ )ゞ

完成予想パース

新丸子町 - コピー.jpg

2023年2月完成予定

地上8階建て

1LDK (13世帯)

オーナールーム (1世帯)

賃貸経営をご検討の方

戸建注文住宅の建設をご検討の方

朝日建設の「現場見学会」情報

  >
