基礎工事の最近のブログ記事
☆相模原の事務所ビル|外構工事中
みなさま、こんにちは(^∇^*)/
前回の更新の日が「部分日食」を見る事ができる日
だったのですが覚えていますでしょうか。
その日の日食時刻に本社屋上にあがったところ・・・
分厚い雲に覆われ、まるで見えませんでした(´_ゝ`)
残念。
ちなみに次に見れるのは2023年4月20日との事です!
次は晴れますように!!!!!!!!!!
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
基礎コンの打設が完了いたしました、当現場。

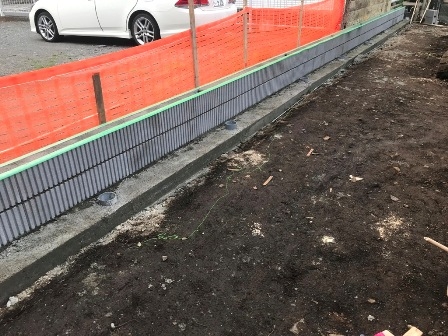

現在、外壁工事を行っております。

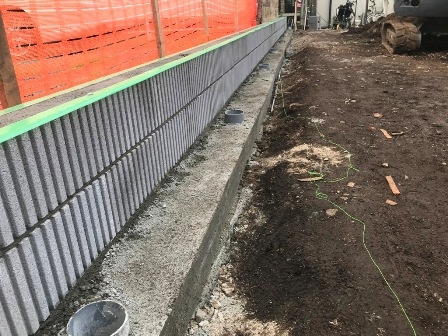

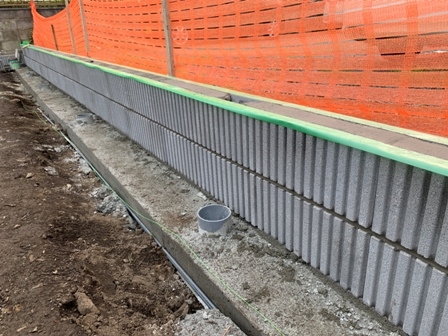

ブロック塀を作成中です。

事前に地中に鉄筋(たて筋)を刺し、コンクリートで足元部分を固めます。
こちらが今回使用するブロックです。
たて筋をブロックの穴に通すように並べ、充填モルタルを入れます。
このモルタルは、ブロックの空洞部に入った鉄筋の周りに詰められるものと、
隣り合うブロック部分にできる空洞部(たて目地)の部分に詰められるものがあり、
いずれもブロック塀を一体にし、鉄筋のさびなどを防ぐ役目をします。
目地モルタルをブロックの上下面全面と、縦目地部分に塗りつけ、
積み上げていきます。
それでは、今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2020年12月完成予定
☆相模原の事務所ビル|基礎コン打設
みなさま、こんにちは(^∇^*)/
本日は父の日と、夏至と、部分日食です!!
なんとも盛りだくさん!!
それぞれ、楽しい1日をお過ごしください(^_-)-☆
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ

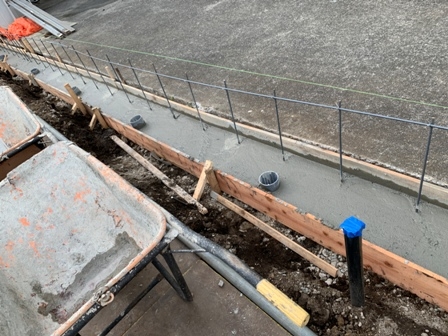

昨日、基礎のコンクリート打設が行われました!!
打設中をめがけて現場に行ったのですが、

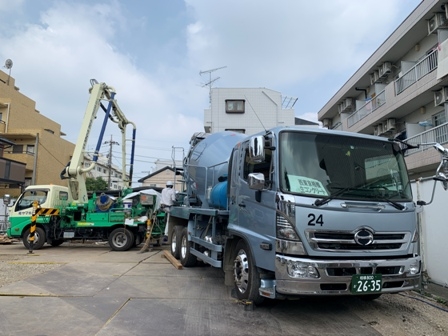

生コン車はおらず、打設はすっかり完了していました(;'∀')

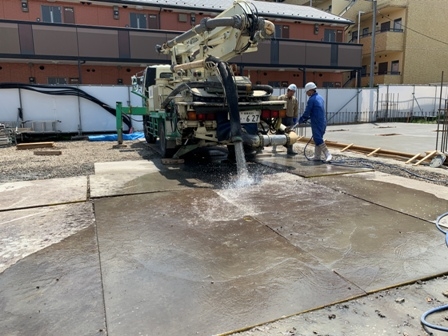

もはや、ポンプ車のホース内を水で洗い流し、
清掃をしていました(;'∀')

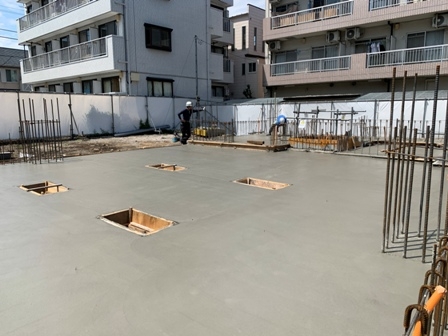

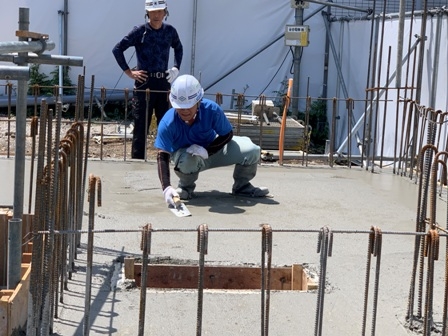

打設が完了し、均された面に足を踏み入れている職人さん。
足跡を付けているわけではございませんよ!!

鏝(コテ)を使い、細かなとこから広いスラブ面に至るまで、
全てを押さえています。
コンクリートを「均す」ではなく「押さえる」と言います。
一度全面を押さえると、更にもう一度全面を押さえ、
計2回の押さえ作業を行います。
2回行うことでコンクリートの強度を高めています!!
それでは、今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2020年12月完成予定
☆相模原の事務所ビル|1階スラブ配筋中
みなさま、こんにちは(^∇^*)/
本日は雨の相模原です。
先日までの蒸し暑さが嘘のように落ち着き、
過ごしやすい気温となっています。
本社花壇のあじさいが綺麗に色づいています。
さてそれでは、現場の様子を上司が写真に収めてくださいましたので、
現在の工事の様子をご紹介させていただきます(・_・ )ゞ
前回、耐圧コンが打設されました当現場。
基礎(地下ピット)の型枠の建込み、断熱材の敷き込みが終わり、

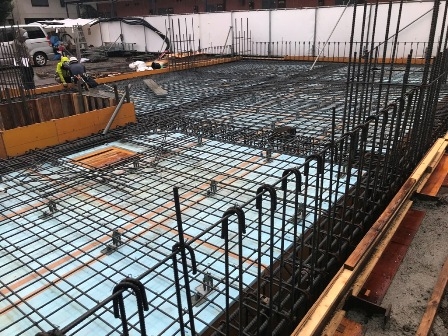

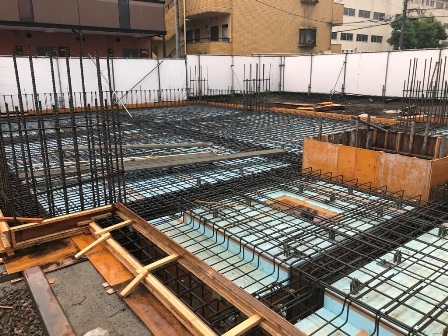

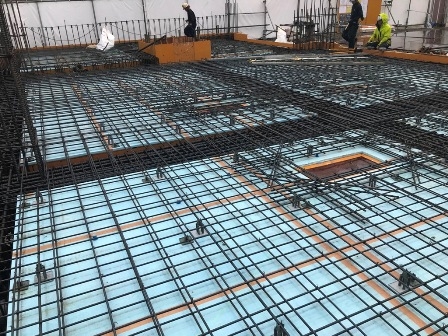

現在はスラブ(=床)配筋まで終わっている状態です。
鉄筋の下に敷かれた水色のものが、
断熱材のスタイロフォームと呼ばれるものになります。
配筋の際はダブル配筋と言って格子状に2段、
二重になるように組んでいきます。
ダブル配筋にすることで、コンクリートの厚みも増すため、
より強度のある建物が期待できます!
それでは今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2020年12月完成予定
☆相模原の事務所ビル|耐圧コン打設
みなさま、こんにちは(^^*)/
給付金の10万円が無事、
給付されウキウキの青木ですヽ(^◇^*)/
とはいえ、全然使い道が定まらなかったので
とりあえずは口座の中で待っていてもらっています。
それでは、先日現場に行って参りましたので
工事の様子をご紹介させていただきます(・_・ )ゞ
前回、基礎配筋の様子をご紹介しました当現場。
「耐圧コン」が先日打設されました。

こちらの水色の重機はコンクリートミキサー車(生コン車)。
コンクリート工場から生コン等を現場に運んできます。

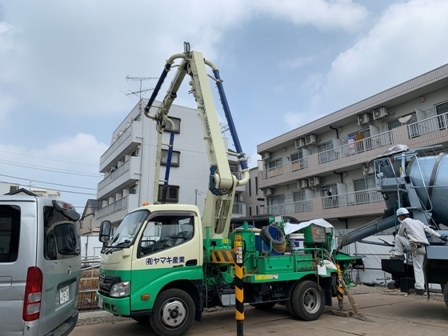

そしてこちらの重機がポンプ車といい、

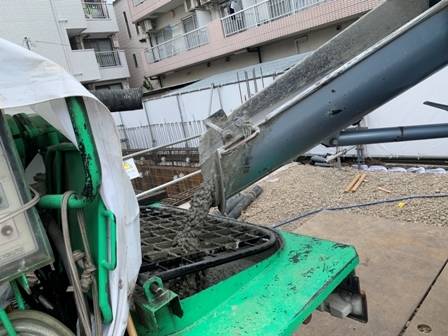

生コン車からコンクリートを受け、
現場の打設ポイントに圧送しています。
「耐圧盤コンクリート」、略して耐圧コンは
建物の全荷重を底面全体に分散させるためのものです。
以前、平面を作るために打設した捨てコンとは
コンクリートの成分も違う他、
捨てコンよりも厚く打設しております。
青の作業着の方はポンプ屋さん、正式には圧送工さんです。
この方々がポンプ車のホースを動かしております!
「あ!また撮りに来たの(^O^)?」
と、お忙しい中ポーズを取ってくれました!笑

無事、打設完了。

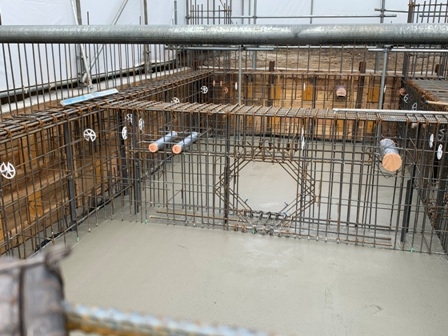

これより基礎(地下ピット)の型枠の建込みが行われていきます!
それでは今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2020年12月完成予定
☆相模原の事務所ビル|基礎配筋が始まりました
みなさま、こんにちは(^∇^*)/
朝からものもらいで悲しい気分の青木です。
早く良くなりますように。。。。
さてそれでは、現場の様子ご紹介させていただきます(・_・ )ゞ
前回、捨てコン打設を行いました当現場。
現在は基礎の工事が行われております。

設計図に従い、鉄筋が組まれていきます。
鉄筋を組む一連の作業は「配筋」と言います。
基礎配筋を行う際は、一番最初に基礎エースと呼ばれるものを
捨てコンに打ち付け設置します。

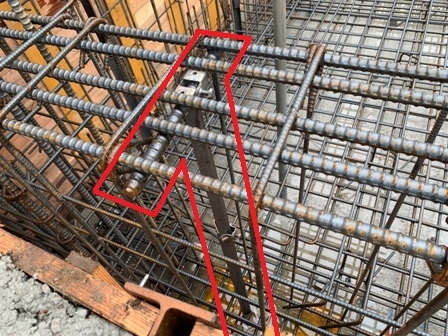

(赤で囲った中にあるのが基礎エースです)
基礎エースを基礎の高さに合わせ、その上に梁主筋を並べることで
鉄筋の高さを一定にすることができます。
基礎の配筋はイラストにもありますように、
まず、梁主筋の設置になります。
基礎エースを土台に梁主筋を配筋した後、
梁主筋にあばら筋と呼ばれる鉄筋を巻き付けるように配筋し補強を行い、
強度のある基礎を作り上げていきます。
それでは、今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2020年12月完成予定
