☆鶴川の店舗併用賃貸マンション|3階立上りコンクリート打設

みなさま、こんにちは(*'ω' *)

それではさっそく現場の様子をご紹介させていただきます(・_・ )ゞ

前回、3階躯体工事の様子をご紹介いたしました当現場。

スラブ配筋までの作業が完了し

3階立上りのコンクリート打設が行われました!!

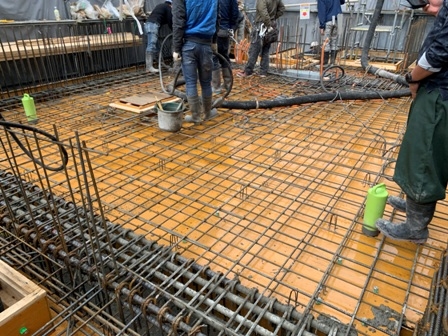

取材時は4階スラブ部分の打設を行っておりました!

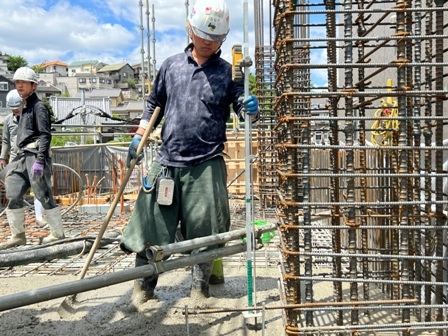

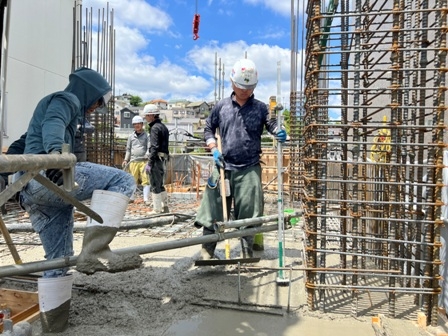

職人さんがコンクリートの厚みを確認しながら

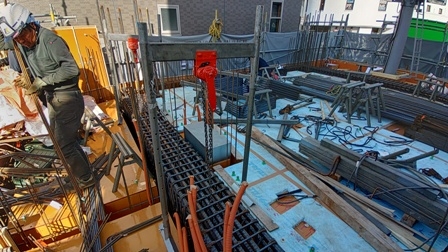

トンボで表面を均しております。

コンクリートの厚みは左手に手にしている受光機と

レーザーレベルで確認を行っています。

こちらの足場に固定されたレーザーレベルには

スラブの各地点のコンクリートの厚みが入力されています。

先ほどの職人さんが手にしていた受光機がレーザーレベルからの

レーザーに反応し、音で規定量が打設されているかを知らせてくれます。

作業は順調に行われ、無事3階が立上がりました!!

それでは今回の現場日記は以上です(・_・ )ゞ

完成予想パース

物件詳細

周辺の施工実例

☆鶴川の店舗併用賃貸マンション|3階躯体工事

みなさま、こんにちは(*'ω' *)

それではさっそく現場の様子をご紹介させていただきます(・_・ )ゞ

前回、2階立上りのコンクリート打設の様子

ご紹介いたしました当現場。

現在は3階の建込みが進められております!

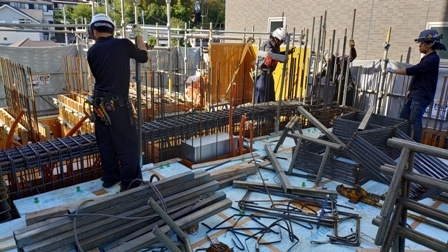

取材時は壁の建て込み、4階スラブの断熱材の敷き込みが完了し、

梁落としが行われておりました!

当物件は柱や梁などの軸組によって、

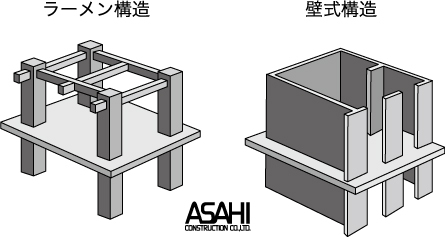

建物を支えるラーメン構造となっております。

この構造は5階以上の背の高い建物に多く採用されます。

(一方の壁式構造は壁で建物を支え、背の低い建物に多く採用されています)

梁部分は、型枠建込み→配筋 の順で行うのですが、

型枠に挟まれた狭い空間で配筋を行うことは困難です。

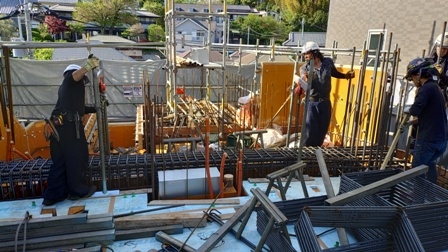

そのため単管とパイプ馬という器具を使用してスラブの上で配筋を行い、

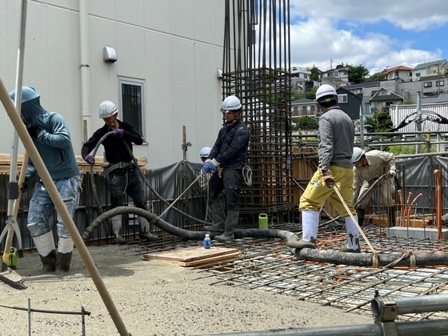

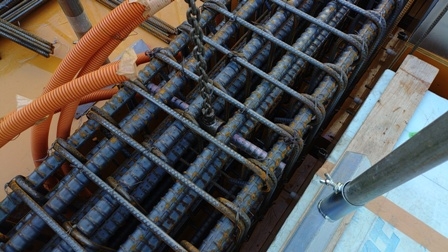

梁配筋が完了次第、梁を写真のようにジャッキで釣り上げ、

単管とパイプ馬を引き抜き、梁の型枠内に鉄筋を下していきます。

この組み上がった梁を梁の型枠内に納める作業を梁落としと言います!

これよりスラブ配筋が行われ、打設へと進みます!

それでは今回の現場日記は以上です(・_・ )ゞ

完成予想パース

物件詳細

周辺の施工実例

☆鶴川の店舗併用賃貸マンション|2階立上りコンクリート打設

みなさま、こんにちは(*'ω' *)

鶴見川の桜が見頃なりました!!

川では鴨さんもお花見してましたよ(*^^*)

さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ

前回、2階躯体工事の様子をご紹介いたしました当現場。

スラブ配筋までの作業が完了し

2階立上りのコンクリート打設が行われました!!

取材時はエレベーターの壁に打設を行っておりました!

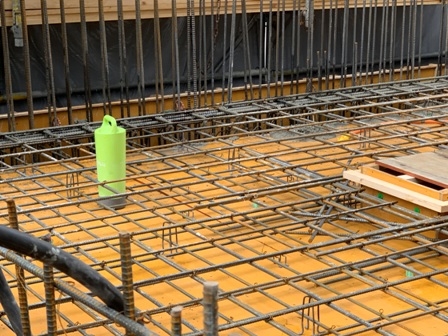

スラブに設置されている黄緑色の物は墨ポインターと呼ばれるものです。

ワインのコルク栓のようにスラブの型枠に開けられた穴にはまっています。

コンクリートが硬化次第、墨ポインターを抜くとこの部分に穴が開きます。

この穴を設けることで下階のスラブに引いた基準墨を

下げ振りという工具を用いることで、この階に墨を写すことができます!

打設作業は順調に行われ、無事2階が立上がりました!

それでは今回の現場日記は以上です(・_・ )ゞ

完成予想パース

物件詳細

周辺の施工実例
