☆武蔵小山の店舗併用賃貸ビル|3階立上りコンクリート打設
みなさま、こんにちは(*'ω' *)
秋晴れに恵まれている相模原です。
心地よい気温につつまれ、
思わず、うたたねをしそうです(-_-)zzz
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
前回、3階躯体工事の様子をご紹介いたしました当現場。
4階スラブ配筋までの建て込みが完了し、

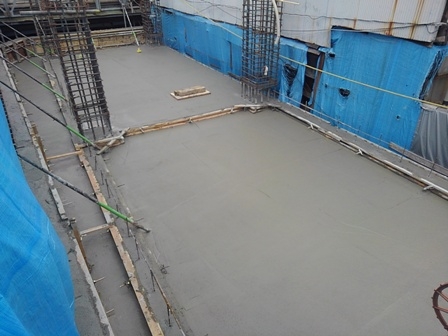

先日3階立上りのコンクリート打設が行われました!!
なかなか打設当日に取材に行くことができず、
躯体工事が始まってから、
初めて打設の取材に行くことが出来ました!!

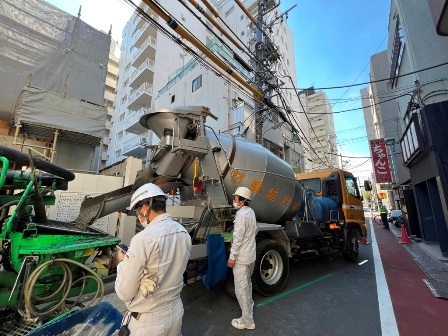

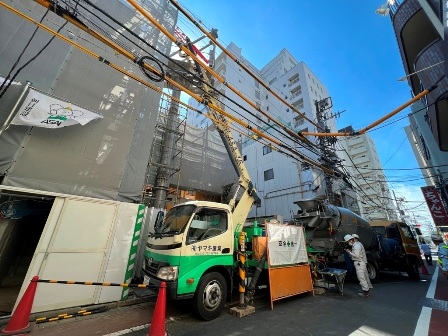

まず右の車両はコンクリートミキサー車(生コン車)です。
コンクリート工場から現場にコンクリートを運び入れます。
こちらの高く管が延びた重機はポンプ車といい、
生コン車からコンクリートを受け、

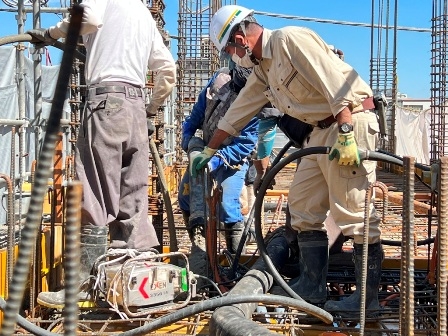

現場の打設ポイントに圧送しています。
黒いホースはポンプ車のものです。

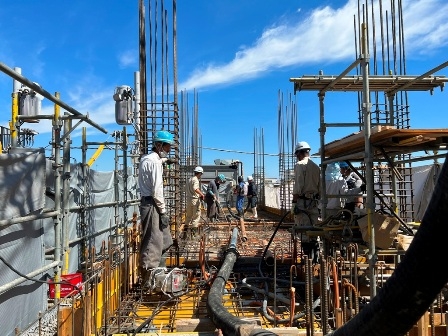

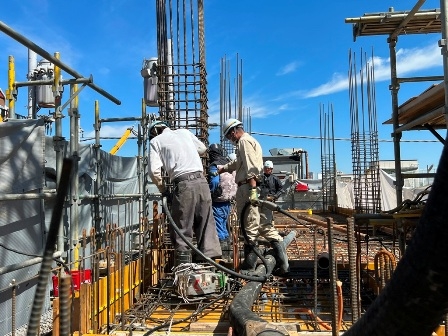

取材時は壁となる部分にコンクリートを流し込んでおりました!
そのコンクリートが出てくるすぐそばにいる職人さんが手にしている
黒く細長い管のようなものは、
コンクリートバイブレーターです。
コンクリート内に振動を与えるもので、
コンクリート内の空気を取り除きながら打設を行うことで、
密度の高いコンクリートの基礎に仕上げております!
一方、コンクリートが流し込まれているポイントの真下では、
複数の職人さんが木槌で使いひっきりなしに型枠を叩いています。
コンクリートバイブレーターと同様に
コンクリート内に空気が残らない様、
叩いて振動を与えております!
今回の打設にて、3階が立上がりましたので
次回より4階躯体工事に入ります!!
それでは、今回の現場日記は以上です(・_・ )ゞ
入居に関するお問い合わせ
(株)FROM
0120-154-266
完成予想パース
2023年2月完成予定
1LDK 3戸
店舗 2戸 【間取り・仕様】
☆武蔵小山の店舗併用賃貸ビル|3階躯体工事
みなさま、こんにちは(*'ω' *)
先日現場に向かったところ・・・
頭上に・・・
巨大なパルの顔がいくつもいました!!!!笑
それも、なかなかの大きさで、
思わず写真に収めてしまいました。笑
インパクト大です。
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
前回、2階立上りのコンクリートが打設された当現場。
現在3階躯体工事に取り掛かっております。

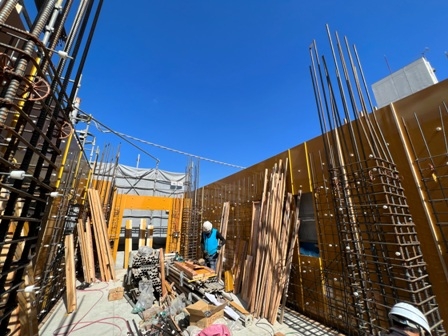

こちらは居住フロアでございます。

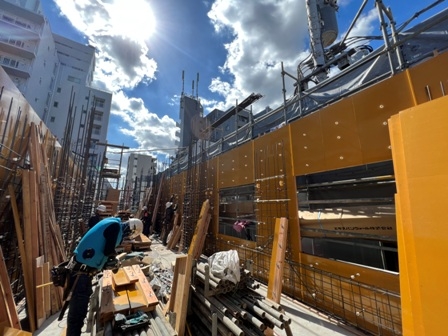

取材時は屋外側の型枠型建て込まれ、

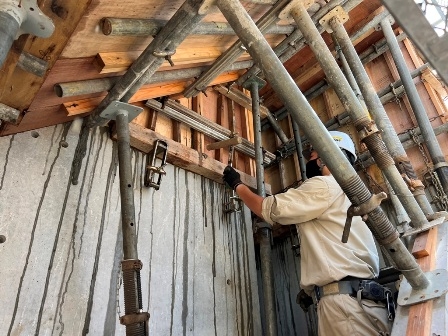

壁の配筋を行っておりました。

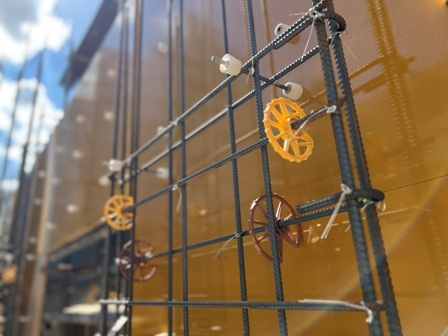

壁の鉄筋にはドーナツ型スペーサーという
歯車のような形をしたものが取り付けられています。
こちらは鉄筋同士の間隔や、型枠との間隔を一定に保つため、
必ず設置するものになります。
また、取り付けの際には、取り付け間隔が決まっていて、
建物の壁面に対しては1平米につき2個以上と定められています!
それでは今回の現場日記は以上です(・_・ )ゞ
入居に関するお問い合わせ
(株)FROM
0120-154-266
完成予想パース
2023年2月完成予定
1LDK 3戸
店舗 2戸 【間取り・仕様】
☆武蔵小山の店舗併用賃貸ビル|2階立上りコンクリート打設
みなさま、こんにちは(*'ω' *)
台風の季節ですね。
気圧が安定しないせいなのか、
めまいのような頭痛のようなものが
しばらく続いております(´_ゝ`)
早く解消して欲しいです。
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
前回、2階躯体工事の様子をご紹介いたしました当現場。
3階スラブ配筋までの建て込みが完了し、
先日2階立上りのコンクリート打設が行われました!!
あいにく今回も打設の取材に行くことが出来なかったのですが
作業は順調に進み、無事2階が立上がりました!!
さて、これまでにも打設の様子はご紹介させていただいておりますが、

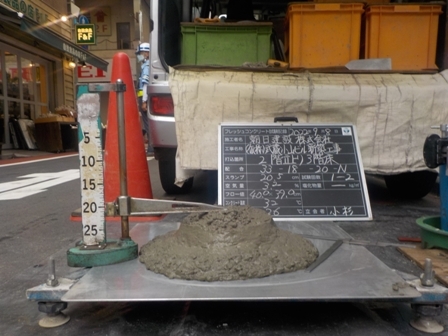

必ず打設前に、コンクリート試験というものを行っております。

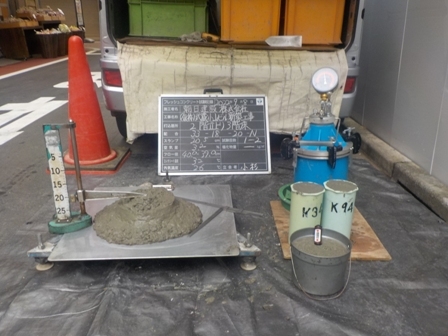

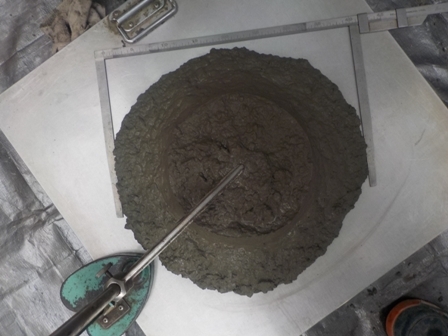

まずこちらはスランプ試験というもので
コンクリートの軟度を表す数値を見ます。
数値が大きい程軟らかく施工性がいいのですが
コンクリート強度の低下を招きますので、
適正な数値を指示し試験を行います。
(現場ではチビデブと呼ばれているそうです笑)

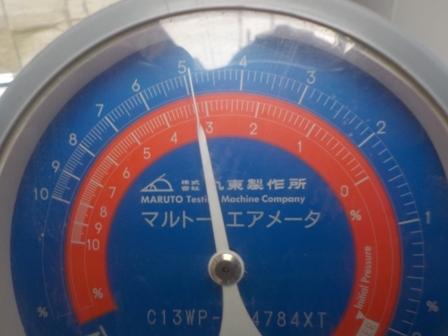

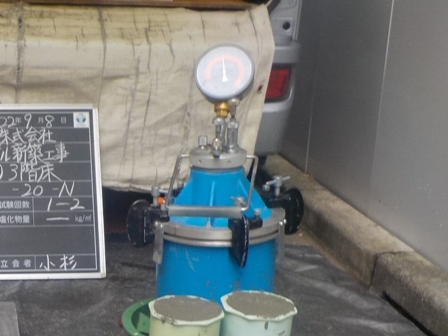

こちらの機材ではフレッシュコンクリート試験を行い、
フレッシュコンクリート(現場に運び込まれたばかりの
硬化していないコンクリート)に微細な空気の泡が
適度に入っているかを測定します。

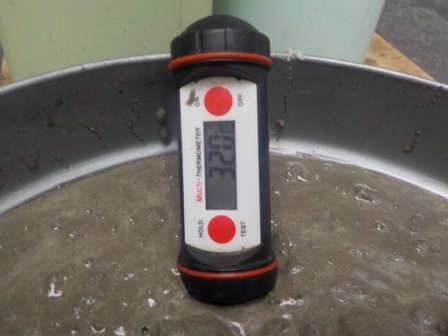

バケツに入った状態のコンクリートは塩化物量試験を行います。
コンクリート中に塩化物が一定量以上含んでいると、
コンクリート中の鉄筋腐食が促進され、錆が発生し、鉄筋が膨張して、
コンクリートのひび割れや剥落が起こります。
更に鉄筋自体の断面欠損などによって、
耐久性を低下させる原因にもつながるためこの試験を行います。

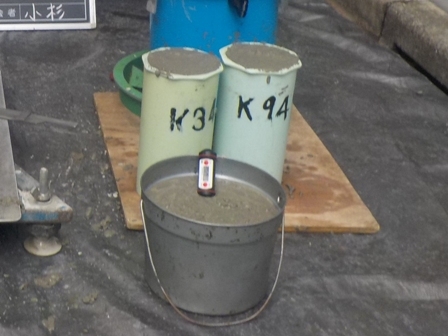

そして緑色の2本あるモールドと呼ばれる筒に詰められたコンクリートは
硬化させ、圧縮強度試験を行うものになります。
硬化したコンクリートが外力に対して、
どのような強さを持つかを見る指標が強度です。
硬化した後にどの程度の圧縮強度が得られるか試験します。
そして緑色の2本あるモールドと呼ばれる筒に詰められたコンクリートは
硬化させ、圧縮強度試験を行うものになります。
硬化したコンクリートが外力に対して、
どのような強さを持つかを見る指標が強度です。
硬化した後にどの程度の圧縮強度が得られるか試験します。
現場にてスランプ試験、フレッシュコンクリート試験、塩化物量試験
を行い全てが規定値にあることが確認でき次第、
コンクリートが打設されております!
それでは今回の現場日記は以上です(・_・ )ゞ
