☆新大塚の賃貸マンション|5階躯体工事
みなさま、こんにちは(*'ω' *)
この週末に芦ノ湖パノラマパークに行ってきました♪
お天気にも恵まれ、
3月の上旬とは思えないほどのポカポカ陽気で、
景色も良く、お休みを満喫できました(*^^*)
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
ご紹介いたしました当現場。

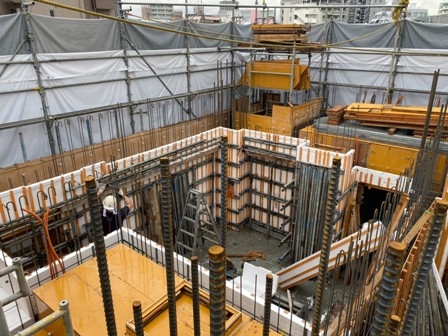

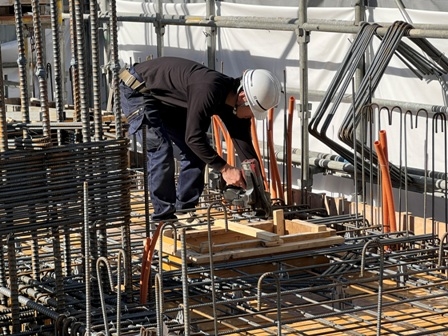

現在は5階の建込みが進められております。

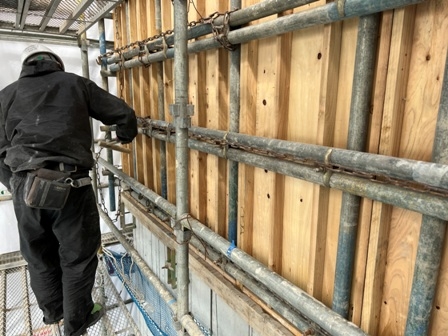

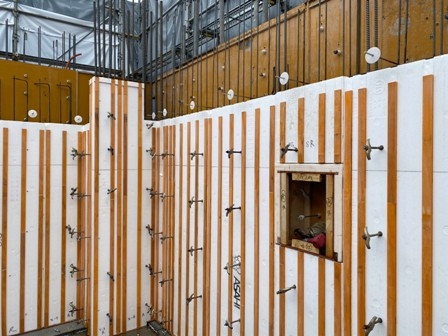

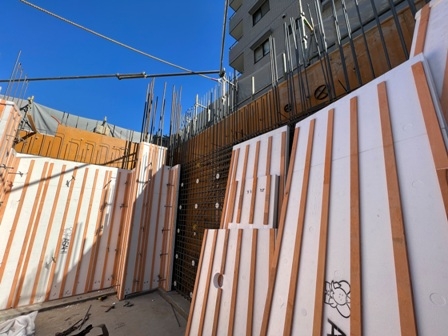

現在は壁配筋が完了し、断熱型枠材を返しております。

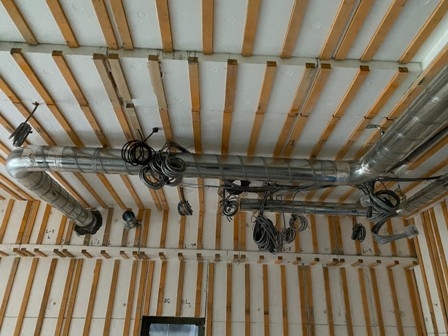

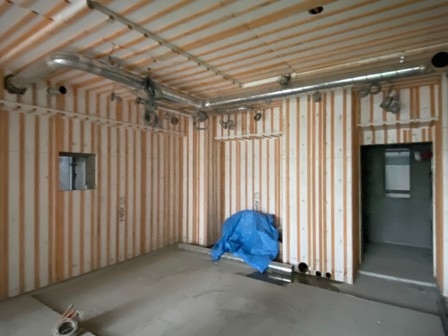

一方、下階では換気、排煙用のダクトが取り付けられました。
今後キッチンやユニットバスに繋がります。
それでは、今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2023年10月完成予定
1DK 18世帯
☆新大塚の賃貸マンション|4階立上りコンクリート打設
みなさま、こんにちは(*'ω' *)
この週末、レーザーでのシミ取りデビューをしました(^_^)泣
どうかこの1回できれいさっぱり無くなって欲しいです。。。
日頃の紫外線対策の大切さを身に染みて感じました。。。。
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
前回、4階躯体工事の様子をご紹介いたしました当現場。
スラブ配筋までの建て込みが完了し、

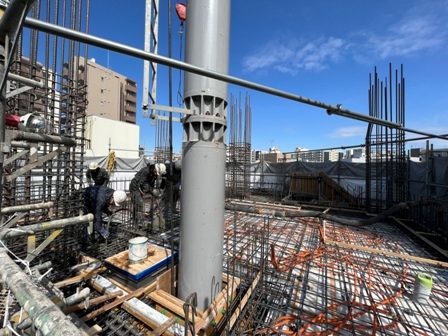

先日、4階立上りのコンクリート打設が行われました!!

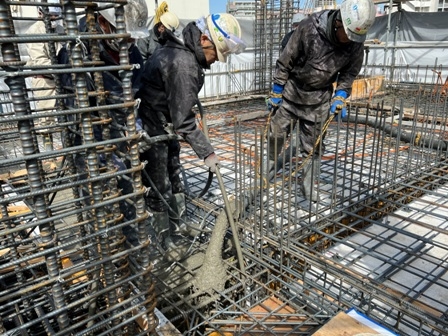

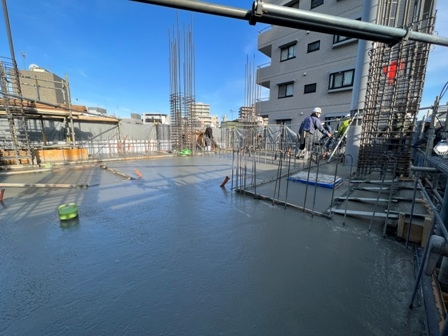

取材時は壁にコンクリートを流しておりました。
一方こちらは、木槌で型枠を叩く職人さんです。
コンクリートが流し込まれているポイントの真下では、
複数の職人さんが、型枠をひっきりなしに木槌で叩きます。
コンクリートバイブレーターと同様に
コンクリート内に空気が残らない様、
叩いて振動を与えているのです!!

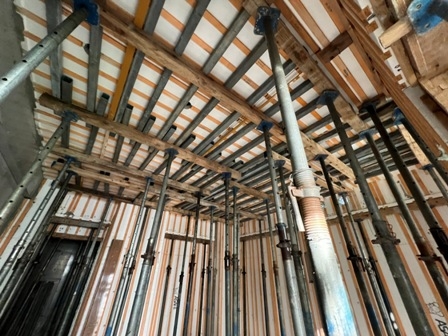

打設作業は順調に行われ、無事4階が立上がりました!
それでは今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2023年10月完成予定
1DK 18世帯
☆新大塚の賃貸マンション|4階躯体工事
みなさま、こんにちは(*'ω' *)
2月の始めは雪が降っていましたが、
すっかり春の陽気を感じられる気温になっていきましたね。
とにかく私は花粉が辛いです・・・(´_ゝ`)
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
ご紹介いたしました当現場。
現在は4階の建込みが進められております。

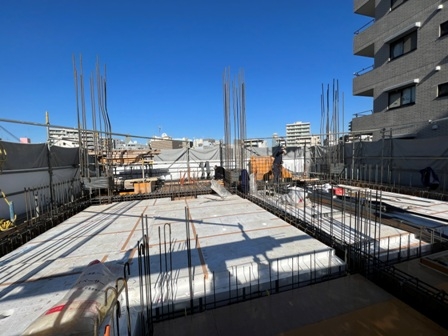

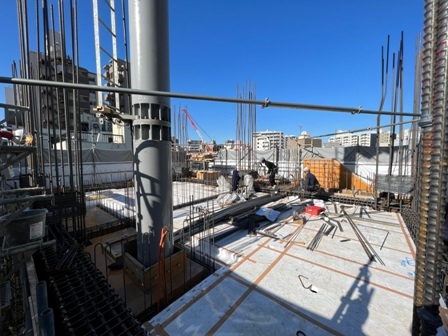

取材時は壁の建て込み、スラブの断熱型枠材設置が完了し、

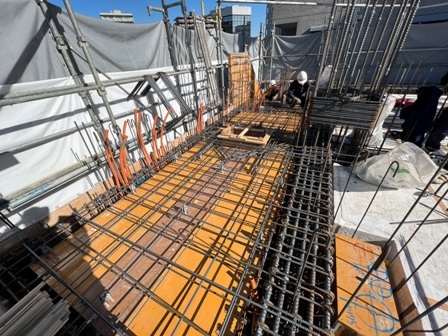

スラブ配筋に取り掛かっておりました。

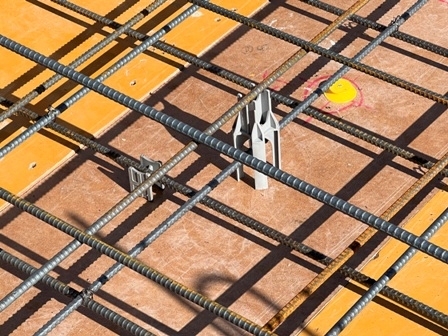

壁配筋の際に登場したスペーサーは
スラブの配筋でも活躍しますが、形が異なります。
少し背の高い方がタワー型スペーサー、
小さいほうがサイコロ型スペーサーといいます。
スラブのような構造物の底面については
1平米につき4個以上と定められています。
スラブ配筋が完了次第、コンクリート打設となります!
それでは今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2023年10月完成予定
1DK 18世帯
☆新大塚の賃貸マンション|3階立上りコンクリート打設
みさなさま、こんにちは(*'ω' *)
相模原は現在、雪が降りしきっております!!
外出の際はくれぐれもお気を付けください。
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
前回、3階躯体工事の様子をご紹介いたしました当現場。
スラブ配筋までの建て込みが完了し、

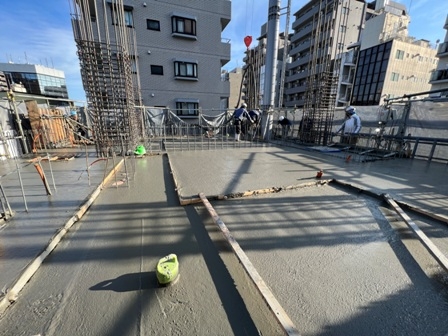

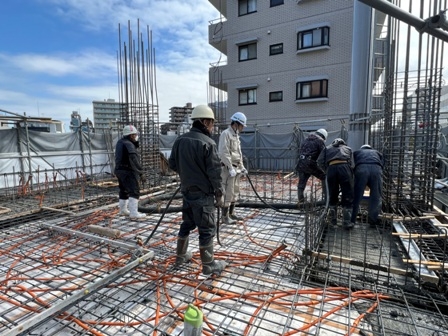

昨日、3階立上りのコンクリート打設が行われました!!
取材時は打設終了間際でございました。
前回の打設でもご紹介させていただきましたように、

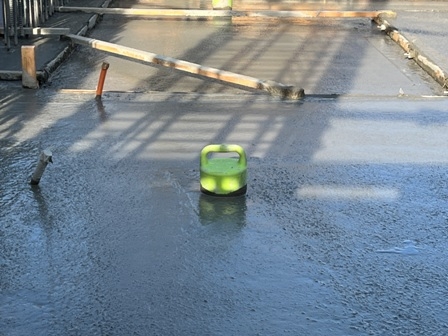

レーザーレベルで厚みを確認し、トンボで均した状態です。
このスラブに埋まっているものは、
スミポイントです。
ワインのコルク栓のように床の断熱材にあけられた穴に
しっかりとはまってます。
打設後、コンクリートが硬化次第、スミポイントを抜くと
この部分に穴ができます。
この穴より下階のスラブに引いた基準墨
(型枠等を建て込む際に基準となる線)を
次の4階スラブに移し描くことができます。

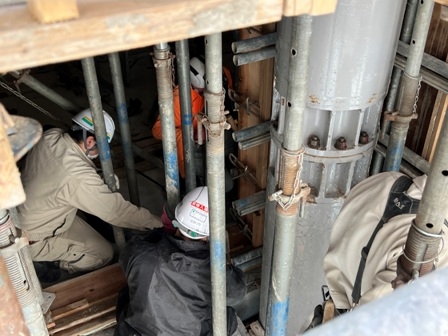

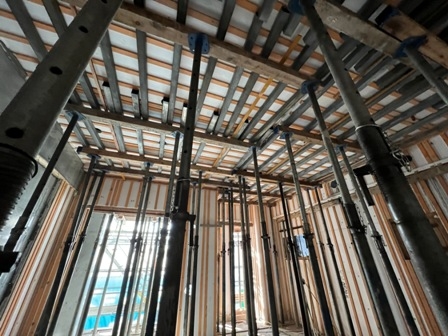

一方こちらは前回立上がった2階躯体内部です。
壁面を支えていた型枠支保工や単管、フォームタイは
解体された状態となっています。
スラブについては重力がかかるため、
壁よりも支える期間(=コンクリートの養生期間)が
長く設定されているのでもうしばらくこのままの状態です!
それでは、今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2023年10月完成予定
1DK 18世帯
☆新大塚の賃貸マンション|3階躯体工事
みなさま、こんにちは(*'ω' *)
2023年がスタートしてあっという間に1ヵ月ですね。
新年に立てた目標などは継続できておりますでしょうか?笑
わたしは「ほどほどに」頑張りたいと思います。笑
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
ご紹介いたしました当現場。
現在は3階の建込みが進められております。
こちらは壁の鉄筋です。

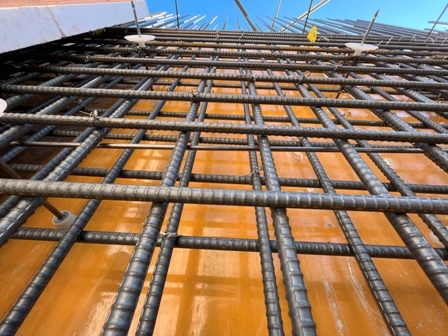

鉄筋はよく見るとダブル配筋と言って格子状に2段、
二重になるように組まれております。
ダブル配筋にすることで、コンクリートの厚みも増すため、
より強度のある建物が期待できます!
また、壁の鉄筋にはドーナツ型スペーサーという

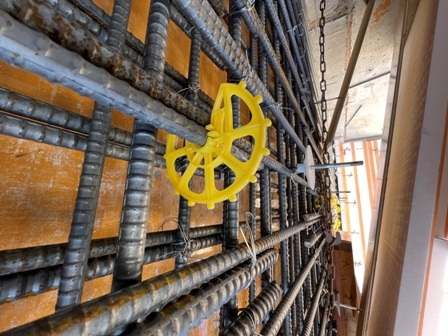

歯車のような形をしたものが取り付けられています。
こちらは鉄筋同士の間隔や、型枠との間隔を一定に保つため、
必ず設置するものになります。
取り付けの際には、取り付け間隔が決まっていて、
建物の壁面に対しては1平米につき2個以上と定められています。
こちらは前回立上がった2階躯体内部です。
壁面を支えていた型枠支保工や単管、フォームタイは
解体された状態となっています。
スラブについては重力がかかるため、
壁よりも支える期間(=コンクリートの養生期間)が
長く設定されているのでもうしばらくこのままの状態となります!
それでは今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2023年10月完成予定
1DK 18世帯
