2022年3月アーカイブ
☆横浜市西区の事務所併用自宅ビル|4階躯体工事
みなさま、こんにちは!
桜が満開を迎えていますね(*^^*)
本日現場に向かう途中の
横浜駅近くで撮影した桜の写真を
共有させていただければと思います♪
ちなみに2枚目の桜の木は、
当物件の現場監督も思わず写真に収めたとのこと(*^^*)
やはり満開の桜って素敵ですよねぇ・・・(^^♪
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
前回、3階立上がりのコンクリート打設を行った当現場は、

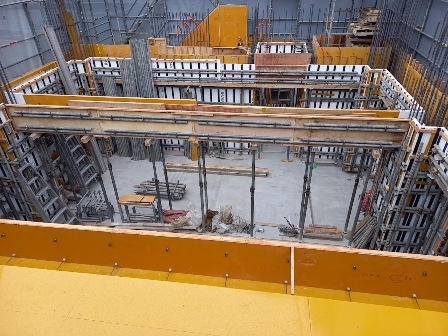

4階の躯体工事が進められております!

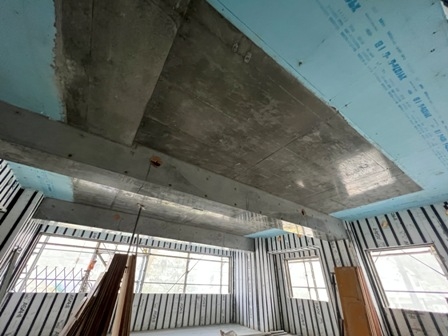

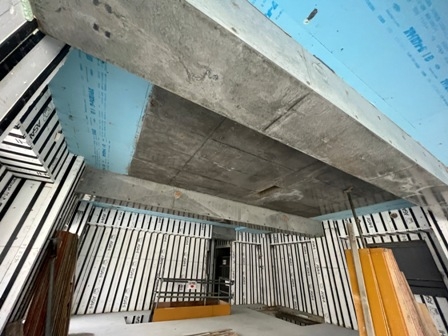

取材時は壁の建込み、5階スラブ断熱型枠材の建込みが完了し、
以前にご紹介したパイプ馬で梁主筋を浮かせ、
梁の配筋を行っておりました。

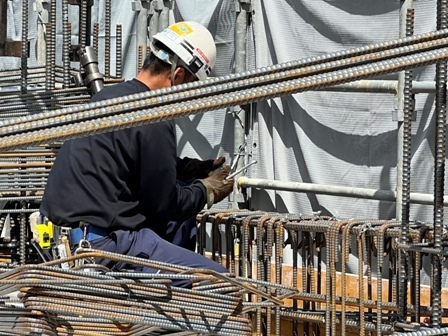

職人さんはハッカーという工具を使い、
結束線と呼ばれる、焼きなまし(=熱処理)された
細い針金で鉄筋同士をくくり、設計図に従い
所定の位置で固定しております!
こちらの職人さんは柱主筋の端部を

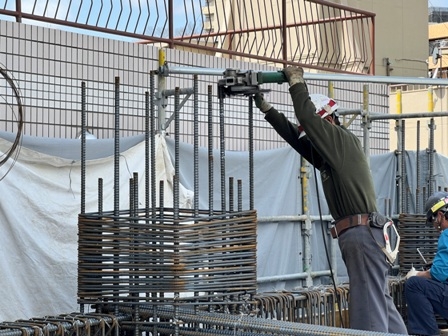

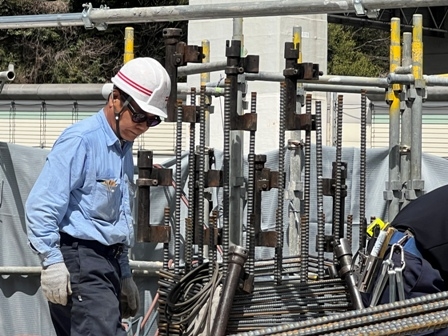

グラインダーという工具を使用し研磨を行っておりました。
これから繋ぐ鉄筋の端部も研磨され、
圧接部分を研磨したもの同士を赤く焼いて原子を結合させ
1本にしていきます。
一方、下階ではコンパネが解体された状態となっておりました!
こちらは事務所として使用される2階でございます。
これより、下階の内装工事も始まります!
躯体工事と共に内装工事もお楽しみに!!
それでは今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2022年秋完成予定
☆横浜市西区の事務所併用自宅ビル|3階コンクリート打設
みなさま、こんにちは(^∇^*)/
本日、横浜市泉区の中田にて
賃貸マンションの完成見学会を開催しております!
どなた様でもご見学が可能となっております!
どうぞお気軽にご来場くださいませ(*^^*)
【※コロナウイルス感染予防の為、事前予約をお願いいたします※】
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
前回、3階躯体の建込みの様子をご紹介させていただきました当現場。

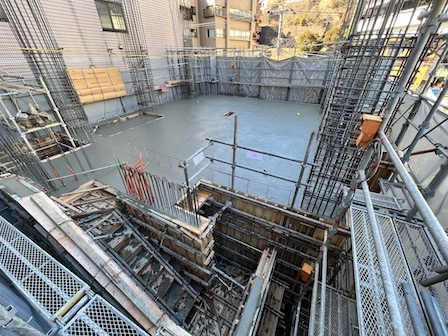

建込みが完了し、先日3階立上がりのコンクリート打設が行われました!!

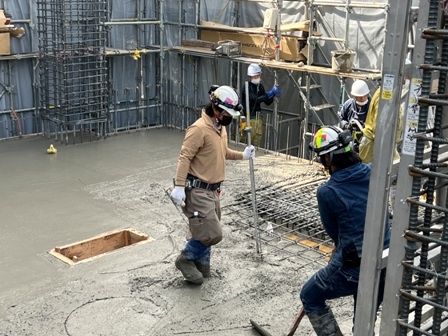

現場に駆け付けた時は、打設終了間際でございました(;'∀')

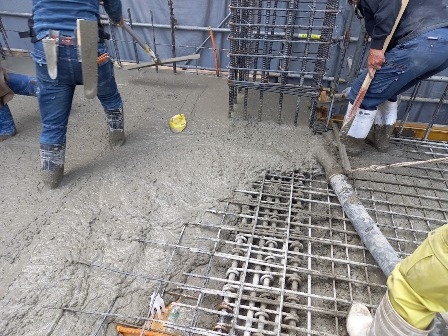

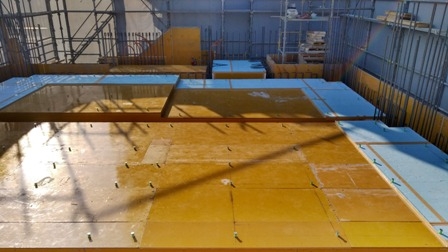

表面が整っている部分は、
「既定の厚み」のコンクリートが打設され、

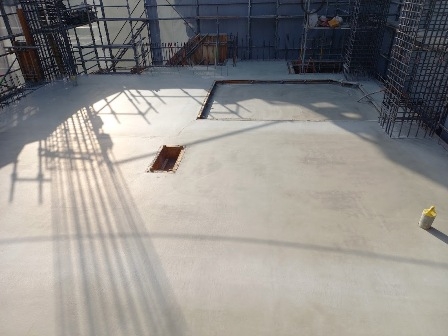

トンボ掛けされた状態です。
コンクリートの「既定の厚み」は、

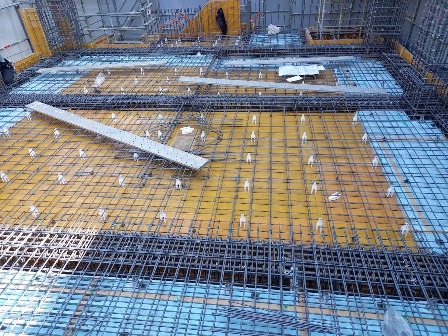

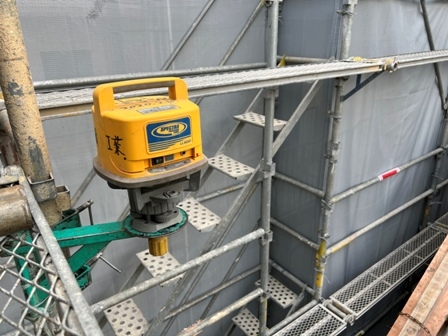

こちらの足場に取り付けられた
レーザーレベルで確認しています。
レーザーレベルには事前に各地点の
コンクリートの厚みが入力されていて、
写真中央の職人さんが手にしている受光機をスラブに刺すと
レーザーレベルからのレーザーに受光機が反応し、
既定の厚みが打設されていれば音が鳴る仕組みとなっています!

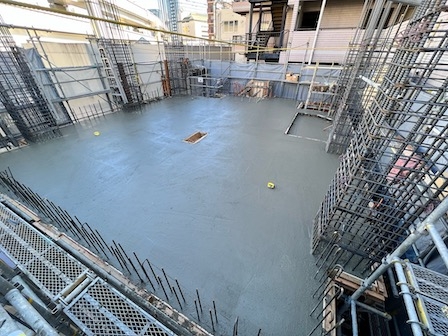

作業は順調に進み、無事打設完了。
3階立上りとなりました( ̄ー ̄)ゞ
それでは、今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2022年秋完成予定
☆横浜市西区の事務所併用自宅ビル|3階躯体工事
みなさま、こんにちは(^∇^*)/
先日、3回目のコロナワクチン接種に行って参りました!
あれ?もう打ったの? と思うほどに痛くなく、
本当にワクチンが注入されたのかと心配になりましたが、
翌日にはしっかり副作用に見舞われました。笑
ほんとうに1日も早い終息が
待ち遠しいものです・・・
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
前回、2階立上がりのコンクリート打設を行った当現場は、
3階の躯体工事が進められております!
壁の配筋、断熱型枠材の建て込みが完了し、

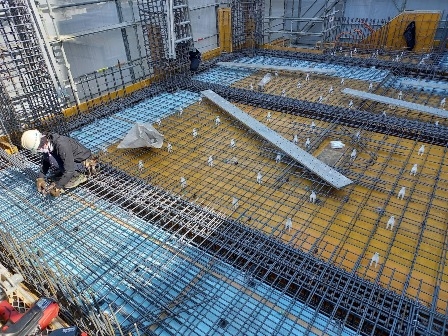

現在は4階スラブの配筋が行われております。

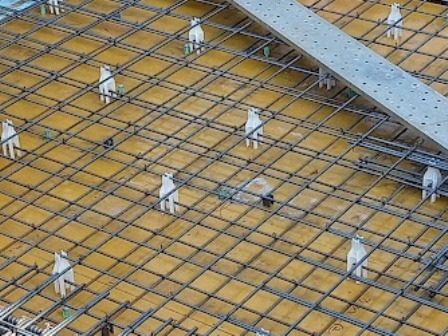

コンパネと鉄筋の間に並んでいる白いもの。
こちらはタワー型スペーサーといいます。
鉄筋同士の間隔や、型枠との間隔を
一定に保つために設置されています。
取り付ける間隔は決まっていて、
スラブのような構造物の底面については
1平米につき4個以上と定められています。
また上下2段に組まれたこの配筋は、ダブル配筋といい、
壁の配筋でも採用されています。
二重にすることで打設するコンクリートの厚みも増すため、
より強度のある建物が期待できます!
それでは今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2022年秋完成予定
☆横浜市西区の事務所併用自宅ビル|2階コンクリート打設
みなさま、こんにちは(^∇^*)/
年度の最終月、3月がスタートいたしました!!
今月もどうぞよろしくお願いします(*^^*)
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
前回、2階躯体の建込みの様子をご紹介させていただきました当現場。

壁、スラブの建込みが完了し、

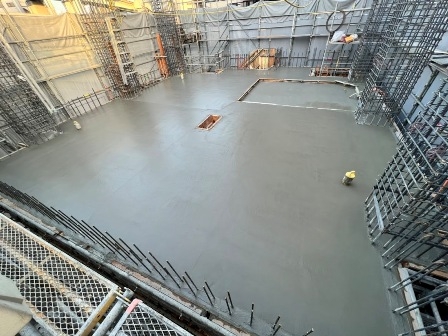

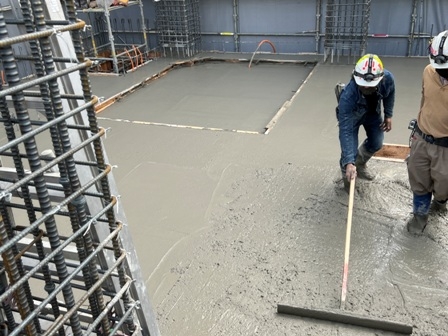

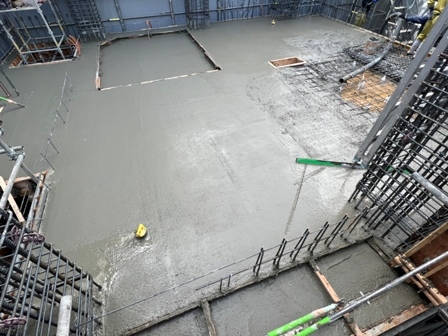

先日、2階立上がりのコンクリート打設が行われました!!
これまでと同様、配筋検査を通過し打設です。
あいにく打設の様子を取材しに行くことができなかったため、
現場監督撮影の写真にて失礼いたします。
作業は順調に行われたようで、
無事、2階立上がりとなりました!!
それでは、今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2022年秋完成予定
