・鉄筋をガスで圧接しています
皆さま( ノ゚Д゚)こんにちは
9月ももう終わりです。日に日に寒くなっていっていますが、気のせいでしょうか。
ここのところ雨続きですが、来週からはお天気回復するようですよ!!久しぶりに太陽が見れそうです
では!吉祥寺の現場日記を更新いたします__
JR中央線「吉祥寺」駅から歩いて10分程の場所で、賃貸マンション建設を行っております。
前回のブログでは3階の躯体工事の様子をご紹介しました(・∀・)
断熱型枠材の立て込み状況です。→おさらい

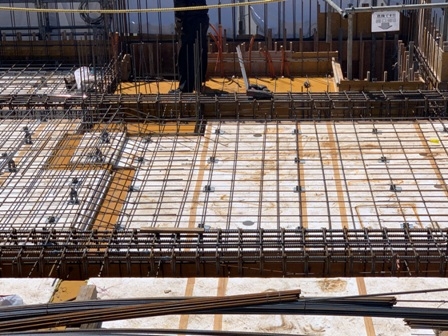

工事が進み、スラブに上がってまいりました。スラブにも同様に断熱型枠材を敷き込んでおります。
さらに今回。鉄筋のガス圧接を行っておりました!!

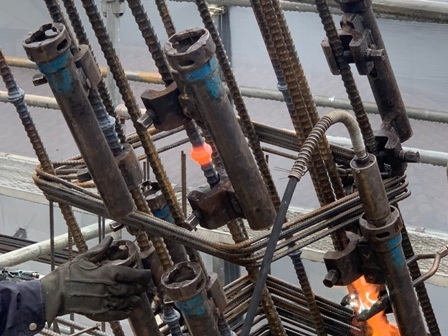

専用の加圧器で固定して鉄筋同士を密着させ、圧力をかけながらガスの火で加圧しています。
そうすると、継手部分が熱を持った状態で、膨らみが形成されます。

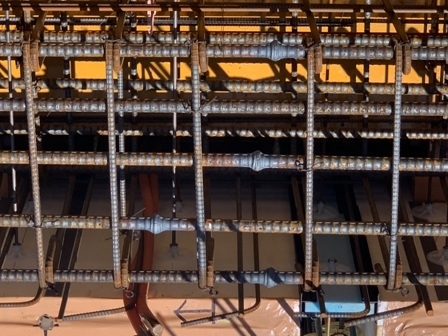

真ん中の鉄筋が赤くなって膨らんでいますのが、分かりますでしょうか??
この膨らみにも基準が設けられていまして。
直径/鉄筋径の1.4倍以上、長さ/鉄筋径の1.1倍以上となっています。

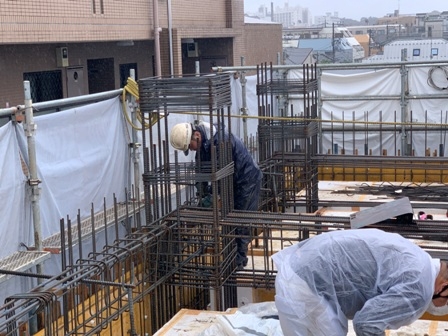

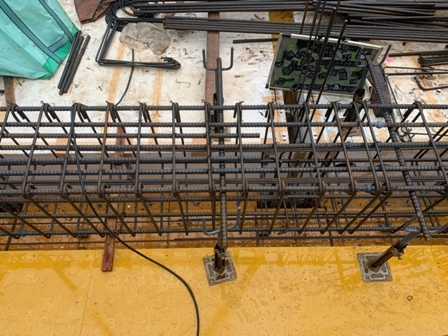

あとは、梁配筋も行っておりました!梁部分の鉄筋は、まず浮かせた?状態で配筋作業が行われ、
柱と一体化させてから、所定の位置に鉄筋を落とす「梁落とし」になります。
以上!今回はここまでになりますー。
次回のブログもよろしくどうぞ。
- - キリトリ - - -
武蔵野市吉祥寺本町にて、店舗併用賃貸マンションを建設中デス
地上5階建、賃貸の間取は1K・1LDKとなっております。(´ー`)
完成は2021年3月を予定しておりますので、どうぞ宜しくお願い致します
・3階躯体工事の様子
皆さま( ノ゚Д゚)こんにちは
今日が何の日か調べたところ、苗字の日でした!!
ちなみに私は「廣瀬」といいます!!宜しくお願い致します!!
では!吉祥寺本町の現場日記を更新いたします__
JR中央線「吉祥寺」駅から徒歩11分!店舗併用賃貸マンションを建設しております。
工事は3階の躯体工事に突入です

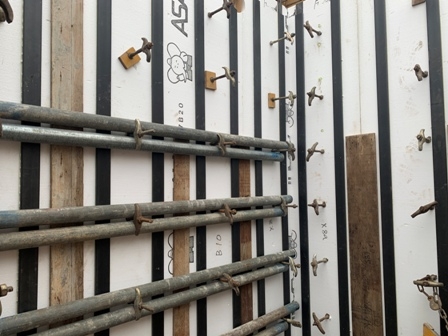

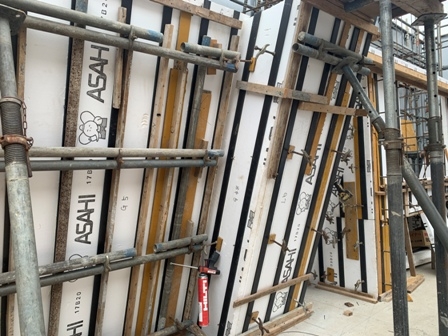

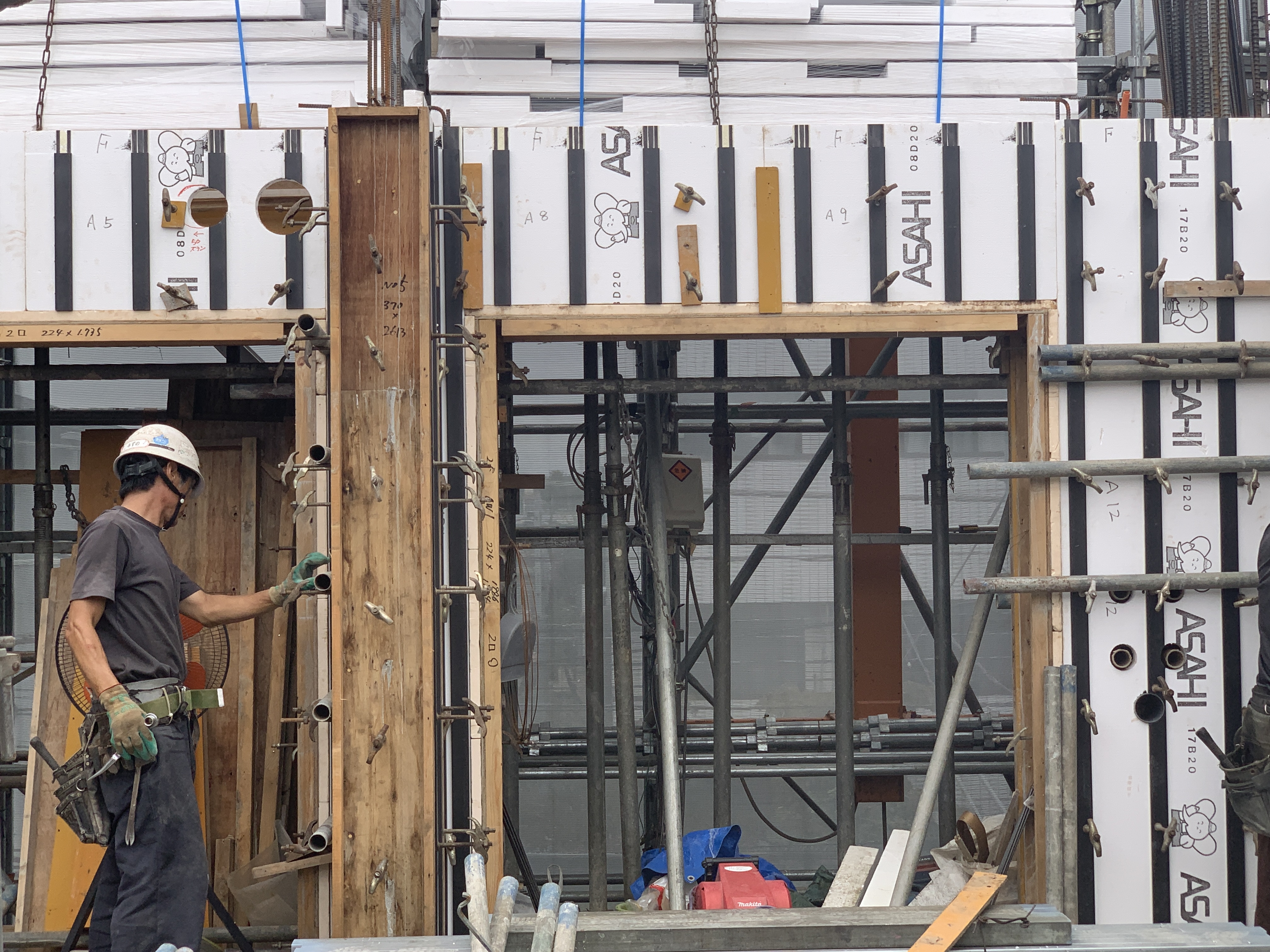

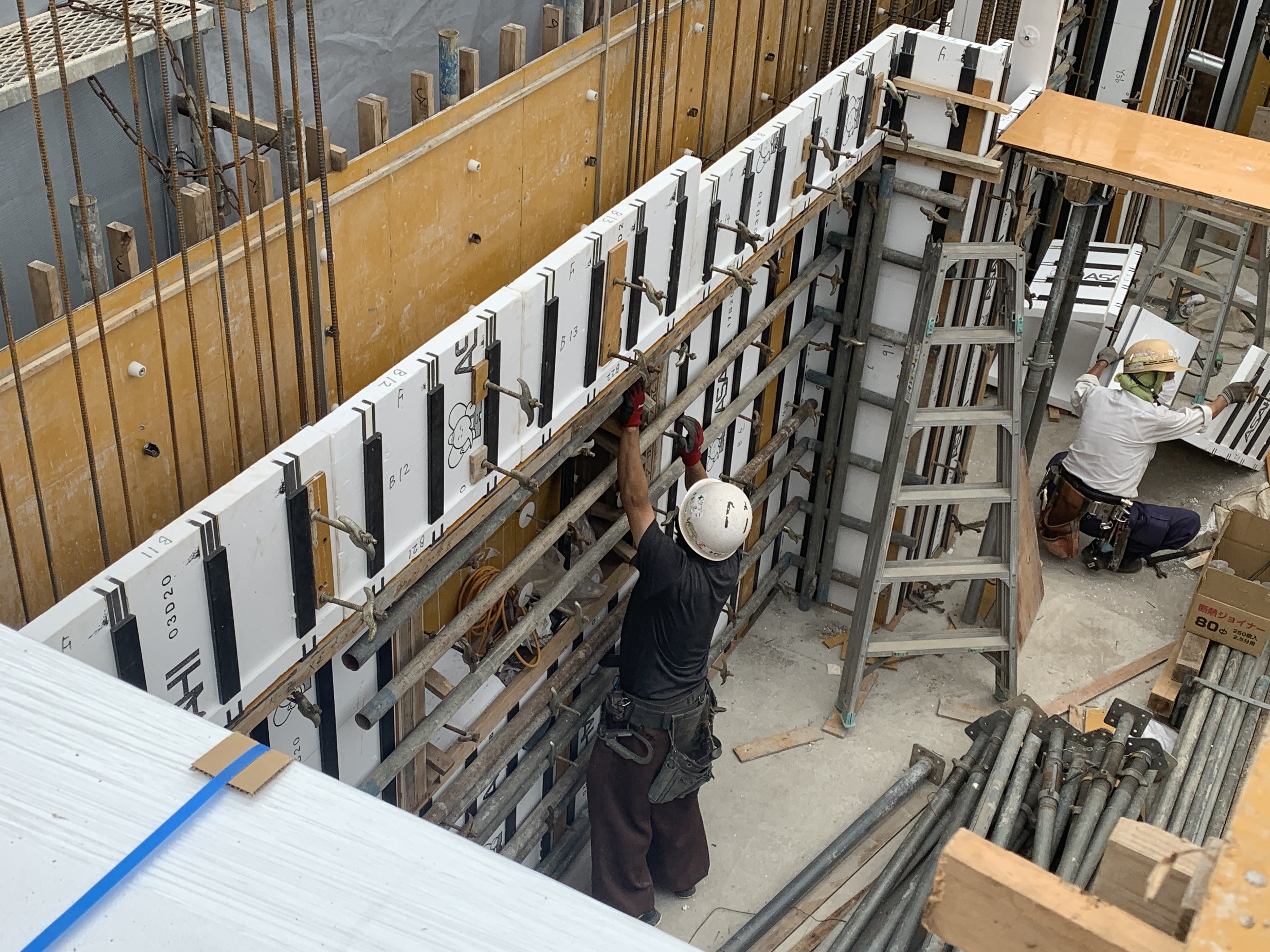

型枠(コンパネ)の立て込みと壁配筋が終わり、断熱型枠材が立て込まれました!!

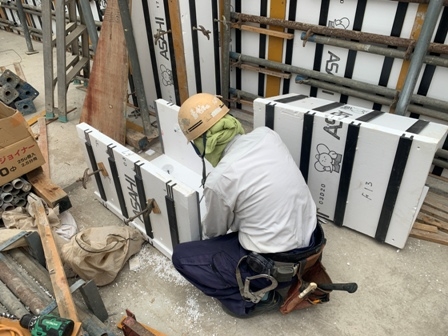

こちらの職人さんは、断熱型枠材に金物を取り付けている最中・・・・
別の箇所では、フォームタイが取り付けられ、単管が通されています( °Д°)
こっちでも!フォームタイに単管を通しています。
単管を通したあとはラチェットという工具で締固めを行い、型枠が動かないように
がっちり固定していますよ
この部分は、以前に紹介したセットバックの部分。壁が斜めになっています(´・ω・`)
パースでいうと、ちょうどこの部分。当建物は階数が上がるごとに建物が後退しています。
以上!今回はここまでになります(・∀・)
次回のブログもよろしくどうぞ
- - キリトリ - - -
武蔵野市吉祥寺本町にて、店舗併用賃貸マンションを建設中デス
地上5階建、賃貸の間取は1K・1LDKとなっております。(´ー`)
完成は2021年3月を予定しておりますので、どうぞ宜しくお願い致します
・2階立ち上がりコンクリート打設を行いました
皆さま( ノ゚Д゚)こんにちは
今日も暑かったですねー。明日は一日雨の予報でおまけに涼しいそうです。
涼しいのは嬉しいですが、雨ですか・・・・・どうしましょ。
では!吉祥寺の現場日記を更新いたします__

現場前に生コン車・・・ということは??????????????

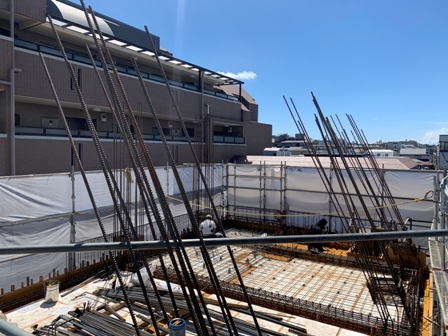

2階立ち上がりコンクリート打設を行いました。
前回ではスラブ工事の様子を前回ご紹介させていただきました
→おさらい
あらかじめ打設を行う計画順序というのを決めておきます。
一般的には、壁・梁・スラブといった順で進められていきますよ

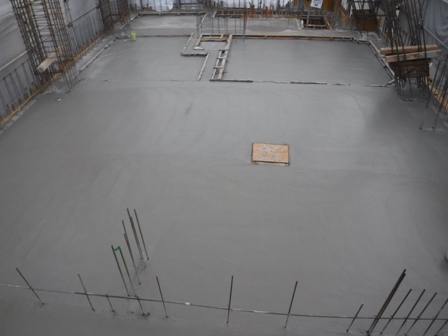

打設完了!!表面を均し終えています。キレイデスネ
コンクリート硬化後は、墨出しを行った後に3階の躯体工事が始まります
以上!今回はここまでになりますー。
次回のブログもよろしくどうぞ
- - キリトリ - - -
武蔵野市吉祥寺本町にて、店舗併用賃貸マンションを建設中デス
地上5階建、賃貸の間取は1K・1LDKとなっております。(´ー`)
完成は2021年3月を予定しておりますので、どうぞ宜しくお願い致します
・2階躯体工事続き(スラブに上がり鉄筋が組まれました)
皆さま( ノ゚Д゚)こんにちは
暑いですねえ。まだまだ暑い日が続くと思うと、、、はぁ。
外仕事の方は特に熱中症にお気をつけください。
では!吉祥寺の現場日記を更新いたします__
吉祥寺駅から徒歩10分ほど。店舗併用賃貸マンションを建設中でございます!!
2階・躯体工事の続きです(・∀・)
壁にスタットボード(断熱型枠材)の立て込みまでをご紹介させていただきました。
工事が進み、スラブまで上がってまいりましたよー!!

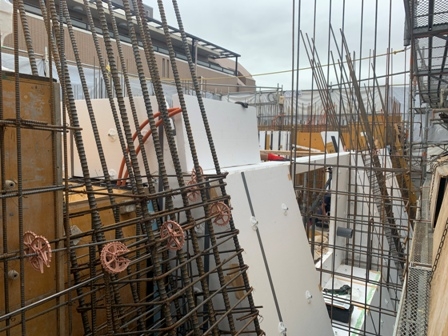

スラブにも断熱材を敷き込みました。
壁・スラブとスタットボードで覆われていることになります

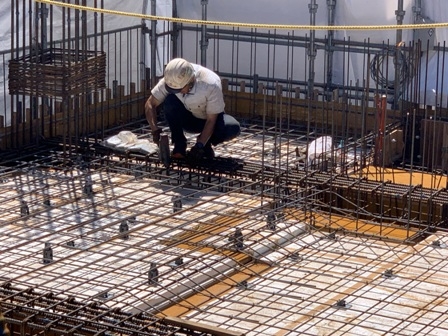

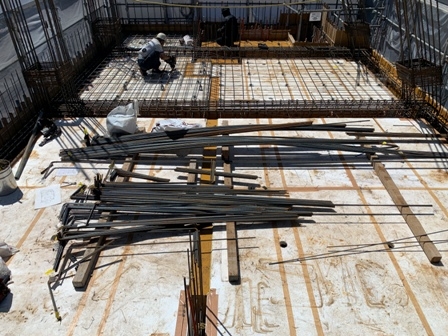

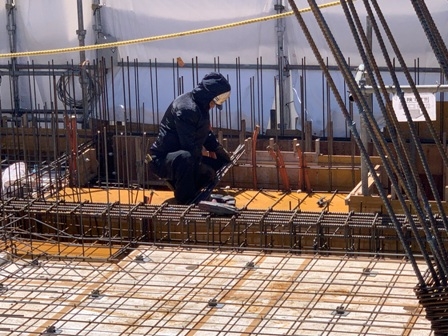

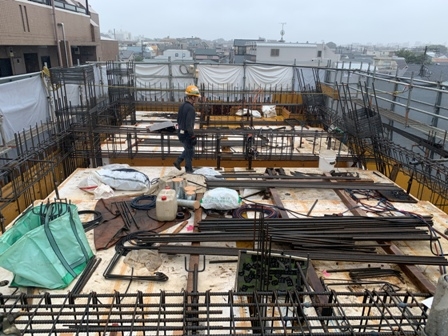

鉄筋も搬入されており、写真奥側ではスラブ配筋が行われておりました。
鉄筋同士が交差している箇所を結束しているところです。
鉄筋の下にスペーサーも設置されています。
スペーサーは壁配筋の際にも登場しましたドーナツ型ではなく、
スラブに使うものはタワー型になります(^ω^)
お気づきかと思いますが、梁部分の鉄筋も組まれていました!!
すでに梁落としされた状態ですが、しっかりと鉄筋が組まれています。
配筋部分を見てみると、、、鉄筋が膨れている箇所がございます!!
鉄筋の長さが足りない場合は、圧接して継ぎ足しを行います。接合部がこのようにぷっくりと膨れるんです。
このつなぎ合わせた箇所を「継ぎ手」といいます。
2階躯体工事中でございますが、これを全体で見ると鉄筋がななめに組まれています!!
パースでいうとこの部分です。階数が上がる度にセットバックしています。
セットバックは、土地利用規制に適合させるために使用されています。
特に建物密集地域では、高層の建築が並び、
都市の街路や中庭等、地上に日光や新鮮な空気が入らなくなるのを防ぐため、
ある程度の傾斜を設けることを法令で義務付けている場合がほとんどです
以上!
今回はここまでになりますー。次回のブログもよろしくどうぞ。
