躯体工事の最近のブログ記事
最近の工事の様子は・・・
皆さま、こんにちは
湿度が高く、ジメジメとした日々が続いていますねー
梅雨よ・・・早く通り過ぎて欲しいです。。。
ではっ!最近の工事の様子をご紹介っ
前回の紹介では、無事に「上棟」を迎えたところまでを!
今回からは、中の様子をご報告できそうです
まずは外観を。こちらの建物は4階建になりまーす
入ってすぐに。かなり写真がモヤっとしていますが・・・。
ここにはエレベーターが設置されます
躯体には、モルタル補修を行います
躯体の表面に、タイルを貼りやすいようにモルタルで滑らかにしていくのです!
そのモルタルがこちら。↓
凸凹を無くしてから、タイルの貼り付けを行います
こちら、外壁部分。
外壁の一部には、タイルが貼られていますねー
自由設計ならではの曲線!↓
これからどんな風になっていくのでしょうかー完成が楽しみです。
では、最上階に上がりまして。
こちら、「ハト小屋」といいます
「ハト小屋」とは・・・
ハト=鳩 ではありませんポッポー
配管やダクトを囲うために設ける囲いの事をいいます
コンクリートの建物は、建物に穴を開けたり、配管を通したりできないですもんね
以上。
今回はここまでになります
次回もよろしくお願い致します
上棟いたしました!
みなさま、こんにちは
大変長らくお待たせいたしました。
当物件、めでたく上棟いたしましたので、今日はその様子を紹介します
かなりー足場が高くなりましたね。
では、上棟に至るまでを。

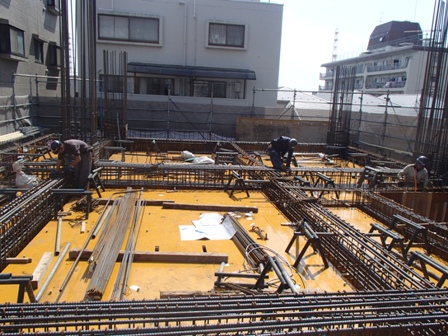

型枠を建て込みまーす。

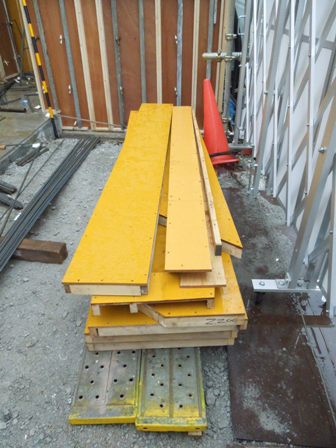

おなじみ黄色い板はコンクリートパネル。
型枠は、コンクリートの形状を一定の形状に固めて成型するもの。
建物の精度を高めるうえで最も重要なものになります
鉄筋が運ばれてきましたよー!!!
ものすごい量であります・・・。

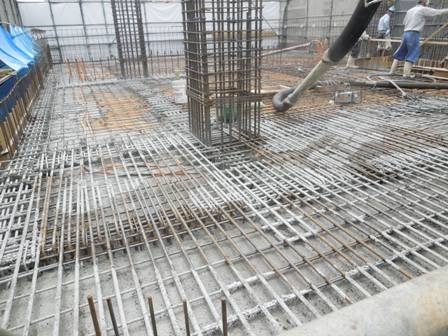

からの、「スラブ配筋」です。
↓画像の、オレンジの線は電気配線です
これは、CD管といいます。
耐燃性のない合成樹脂管です。管の色をオレンジ色に着色してPF管と区別しています
そして、「配筋検査」。
鉄筋がきちんと組まれているか、厳しいチェックが入りますよ

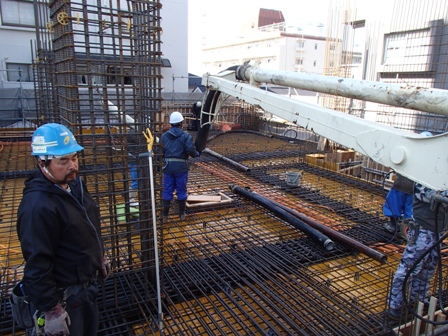

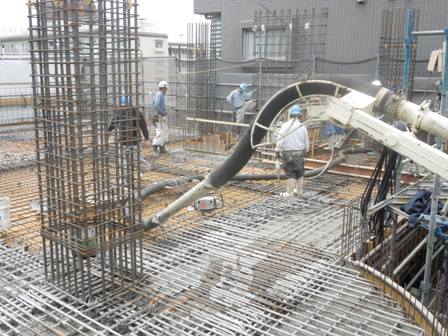

検査に合格して、コンクリート打設へと・・・
ポンプ車から生コン車へ。
「上棟」とは、最上階の鉄筋・型枠を組み、そこにコンクリートを流し込むことをいいます
画像は、打設完了の様子。土間屋さんが綺麗に均した後です。
っと、今回はここまでになります
次回は建物の中の状況もお知らせできればと思っております
お楽しみにー
3階立ち上がり4階スラブコンクリート打設
皆さま、こんにちは
5月がスタートしましたねー
本日5月2日は、緑茶の日だそうです
お茶の日だからって、がぶ飲みする必要はありませんよー笑
でもでも、大分暑くなってきました。水分補給はマメに!
ではでは。
現場取材に行ってまいりましたので、進捗状況をお伝えしますっ

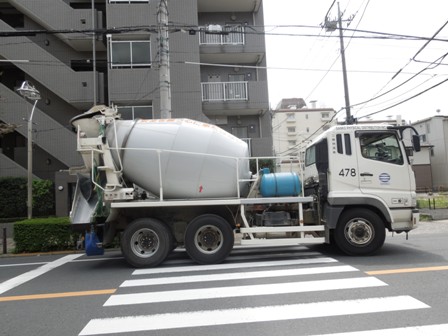

現場にはちょうど、生コン車!

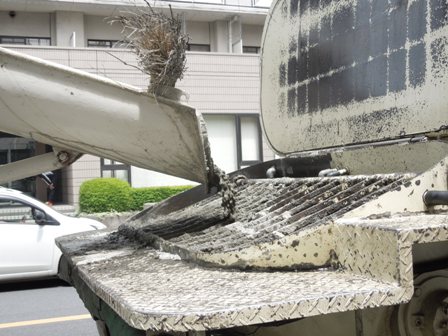

ポンプ車に圧送し、コンクリートを打設していきます
ダァーバダバいっちゃいます
3階立ち上がり・・・ということは、3階です。当たり前ですが。
階段を登って上まで行くというワケです。。。
ちゃんと上まで登って取材してきました
この日は全身、作業着フル装備で行ったので、怖いものなし
下は見ません
3階の天井、4階の床になる部分のコンクリートを打設していきます
位置が若干悪かったので、変な角度からの写真ですが・・・。
コンクリート打設は晴れの日が条件になりますよー
打設後は、左官屋さんがキレイにならしていきますっ
翌日には、墨出し作業が行われます
-----
外階段で、打設の状況を激写しようとした際に、パシャリ

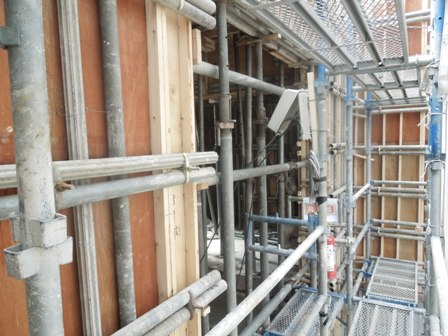

コンクリートの打設による圧力で型枠が破壊しないように、単管パイプでしっかりと補強

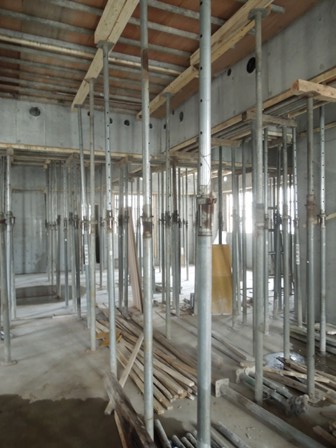

室内もサポートでしっかり補強しています
コンクリートによる圧力は相当なもの。。。
このサポートは1トンの重さに耐えられる力持ちなお方なのです
んっ!小薗(コゾノ)さんと大空課長
課長が入社して、初めて現場に行った時からで、
かれこれ20年のお付き合いだそうだそうです
こういう関係、羨ましいですね
では、今回はこれにて
1階立ち上がり2階スラブコンクリート打設
皆さまこんにちは
今日は安定の晴れ
桜の見ごろもそろそろ終わりですかねー?
こうして季節は過ぎていくのですね(笑)本当にあっという間でございます。。。
感傷的になる前に!現場日記を更新致します
型枠の建て込みをしておりますー
型枠は言うまでも無く、コンクリートを一定の形状に保ち固めて成型する型です。
↑黄色いのが型枠用の合板、「コンクリートパネル」です。
その中でもパネコートと呼ばれているもので、
表面にウレタン塗料を塗ったものです。
コンクリートの灰汁をすわないので、何度か転用が効くのですよ
続きましてー、「梁主筋」をご紹介

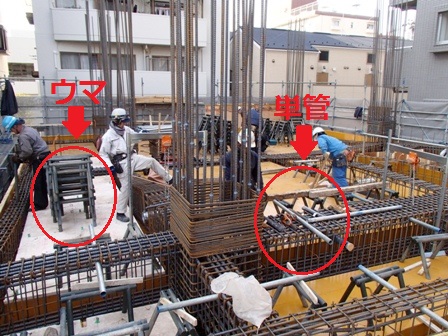

針が入る溝の左右に、”作業台”をおいてその上に単管を渡して鉄筋を組んでいきます。
この作業台・・・馬みたいな形をしているのですが。。。
本当に「ウマ」という名称だそうです
鉄筋が組み終わったら、単管をはずして”梁”を落とします
梁が無事に落ちたら、今度はスラブの配筋へと進みますよーん
スラブの配筋が終了したら、タイトル通り・・・
「スラブコンクリートの打設」です
生コン車からポンプ車へ。ポンプ車から圧送し、打設していきます
コンクリート打設は晴れの日が条件雨の日は延期ーです。
今回はここまでになります
次回も楽しみに
躯体工事に入りました
皆さまこんにちは
本日お久しぶりの雨でございます。しかも寒い
あの大雪から早3週間が経ちました。
昨日はというと、最高気温が20℃近くまで上がったり・・・どうした日本
っと異常気象につつまれながら、現場日記を更新いたします

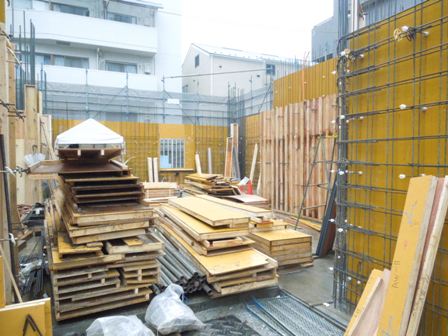

現場へとお邪魔した瞬間・・・。黄色い!
黄色い!

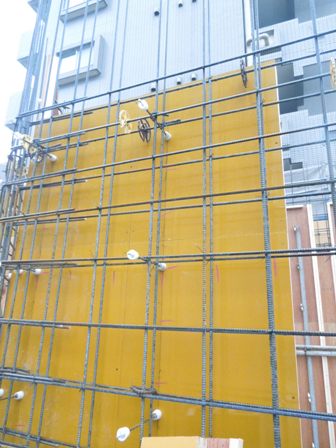

この黄色い板の正体は、「コンクリートパネル」といって外部の型枠になります
型枠とは、コンクリートを一定の形状に固めて整形をするための型です。
建物の精度を高める上で最も重要なものになりますよー
外部型枠の建て込みが終わったところから、今度は壁配筋を行います
鉄筋径が16mmより細い鉄筋は、鉄筋を重ねて結束する重ね継ぎ手でつないでいきますょ!
継ぎ手の重ね長さには基準があり、鉄筋の何倍・・・と決められて
通常現場では、40倍の長さを継ぎ手とします
前回、基礎配筋の様子を紹介しました。

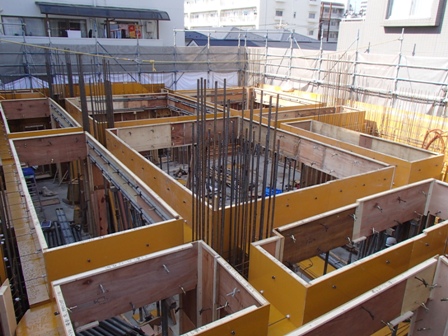

画像は、柱の配筋。の周りを、型枠で囲っていますね
この中にコンクリートを流し込めば、鉄筋入りのコンクリート柱が完成します。
こちら開口部(窓)の型枠建て込み中です。

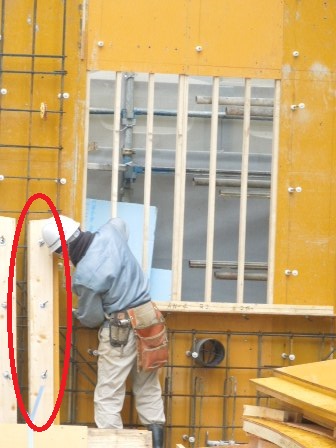

赤丸で囲んだ型枠。均等になにやら金具が。
これは「サッシアンカー」といいます。まだ溶接前の状態
サッシアンカーは釘で型枠に固定して、コンクリートを打設します。
打設後の型枠を取ったときに、サッシアンカーは躯体に打ち込まれているというわけです
今回はここまでになります
次回もどうぞよろしくお願いしまーす...
