躯体工事の最近のブログ記事
☆神田小川町の賃貸ビル|6階立上りコン打設
みなさま、こんにちは(^∇^*)/
昨日、我が家に、Gが出ました・・・(号泣)
しかもトイレのドアを開けた瞬間にいまして・・・(号泣)
父がスグに対処してくれましたが
しばらくドアを開けるのがトラウマで
トイレは時間が経ってから入りました・・・・( ;∀;)
はぁ、怖かった。
みなさまも、そろそろ時期ですので
お気を付けくださいませ・・・
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
先日、6階立上りのコンクリート打設が行われました!

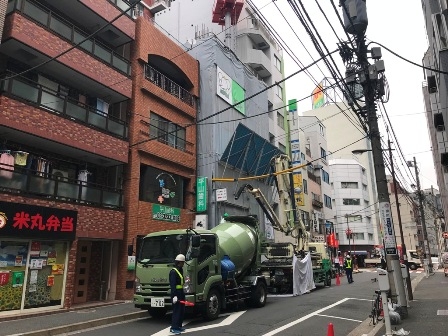

この生コン車とポンプ車のいる外観はおなじみの光景ですね。
今回はスラブ打設が進んだタイミングを取材してきました!

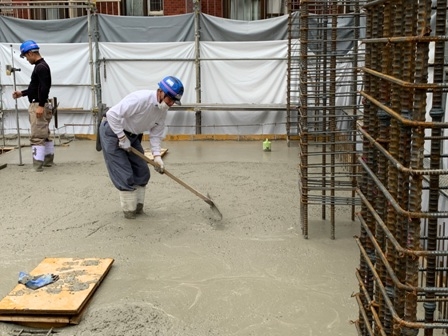

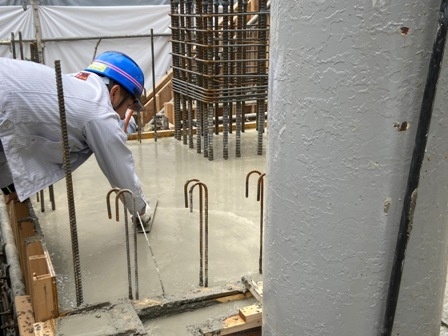

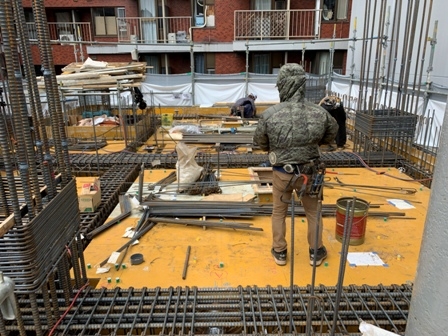

既定の厚みが打設された部分から、トンボを使い均していきます。
既定の厚みはレーザーレベルという機械で行います。

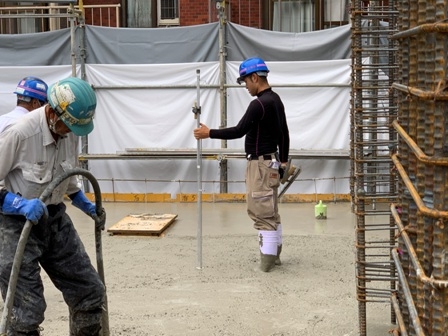

職人さんが持っている細長いものが受光機というものになります。
この受光機が事前に各地点のコンクリートの厚み入力された
レーザーレベルからのレーザーに反応します。

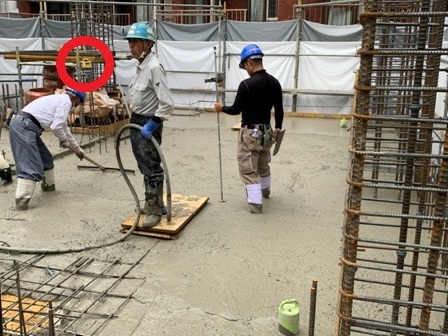

(下の赤丸の中の黄色い機械がレーザーレベルです)
設計図通りの高さまでコンクリートが流し込まれると、
ピ―――っと音で知らせてくれます。
また、こちらのコンクリートに埋もれているように見えるもの。
決して異物などではございません。

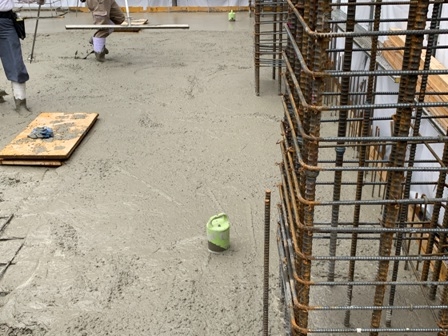

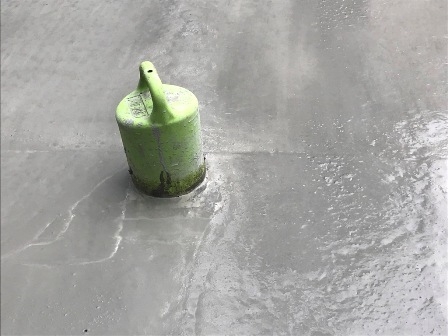

こちらはスミポイントと呼ばれるものです。
ワインのコルク栓のように床の断熱材にあけられた穴に
しっかりとはまってます!
打設後コンクリートが硬化次第、スミポイントを抜くと
この部分に穴ができます。
この穴より下階のスラブに引いた基準墨
(型枠等を建て込む際に基準となる線)を
次の7階スラブに移し描くことができます。

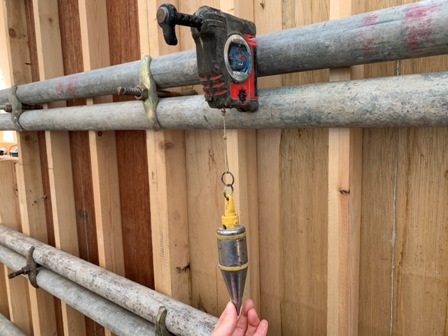

移し描く際にはこちらの糸の付いた下げ振り使用し
位置を読み、墨を出していきます!!
それでは今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2021年1月完成予定
地上11階建
1LDK 4世帯
2LDK 1世帯
店舗 1戸
事務所 5戸
☆神田小川町の賃貸ビル|6階躯体工事
みなさま、こんにちは(^∇^*)/
本日、代々木公園駅から徒歩4分、
代々木八幡駅からは徒歩2分の
完成見学会を開催致しております!!
こだわりの内装デザインとハイグレードな性能を
是非ご体感ください!!
さてそれでは、当現場の工事の様子をご紹介させていただきます(・_・ )ゞ
現在6階躯体工事が行われております。

外部型枠が建て込まれ、配筋を行っております。
鉄筋は格子状に二重になるように組んでいます。
これをダブル配筋と言い、二重にすることで
打設するコンクリートの厚みも増すため、
より強度のある建物が期待できます。

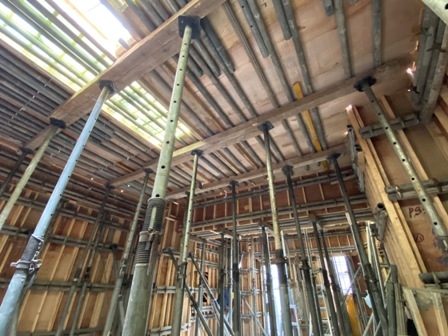

一方下階の型枠がコンクリートの硬化が確認されたため、
解体されておりました。

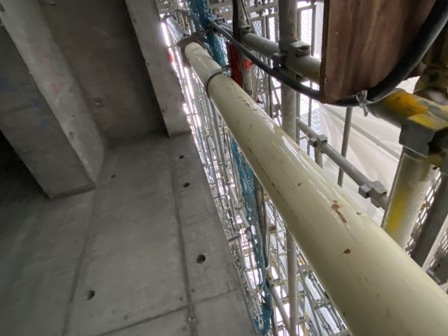

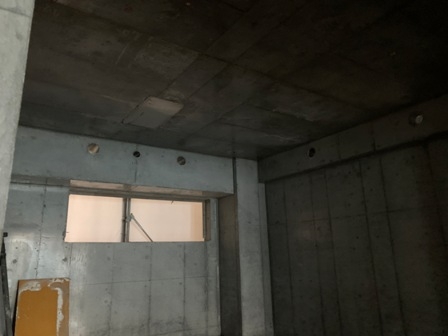

こちらは、エレベーターが設置される部分です。
1階から最上階まで筒抜けですので、このように入り口側が
フェンスでガードされ立ち入り禁止になっています。
型枠が剥がされた表面は光を反射するほどツルッツルです。
以前にご紹介したコンパネに塗られたオレンジの塗料のおかげで
この様に綺麗に剥がす事が出来るというわけです!
それでは今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2021年1月完成予定
地上11階建
1LDK 4世帯
2LDK 1世帯
店舗 1戸
事務所 5戸
☆神田小川町の賃貸ビル|5階立上りコン打設
みなさま、こんにちは(^∇^*)/
先日、当現場に向かう途中にこんなものを
見つけました( ゚Д゚)!
こんなにも古風な見た目で、ミストが出てるんです!!!
これまで何回も通っているはずなのですが、
寒い時期だったからか、ミストが出ていなかったので
こんなものがあったとは気が付きませんでした(;・∀・)
夏場の取材時はこちらで涼ませていただきたいと思います!笑
さてそれでは、先日現場に行って参りましたので
工事の様子をご紹介させていただきます!

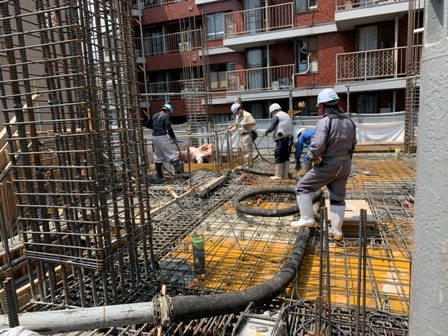

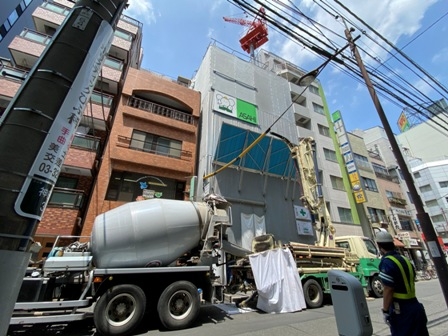

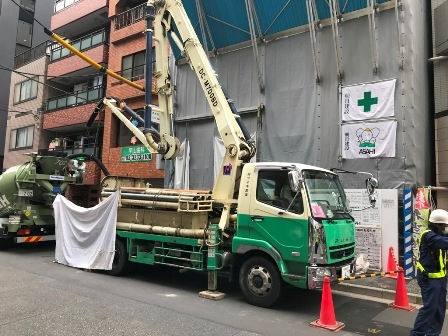

生コン車とポンプ車が停まっております。
この2台がいるということは・・・・
そうです!
コンクリート打設でございます!!

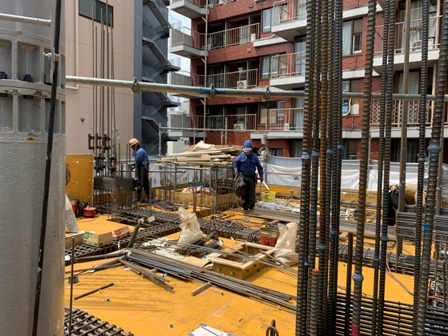

5階躯体の建込みが完了し、先日打設が行われました。

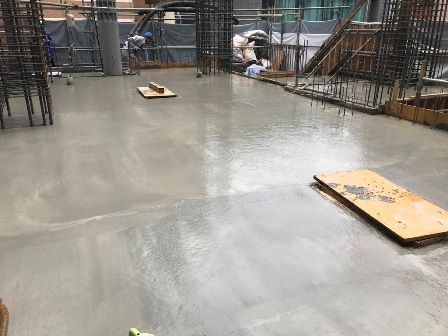

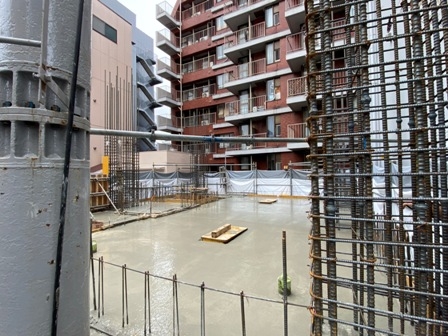

上から外を見るとこんな景色が見えます。
以前まで、ポンプ車から伸ばしたホースが足場を越え、
躯体にコンクリートが打設されていましたが、
今回、そのホースが見当たりません。
ポンプ車のホースの長さにも、限界がございます。
実は前回の打設の時から、

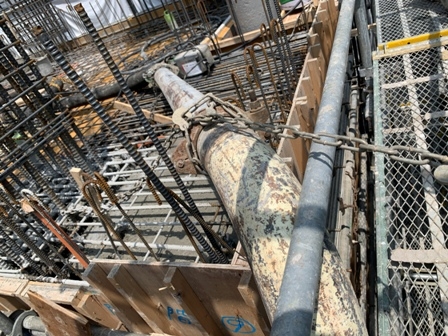

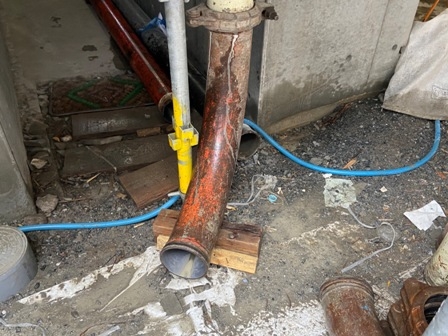

足場にコンクリート圧送用の管が取り付けられ、
この管を介してコンクリートが打設されております!
一番下はこの様に、ポンプ車のホースを繋げられるようになっています。
躯体と一緒にこの管も伸びていきます!
打設作業は順調に進み無事、5階が立上がりましたので、
次回より6階躯体工事に入ります!
それでは今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2021年1月完成予定
地上11階建
1LDK 4世帯
2LDK 1世帯
店舗 1戸
事務所 5戸
☆神田小川町の賃貸ビル|5階躯体工事
みなさま、こんにちは(^∇^*)/
先日、自宅の網戸にトカゲさんがひっついていました。
やたらシッポが長かったです。
切れないように気をつけて生活を送ってほしいです。
さてそれでは、先日先輩が【神田神保町2丁目ビル】の取材ついでに
当現場の様子も写真に収めてきて頂きましたので、
工事の様子をご紹介させていただきます(・_・ )ゞ
前回の更新にて、無事4階が立上がりました当現場。
現在5階躯体工事を行っております。

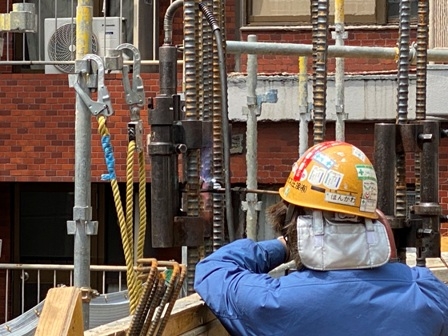

取材時は6階躯体に続く柱主筋のガス圧接が行われていたそうです!
鉄筋の端部を研削し、ピカピカにしたもの同士を
赤く焼いて原子を結合させ、もともと1本のもとしてしまうのが圧接です。
直径19ミリ以上の鉄筋を繋げる場合は必ずこの方法です。
一方こちらは5階躯体内部です。
スラブの敷き込みが完了。スラブ配筋前になります。
以前にもご紹介したサポートの上に、
バタ角と呼ばれる角材をまたがせ、
更にその上に単管を乗せ、最後に型枠が敷き込まれます。
スラブ配筋完了後、5階立上りの打設となります!
それでは今回の現場日記は以上です(・_・ )ゞ
2020年12月完成予定
地上11階建
2LDK1世帯
店舗1戸
事務所9戸
☆神田小川町の賃貸ビル|4階立上りコン打設
みなさま、こんにちは(^∇^*)/
本日は「大安」「一粒万倍」が重なる、
1年の中で数少ない縁起の良いです!!
「一粒万倍」は何を始めるにもいい日とされています!
この機械に新しいことに挑戦してみてくださいね
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
現場にお馴染みの重機が集まっております!

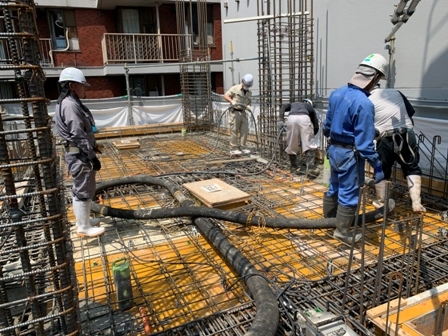

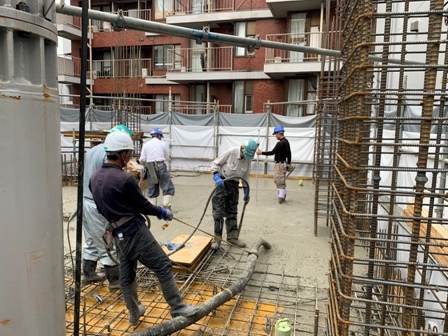

お分かり頂けますようにコンクリート打設が行われました!
こちら打ち終わり、打設完了に見えますが、
トンボを使い均しただけの状態ですので、まだ終了ではございません。
鏝(コテ)を使い、細かなとこから広いスラブ面に至るまで、
全てを押さえていきます。
コンクリートを「均す」ではなく「押さえる」と言います。
一度全面を押さえると、更にもう一度全面を押さえ、
計2回の押さえ作業を行います。
2回行うことでコンクリートの強度を高めています!!
無事4階が立上がりましたので、
次回より5階躯体工事に入ります!
それでは、今回の現場日記は以上です(・_・ )ゞ
2021年1月完成予定
地上11階建
2LDK1世帯
店舗1戸
事務所9戸
