躯体工事の最近のブログ記事
☆神田小川町の賃貸ビル|9階躯体工事
みなさま、こんにちは(^∇^*)/
既にお盆休み日はいられた方が多いでしょうか?
朝日建設では明日8/9から8/16まで
夏季休暇を頂きます。
ご迷惑をお掛け致しますが、
宜しくお願い致します。
さてそれでは、現場の様子をご紹介させていただきます!!
現在9階躯体工事に取り掛かっております!
雲一つない炎天下の中、
階段で9階まで上がってきましたよぉ(;'∀')

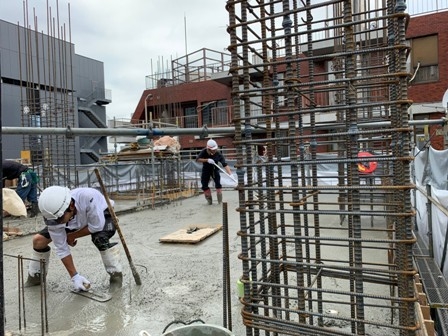

取材時は、8階躯体で使用したコンパネを9階スラブにあげ、
建込みを行っておりました。

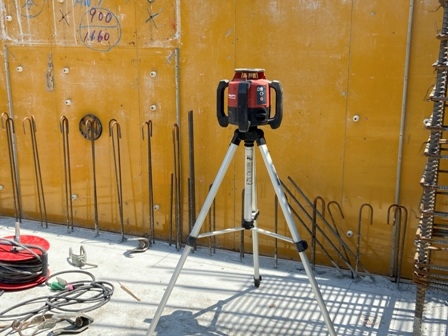

こちらのオートレベルで水平を確認しながら
建て込んでいきます。

一方下階の内装工事もさらに進んでおりました!
一目瞭然の変わりようですね。

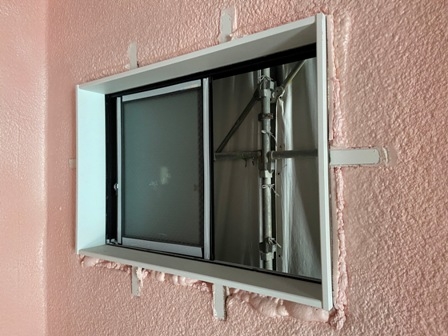

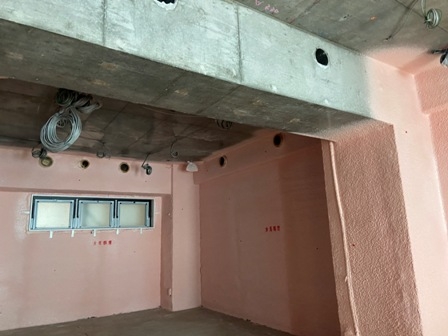

壁がピンク色に染まりました。
前回のブログでもお伝えした、
断熱材の発泡ウレタンを吹き付けた状態です。
壁に直接噴射するため隙間なく均一に断熱材で被う事が出来ます。
こちらの赤い丸いものは発泡ウレタンに刺さっています。

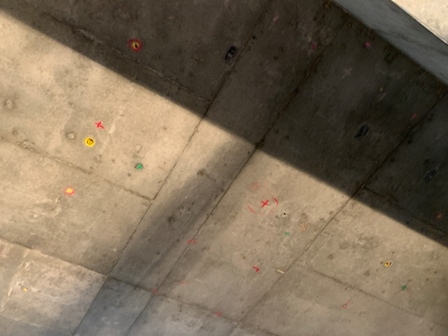

ウレタン厚み表示ピン(または検査ピン)と呼ばれ、
他にも色が複数あり、色によってピン部分の長さが異なるため、
断熱材が均一に塗装されているかを
一目で確認することができるものとなっております!
内装工事も着々と前進しております!
それでは今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2021年1月完成予定
地上11階建
1LDK 4世帯
2LDK 1世帯
店舗 1戸
事務所 5戸
☆神田小川町の賃貸ビル|8階立上りコン打設
みなさま、こんにちは(^∇^*)/
段々、蒸し暑くなってきましたね(;'∀')
先日、マスクで外を歩いていたらふらっとしました・・・
みなさまも熱中症にはお気を付けくださいませ。
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
昨日、8階立上りのコンクリート打設が行われました!

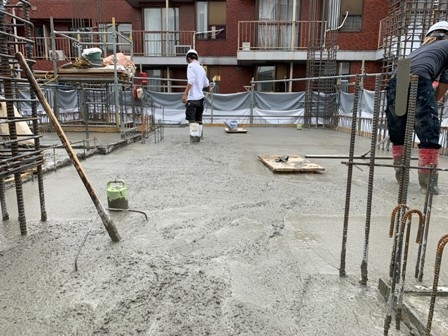

スラブ打設が完了し均しておりました。
8階の打設も無事完了( ̄― ̄)ゞ
一方、下階にて内装工事がスタート致しました!!
こちらの手元から光を放っている職人さん。

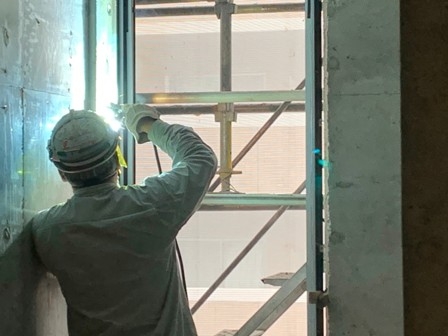

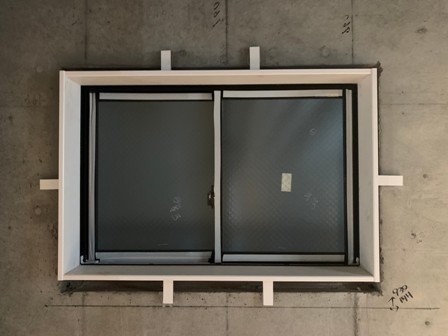

サッシの溶接をしております!
以前にご紹介したサッシアンカーに溶接し固定します。
このサッシアンカーに繋ぎの鉄筋を溶接。
その鉄筋にサッシを溶接します。
わずかな傾きが不具合につなががる為、

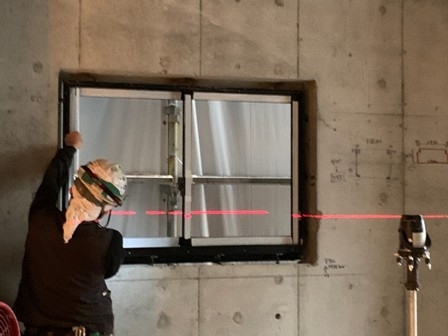

レーザーレベルで水平度を確認しながら設置します。
仕上げ材の木枠まで取り付けられました。
後日隙間なく断熱材の吹付を行う為です。
それでは、今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2021年1月完成予定
地上11階建
1LDK 4世帯
2LDK 1世帯
店舗 1戸
事務所 5戸
☆神田小川町の賃貸ビル|8階躯体工事
みなさま、こんにちは(^∇^*)/
また青空を見る事が出来るのか
不安になるくらい毎日雨ですね(;'∀')
洗濯物がカラっと乾かせないのが最近の悩みです・・・
さてそれでは、先日現場に行って参りましたので
工事の様子をご紹介させていただきます(・_・ )ゞ
躯体工事は8階に入っております!

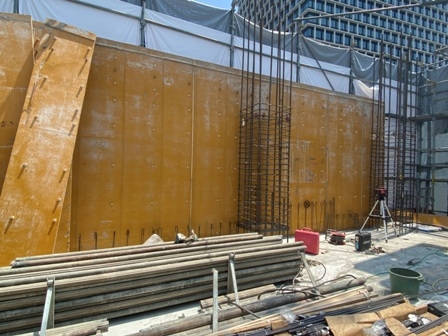

取材当日は、壁の型枠の建込みと配筋を行っておりました。

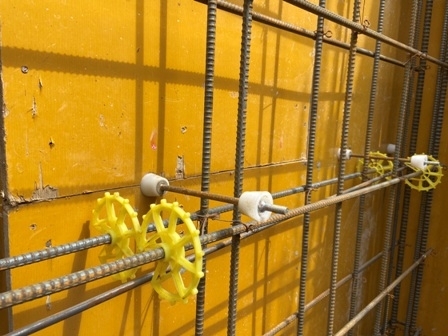

こちらは壁のコンクリートに埋まってしまう部分です。

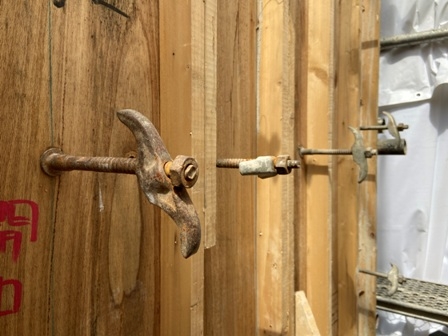

コンパネにくっついている白いものはピーコン、
そこから伸びている金具がセパレーターというものになります。
ピーコンの先はネジのようになっていて
コンパネを貫通し、裏側にはこの様にフォームタイと呼ばれる
金具が取り付けられます。
セパレーターは、外側の型枠と内側の型枠の間隔を一定の幅にするもので、
ピーコンはセパレーターの先端で型枠が内側へ入り、
壁の厚さが変わってしまわないようにする役割を担っています。

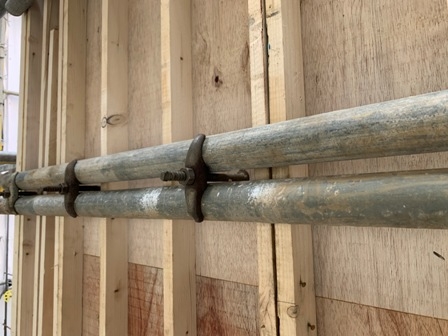

そしてコンパネとフォームタイの鳥の翼のような部分に
単管パイプを固定し、コンクリート打設の際に圧力で
型枠が崩れたりすることがないよう、
しっかりホールドします!

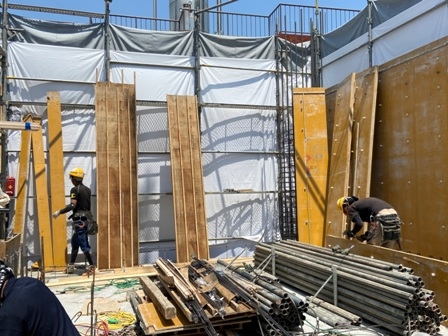

このようにして壁の型枠の立込みが行われております!!
それでは、今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2021年1月完成予定
地上11階建
1LDK 4世帯
2LDK 1世帯
店舗 1戸
事務所 5戸
☆神田小川町の賃貸ビル|7階立上りコン打設
みなさま、こんにちは(^∇^*)/
7月も中盤に入りましたが
まるで夏らしい日がありませんね・・・(´・ω・`)
そろそろ太陽が恋しいものです・・・(´・ω・`)
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
先日7階立上りのコンクリート打設が行われました!!

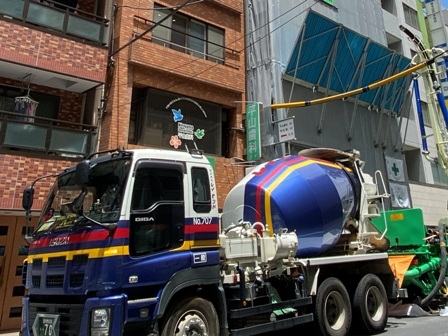

まるでレッ○ブルを意識したような車体の生コン車ですね(;'∀')
いつもドラムをぐるぐる回している生コン車ですが、
回転させているのにも理由があります。

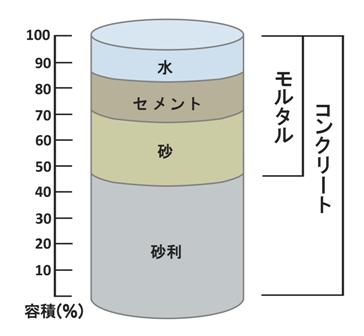

コンクリートはセメント・水・骨材などの材料からできています。
これらは比重が異なるため、分離がしてしまわない様、
常に回転しているのです。
順調に打設は進み、無事7階立上りとなりました!
それでは、今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2021年1月完成予定
地上11階建
1LDK 4世帯
2LDK 1世帯
店舗 1戸
事務所 5戸
☆神田小川町の賃貸ビル|7階躯体工事
みなさま、こんにちは(^∇^*)/
今日は七夕ですね!
七夕では短冊に願い事を書く風習がありますが、
これは織姫が機織りや裁縫が上達するようにと
7/7にお祈りをする風習から生まれたそうで、
本来なら短冊には「○○が上達しますように」
といった内容を願うべきなんだそうですよ!
さてそれでは、現場の様子をご紹介させていただきます(・_・ )ゞ
6階までの事務所部分の立上りが終わり、
いよいよ賃貸住戸部分の躯体工事に入りました!
現在は壁の配筋・型枠建込みが完了し、

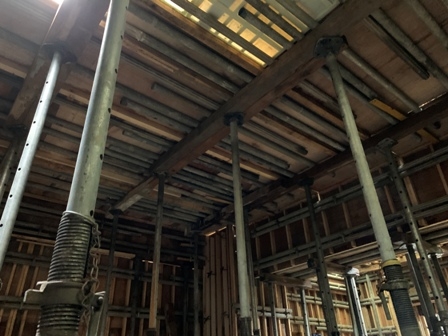

スラブの建込みを行っております。

サポートを立て、バタ角をまたがせ、単管を並べ・・・・
コンパネを敷いて固定させておりました。
一方下階のコンクリートの硬化が確認されたフロアから、
先ほどのサポートやバタ角、単管が外され
何もない状態となっております!
内装工事を進めて行く際の目印などが
天井に記された状態となっておりました。
この先、内装工事も進んでまいります!
こちらの工事内容もご紹介させていただきますので
どうぞお楽しみに(^_-)-☆
それでは今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2021年1月完成予定
地上11階建
1LDK 4世帯
2LDK 1世帯
店舗 1戸
事務所 5戸
