2017年12月アーカイブ

☆最上階コンクリート打設

皆さまこんにちはsun





クリスマスが無事に終わりましたねー!

昨日は営業部の忘年会でしたっ



美味しいご飯とお酒・・・私は大大大満足です(^ω^)笑



そして昨日はクリスマスでしたが、、。

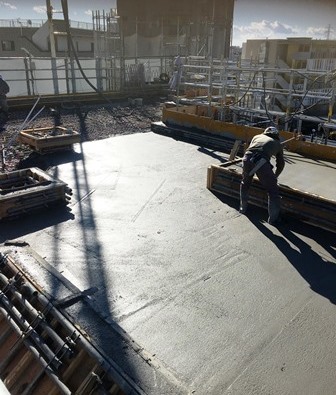

堀之内の現場は最上階のコンクリート打設を行なっておりましたーrun

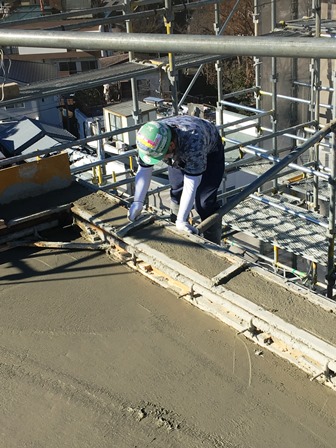

現場に行った際には、2分の一ほど打設が完了しておりました!

すでに職人さんがコテで均し、押さえの作業を行なっている最中ですshine















そして残り半分。

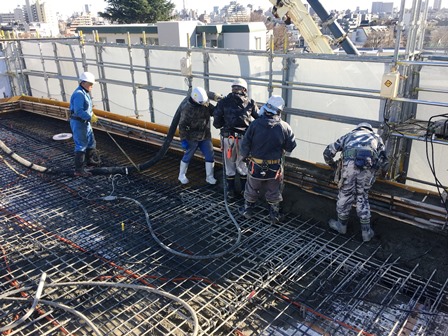

壁部分にコンクリートを流し込んでおりますrunrunrun



生コンが出ているホース、重そうですよねえ・・・。

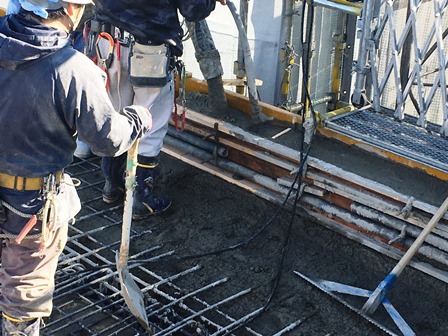

それと一緒にコンクリートバイブレーターを使い、振動を与えながらの打設です(^-^)















打設中にはお馴染みの、型枠を叩いて

コンクリートが隅々まで充填されるようにしていますε=ε=ε=┌( ;゚д゚)┘













内装工事も始まりましたーchick

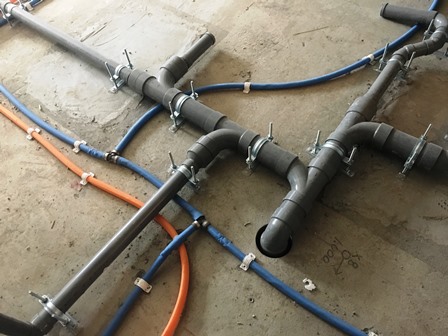

まず先に、床下の配管工事を行ないます。これを転がし配管といいますよう(・∀・)



グレー / 排水管  青 / お水  オレンジ / お湯 と、それぞれの配管です。

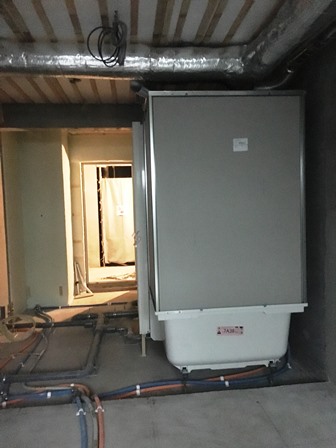

ユニットバスの設置も完了しております(´▽`)

内装工事ではまず先に、転がし配管とユニットバスの設置を行なうんですよーshine



次回に詳しくご紹介させて頂きますので、お楽しみにーpaper










- - キリトリ hairsalon - - -



杉並区堀ノ内にて新築OR併用賃貸マンションを建設中ですhorse

東京メトロ丸ノ内線「方南町」駅より徒歩約5分。train

間取は1Kでゴザイマス(´▽`)








23区の実績

見学会情報はこちら

朝日建設へのお問い合わせ

朝日建設のHP

☆4階立上りコンクリート打設

皆さま( ノ゚Д゚)こんにちは





太陽が出ておらず、寒い寒い一日ですね・・sweat02

今日はさすがに手袋をしました。



ただスマホ対応の物ではないので、、ちょっと不便ですが。

暖かいに越したことはないですね(^ω^)





さて!

杉並区堀之内の現場日記を更新したいと思います____pencil





本日は4階立上りコンクリート打設の様子をご紹介しますね(´▽`)

















私が取材に行った際には、壁部分の打設を行なっておりましたrun



壁・梁・スラブと打設順序を計画し、打設をしてきますよーつ´Д`)つ










ちなみに打設の順番についてですが。



打設による型枠の変形を防ぐため、

型枠への圧力が少ない回し打ち(壁・梁下まで水平に打設し、その後梁とスラブを打設)

が、一般的なようですよchick

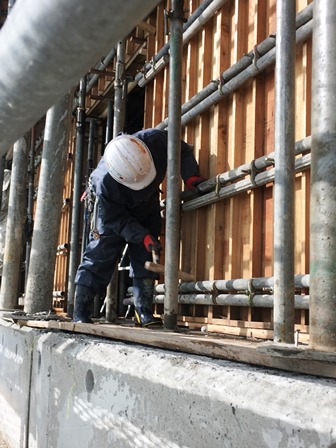

型枠の周りは木槌でたたき、コンクリートの流れをよくしていました!



たたいた際の音の違いで、

コンクリートが密実に充填されているかを確認しているようですrock








コンクリート打設時には、水を撒いて型枠を少し湿らせておきますshine

そうすると脱型時に、型枠が離れやすくなるんですよ。



1階・2階は壁の型枠が外れていました!










内装工事も始まっておりましたので、

次回に詳しくご紹介したいと思いまーーすε=ε=ε=┌( ;゚д゚)┘





- - キリトリ hairsalon - - -



杉並区堀ノ内にて新築OR併用賃貸マンションを建設中ですhorse

東京メトロ丸ノ内線「方南町」駅より徒歩約5分。train

間取は1Kでゴザイマス(´▽`)








23区の実績

見学会情報はこちら

朝日建設へのお問い合わせ

朝日建設のHP
