2017年10月アーカイブ
☆4階立ち上がりコン打設
みなさま、こんにちは
今日はハロウィン!
同期からお菓子を頂きました(●^o^●)
あとで、おいしく頂きたいと思いますッ
みんさまも仮装やパーティーで楽しいハロウィンを過ごしてください
本日の現場は、5階立ち上がりコン打設を行っておりましたので、
そのご紹介をしていきます
現場に行くと、

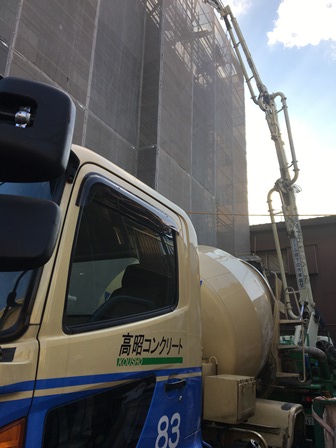

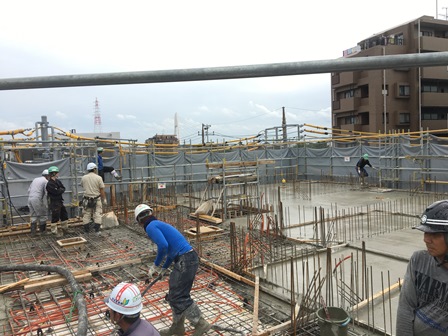

コンクリート打設の時おなじみの『生コン車とポンプ車』の2台が動いていました
今回は、4階立ち上がりコン打設なので、
5階のスラブの位置まで、足場を上がって行くと、、、
既に、内側の打設は終わっていました
そして、外側の打設。
壁からコンクリートを打設していきます

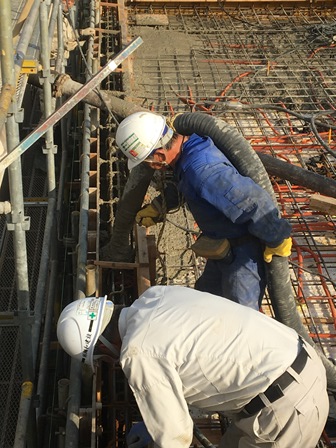

重そうな太いホースを持ち上げて、壁の型枠へ流しています
打設を進めていく中で、

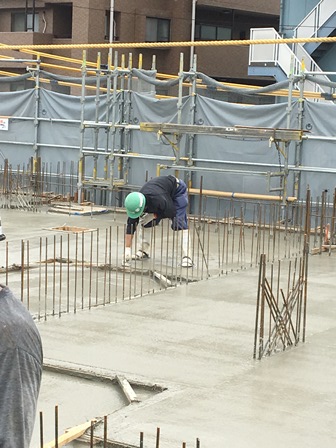

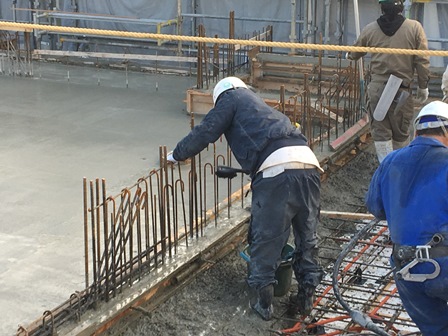

鉄筋をブラシで綺麗にしている作業をしている人がいました
この作業は、
次の階につながる鉄筋に、コンクリートがくっついたままになっていると、
次回のコンクリート打設をした時に、
コンクリートと鉄筋の付着に悪影響を与える事があるみたいです
なので、
打設した時に鉄筋についてしまったところは、
ブラシでこすって落とす作業を行うのです(・o・)
そして、無事打設終了
4階が無事立ち上がりました。
次、コンクリート打設を行う時は、最後の打設になりますッ(^_^)/
☆5階スラブまで進んでいます
みなさま、こんにちは
久しぶりに良い天気になりました
やっぱり、天気が良いと気持ちが良いですね!
でも、週末天気が悪くなりそうです、、、
では、現場の様子をご紹介致します
12月に見学会を控えている本羽田の現場
下の階はモデルルームの公開に向けて、
他の階よりも早く工事が進んでおりました(^o^)
他の階は、

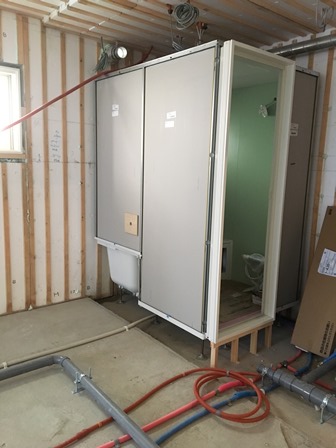

転がし配管が終わり、ユニットバスが搬入されておりました
転がし配管は、コンクリートの床に直接配管する事を言います
床に配管することで、二重床になる「置床工事」という工事を行いますが、
配管が自由に出来、メンテナンスが楽にできるのが特徴です(^o^)
そして、

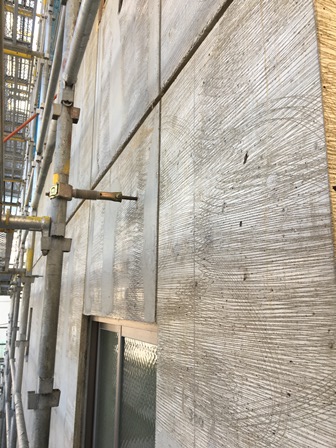

型枠が外されている外壁には、高圧洗浄が行われた跡がありました
高圧洗浄を行うことにより、
表面のゴミを取り除くことで、タイルが貼り付けやすくなります

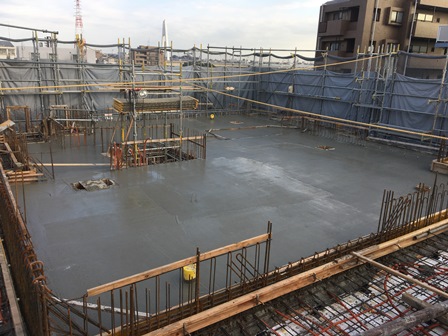

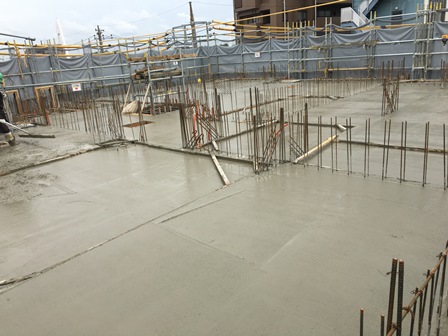

現在の一番上は、5階スラブ。

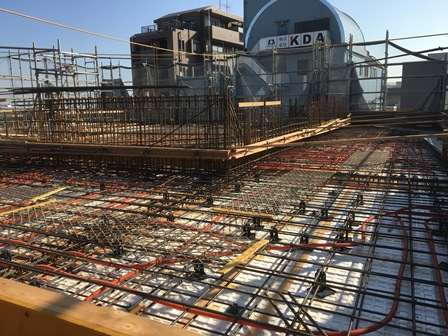

既に、配筋作業などを終えているので、
コンクリート打設が行われるのを、待ち構えている状態です

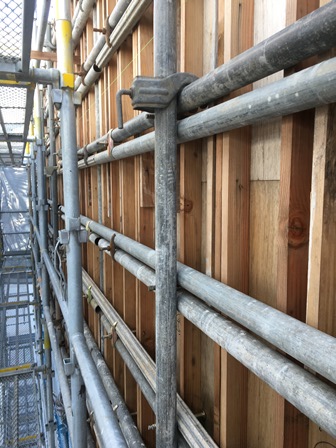

4階の壁は、型枠と単管でガッチリ固められておりました。
次回は、5階スラブのコンクリート打設の様子をご紹介したいと思います
☆4階と他の階
みなさま、こんにちは
昨日の夜はお鍋でした(●^o^●)
お鍋の季節がやってまいりました
お鍋の季節が来たっという事は、
そろそろ、コタツの出番ですかね
現場の様子をご紹介致します

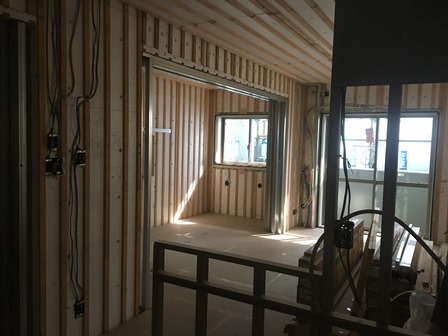

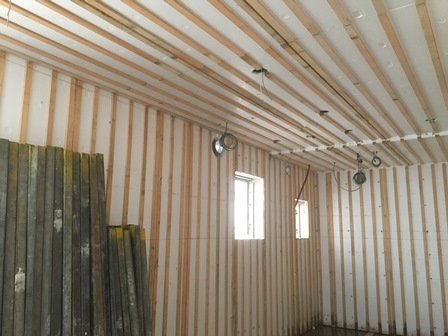

現在、4階スタットボードの建込工事を行っております。

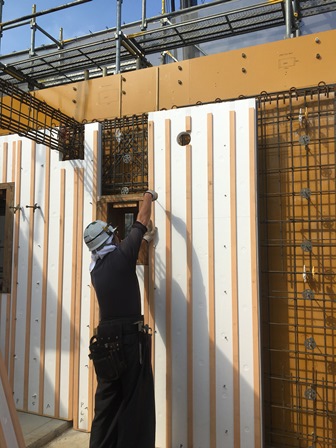

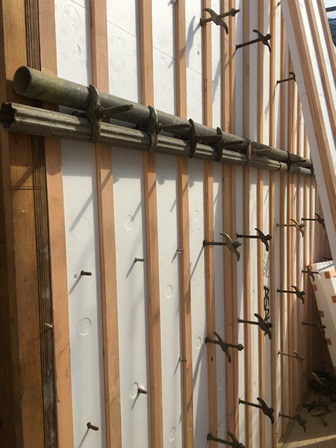

スタットボードをフォームタイで固定させているところでした
建込・スタットボードについては→【ココをクリック】して下さい
5階建の建物で、現在4階の躯体工事中の(仮称)本羽田3丁目マンション
下の階の様子は、、、?

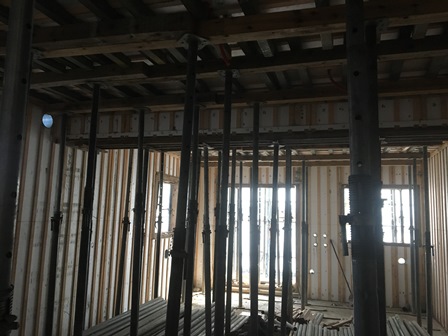

【3階】サポートで3階の天井・4階スラブを支えていますッ!
【2階】天井・3階スラブを支えていたサポートは取り外されました

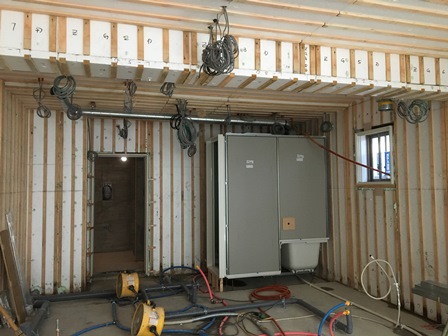

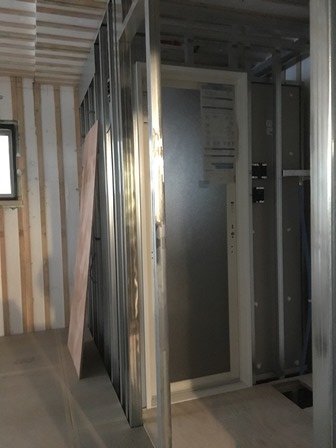

【1階】既に、内装工事が行われております。
12月に見学会があるため、

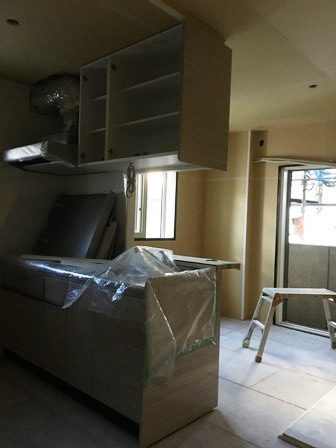

1階のお部屋は、いち早く完成したお部屋を見る事が出来ます。
着々と工事が進んで階数も上がってきていますッ(@^^)/~~~
見学会は、12月2.3日(土日)
入居や賃貸マンションを検討している方は、
是非ご来場ください
☆3階立ち上がりコン打設
みなさま、こんにちは
先日、社員旅行で京都・大阪に行かせて頂きました
とっても楽しい3日間だったので、
今週もお仕事頑張れる気がします!(^^)!笑
では、現場の様子をご紹介していきます
3階立ち上がりコン打設を行いましたッ!
その様子をご紹介致します(*^^)v
ポンプ車から、

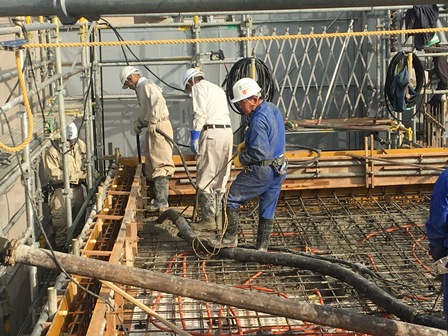

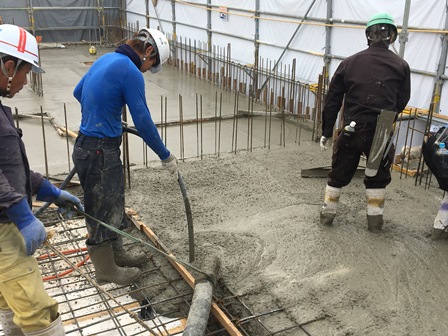

圧送され4階スラブまで届けられたコンクリートは、端っこから打設されていきます

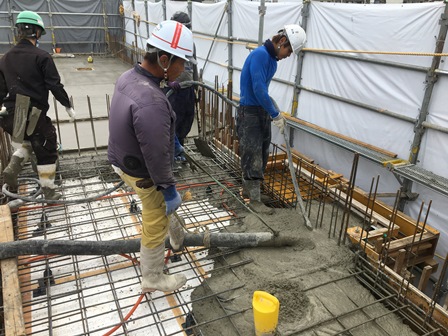

下の写真の職人さんが持っているのは、『コンクリートバイブレーター』です
コンクリートバイブレーターは、
打設したコンクリートに振動を与える役目をしていますッ!!!
振動を与える事により、
余分な空気などを取り除き、密度の高いコンクリートとなるのです

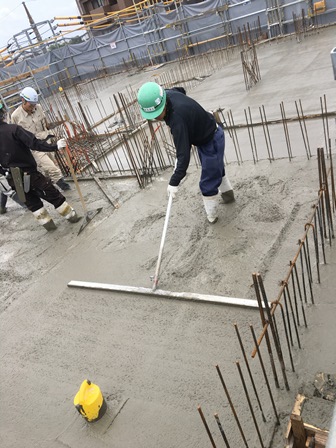

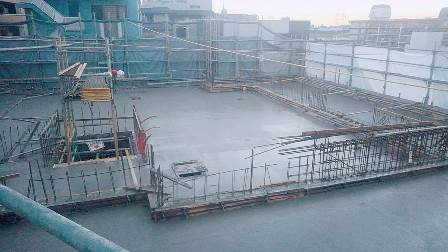

そして、打設した部分から均し作業を行って、
滑らかな表面にしていきます
隅々まで、コンクリートを流して均し作業を終えたら、
コンクリート打設終了です(●^o^●)
次回からは、4階の工事になりますッ
