2017年7月アーカイブ

☆4階建ち上がりコン打設

みなさま、こんにちは(^∇^*)/

電車の遅延の関係で朝から全力ダッシュをした青木です!!

朝からアドレナリンがみなぎっておりますo(○`・д・´○)ノ

(ちなみにギリギリ間に合いました・・・笑sweat01

余裕ある行動を心がけなければと思いました・・・coldsweats01

さて、現場の様子をご紹介いたします(・_・  )ゞ

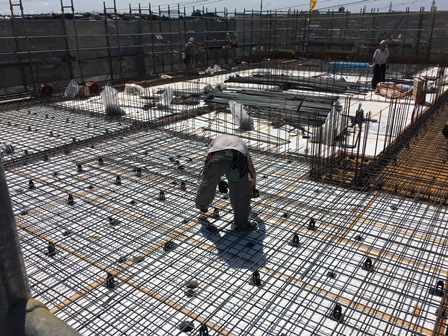

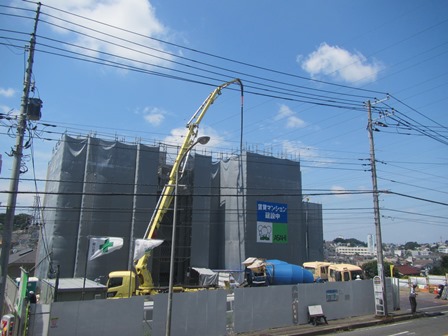

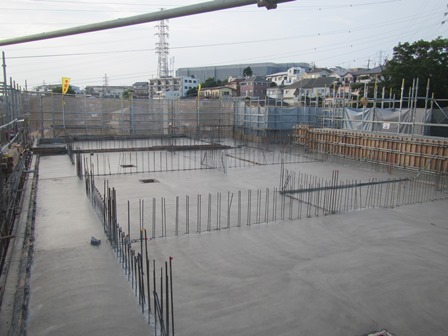

大変良く晴れた先日、4階立上がりのコンクリ打設が行われました!!

これまで同様の流れで無事打設完了致しました( ̄^ ̄)ゞ

enter1階立上がりコン打設

enter2階立上がりコン打設

enter3階立上がりコン打設

さて、1階より内装工事が進んでいるのですが、、、

なんと、、、

キッチンに、、、、

食洗機(自動食器洗い乾燥機)

全室標準仕様で設置されることとなりました!!

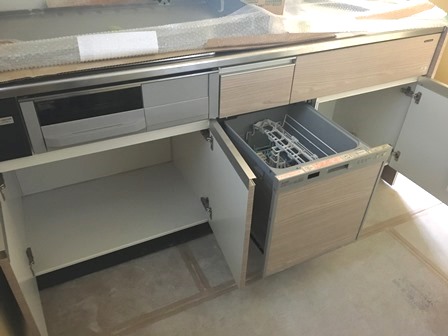

1階にはすでに食洗機が内蔵されたキッチンが設置されておりましたので

ご紹介いたしますsign03こちらですsign03

ちなみに横の収納もたっぷりありますよっsign03

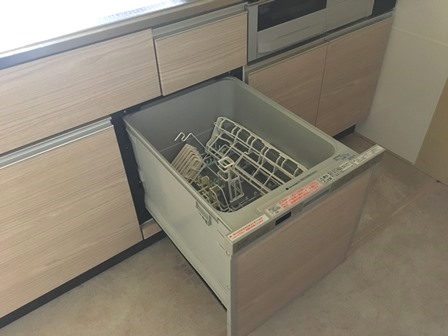

面倒な食器洗いもこれさえあればラックラクですlovely

水仕事の重なる家事。特に食器洗いは洗剤と水に長時間手が晒され

手の肌荒れの一番の原因になっている方も多いのではないでしょうかsad

これはもう家事をされる方の相棒になるのは間違いないですねnote

見学会に向けて工事が進んでおります1階。

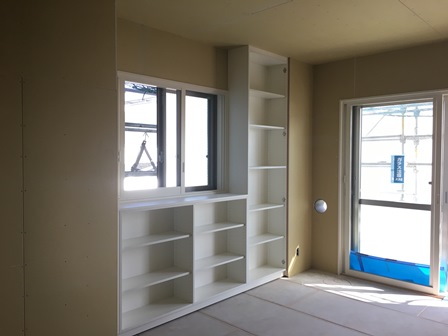

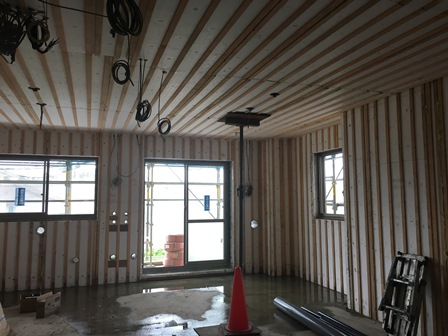

お部屋がこんなにも仕上がっておりましたsign03

お部屋が完成するのが楽しみですねhappy01

今回の現場日記は以上になります(・_・  )ゞ

building構造見学会のお知らせbuilding

8月19日・20日(

完成したお部屋をご覧いただけます!!

時間:10:30から16:00

場所:横浜市神奈川区西大口125ー3

どうぞ、お気軽にお立ち寄りくださいませnote

cloud完成予想パースcloud

2017年10月完成予定

地上5階建

2LDK 15世帯

3LDK 4世帯

朝日建設HP

イベント・見学会情報

現場日記一覧

くわしいお問い合わせはこちら

☆4階型枠・配筋工事

みなさま、こんにちは(^∇^*)/

先日、当現場へ足を運んだのですがそれはそれは

とてもいいお天気で、思わず写真に収めてしましました。。。

雲がひとつもございません。

中央のヤシの木が南国感を演出しておりましたsunbar

さて、それでは現場の様子をご紹介いたします(・_・  )ゞ

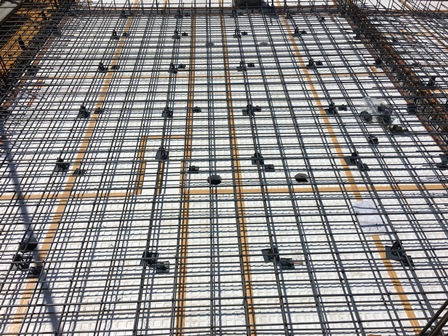

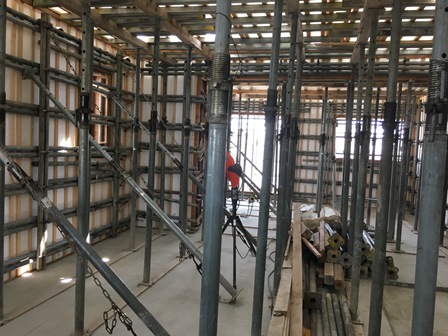

現場に入ると5階スラブの配筋工事を行っておりましたpaper

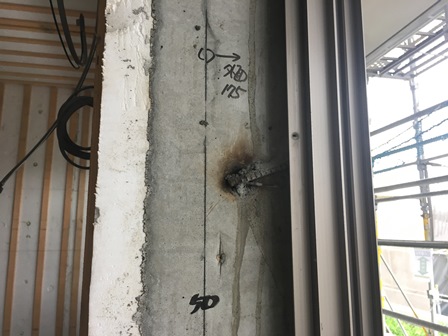

この鉄筋と断熱材の間に入っているこのグレーの物体。

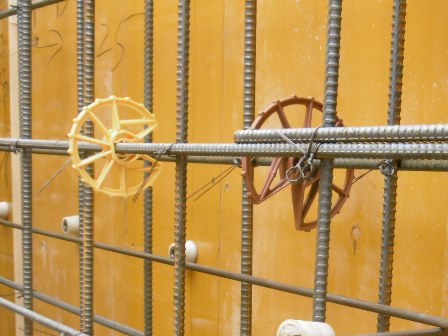

こちらはスペーサーというもので

鉄筋の間隔や型枠・断熱材との距離を一定に保つものになりますflair

スラブのような構造物の底面については1平米につき4個以上と決められています。

スペーサーは使う部分に応じてさまざまな種類があり、

壁の場合はこのようなドーナツ型スペーサーを使用しますflair

このような建物に対しては1平米につき2個以上と定められております。

一方躯体内は次回のコンクリート打設に備え

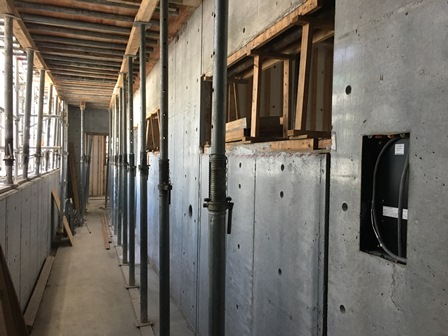

サポートや単管でしっかりと固定されておりましたpaper

また、1階より内装工事が始まりましたsign03

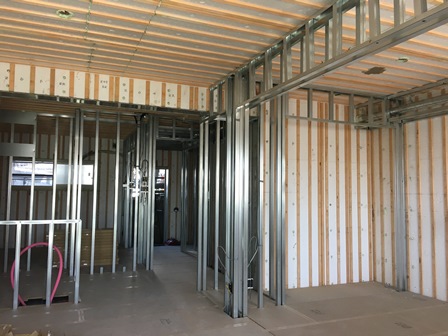

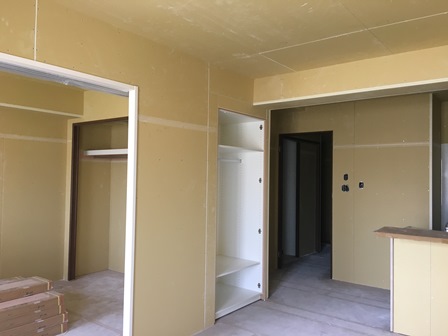

1階のお部屋、いつの間にかこんなにも仕上がっておりましたcoldsweats02

と、いうのも、こちらの1階フロア全てのお部屋は

8月19日・20日(に開催致します構造見学会

完成した状態をご覧いただけるように作業が進んでおりますhappy01

ですので、two階内装工事より詳しい状況をご紹介いたします。

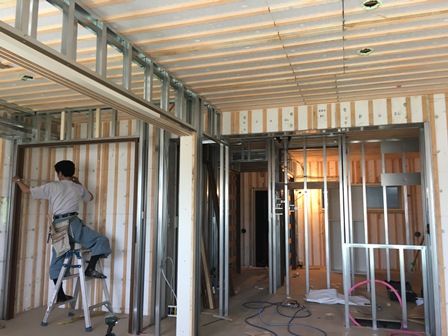

こちらはサポートが外され、内装工事が始まりました!

前回ご紹介した転がし配管工事が行われています!!

以前立ち上りましたthree階フロアはまだサポートが立っています。

今回の現場日記は以上になります(・_・  )ゞ

p.s.おかげさまで風邪がようやく治りました。ご心配おかけいたしましたcoldsweats01

cloud完成予想パースcloud

2017年10月完成予定

地上5階建

2LDK 15世帯

3LDK 4世帯

朝日建設HP

イベント・見学会情報

現場日記一覧

わしいお問い合わせはこちら

☆下階の様子

みなさま、こんにちは(^∇^*)/

7月に入りましたねっ!!

まだ梅雨明けはされてないようですが

本社のある相模原は真夏のようないいお天気ですsunsunsun

これからグングン気温が上がっていくと思うと

夏を乗り切れるか心配ですcoldsweats01

それでは、現場の様子をご紹介いたします(・_・  )ゞ

今回は先日お話ししたように3階より下階の様子をご紹介いたします

まずはone階からrun

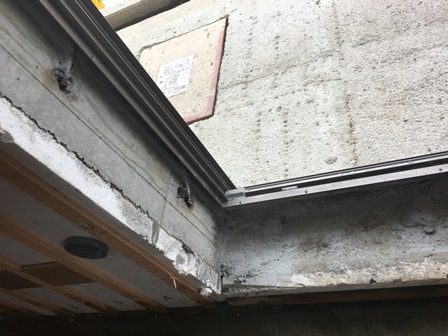

サッシの取り付けが行われました!!

近くで見てみるとこのようになっていますeye

開口部は実際に取り付けるサッシよりも一回り大きく作られています。

そこにサッシをどのように固定するのかと言いますと

躯体のコンクリート打設前に型枠にサッシアンカーというものが取り付けられます。

コンクリートが打設され型枠が外されると、まずサッシアンカー鉄筋を溶接。

その鉄筋サッシ枠を溶接し取り付けていきますflair

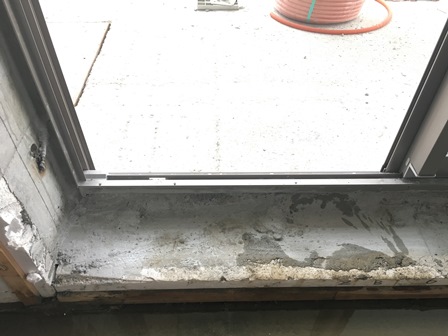

その後、開口部とサッシとの隙間に左官屋さんがモルタルを詰めて行きますpaper

この詰められたモルタル。詰める際はトロトロの状態なので

この作業は「トロ詰め」と呼ばれているんですよ(。・o・。)ノ

また、床は配管の取り付けが始まりましたeye

墨出し屋さんが内装工事が始まる前に出した墨に合わせて、配管工事が行われます。

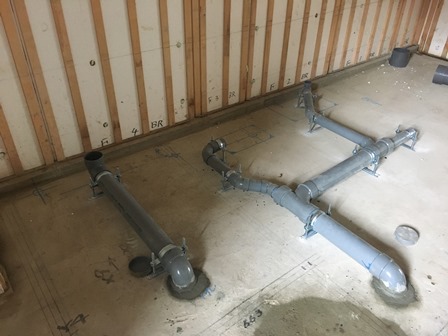

このように、床に直に配管を置くことを転がし配管と言います。

この時、床に固定しただけの状態では逆流が起こったり、

スムーズな給排水ができないといったことが起こるため、

パッと見ただけでは分からないのですが、わずかな勾配をつけて配管を行っております。

現在はこのような状態ですが、この先置床というものが施されるため

配管は床の下に隠れます

置床はまたこの先、ご紹介いたしますnote

続いてtwo階へrun

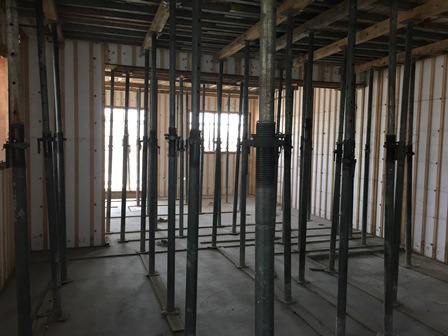

こちらはまだサポートの立った状態になります。

既定の強度に達し、サポートが外されると1階同様に工事が進んでいきますpaper

今回の現場日記は以上です(・_・  )ゞ

cloud完成予想パースcloud

2017年10月完成予定

地上5階建

2LDK 15世帯

3LDK 4世帯

朝日建設HP

イベント・見学会情報

現場日記一覧

わしいお問い合わせはこちら
