躯体工事の最近のブログ記事
☆完成したら見えない部分を覗き見!上棟・内装工事
みなさま、こんにちは(^∇^*)/
本日はお知らせから
6/30・7/1(土日)に当現場にて、
構造見学会を開催致します
構造見学会とは建設中の建物内を見学できる貴重な機会となります。
完成したお部屋をモデルルームとしてご用意しておりますので、
入居をお考えのお客様はもちろんのこと、
これから賃貸経営をお考えになられているお客様、ご近隣の方、
どんな建物が出来るのか気になっている方、
ぜひ一度この機会にご見学下さいませ
それでは、現場の進捗をご紹介致します(・_・ )ゞ
よく晴れ渡りました、この日。

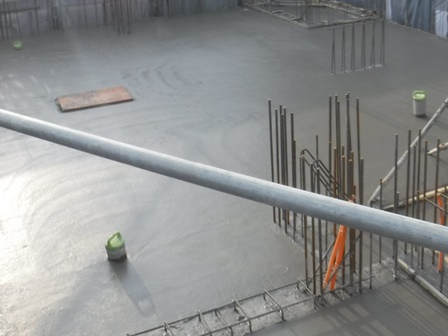

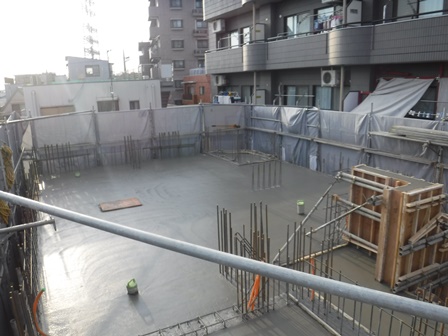

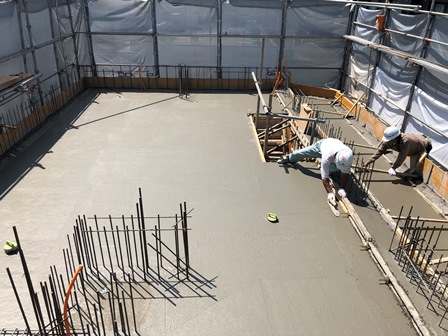

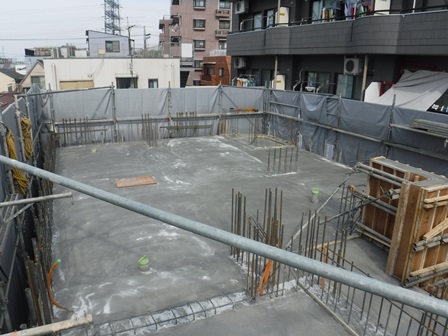

最上階のコンクリート打設が行われました!!
写真右下にある、机のような、既にコンクリートが打設されたこちらのもの。

丸環というものになります。
建物の清掃・補修などを行う際に作業員が命綱のロープを結び付けるものになります
これにて、最上階のコンクリート打設が完了致しましたので、
上棟となります( ̄^ ̄)ゞ
RC造の場合は最上階のコンクリートが打設されることを「上棟」と言います!
さて、上棟致しますと、ここからは内装等
仕上工事がメインとなっていきます!!
まず行われるのが、サッシの取り付けです。
開口部はサッシを設置するため、サッシより一回り大きく設けられています。
そこにサッシをどのように固定するかと言いますと、

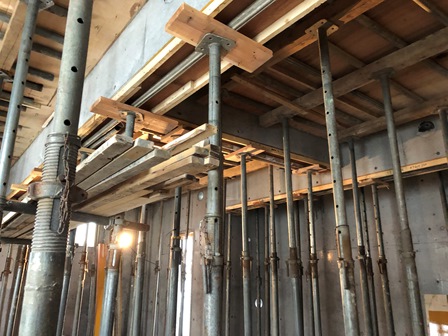

躯体のコンクリート打設前に型枠にサッシアンカーというものが取り付けられます

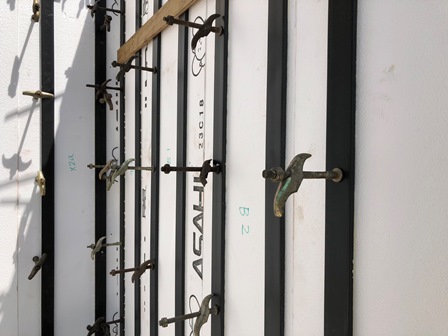

コンクリートが打設され型枠が外されると、このようにサッシアンカーのみ躯体に残ります。
このサッシアンカーに鉄筋を溶接。その鉄筋とサッシ枠を溶接し取り付けを行います。
その後、開口部とサッシとの隙間に左官屋さんがモルタルを詰め、
サッシ取り付け完了となります
こちらは2階事務所の壁になります。
事務所部分はウレタンを吹き付け、断熱を行います。

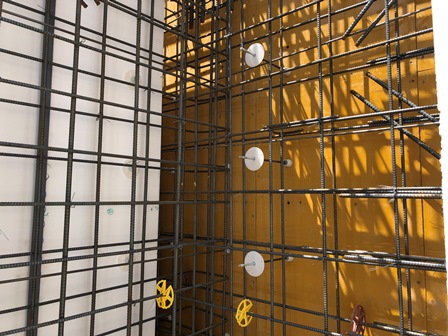

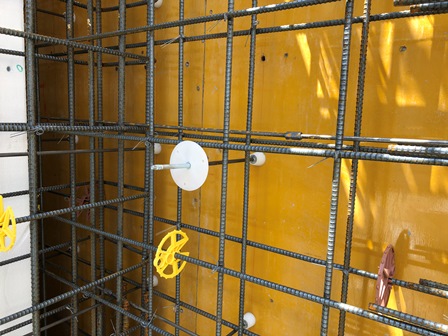

この青ポチがしっかり刺さっていますので、
既定の厚みのウレタンが吹き付けられているということになります
断熱の吹付が完了すると、LGS(軽量鉄骨材)にて間仕切りを行っていきます。
鉄骨材は基本的に同じ長さで搬入され、
使用部分に応じて職人さんがカッターで切り分けます。
天井や床に打ち付けられているLGSはコの字型をしたランナーというものになります。
こちらはこの後縦に立込むLGSより2mm大きいサイズを取り付けます。
その後、縦のLGS(=スタッド)を設置しております
LGSの立込みが完了すると、LGSに石膏ボードの取り付けを行います。
その名の通り、石膏を主成分とした素材を板状にし、
特殊な厚みのある紙で包んだものになります。
石膏は結晶水を含んでいて炎や熱に晒されると、
この水が蒸気として空気中に放出されるのに伴って熱を吸収します。
そのため、耐火性や防火性がある他、遮音・断熱性能も備えています

ビスを使い、LGSにボードを貼っていきます!!
配線が隠れ、すっきりしました
それでは、今回の現場日記は以上です(・_・ )ゞ
完成予想パース
2018年8月完成予定
地上4階建
3LDK 1世帯
事務所 1戸
店舗 1戸
入居に関するお問い合わせ
当物件の管理会社様が決定いたしました。
家賃等に関しましては下記にお問い合わせください。
042-365-3121
☆完成したら見えない部分を覗き見!4階躯体工事
みなさま、こんにちは(^∇^*)/
今日は太陽がメラメラしてます(´_ゝ`)
最近太陽に当たると、日焼けよりも目の奥が
ギューーーンといいますかゴーーーンというように
痛くなっていまいます。。。。
やはり、目の為にもサングラスをかけるべきですかね。。。。
さて、それではなるべく日光にで目がやられてしまわないよう
帽子を被って現場に取材に行ってきましたので、
工事の様子をご紹介いたします(・_・ )ゞ
いよいよ最上階の躯体工事になります!!
足場を上がりますと、屋上スラブまで立ち上がっておりました!!
躯体内はスタットボードが打設圧に耐えられるよう、
しっかりと固定された状態になっておりました
そして室内の階段を下がりますと・・・・

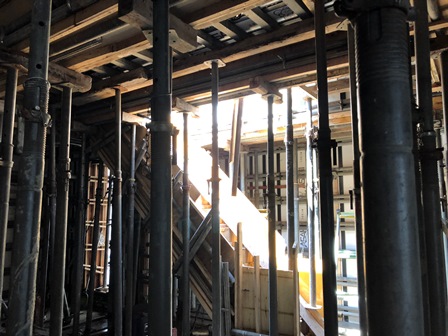

前回打設された3階フロアになります!!

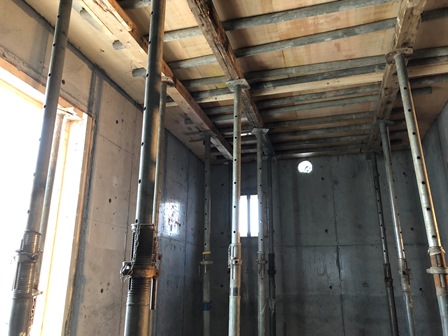

梁の型枠や壁の単管が外され、サポートのみが立っている状態となっておりました!!
もうしばらくこの状態をキープ。その後は内装工事がスタートいたします!!
3階の玄関となる場所を抜け、階段を下がりますと
2階の事務部分でございます。
一目瞭然、サポートが外されすっきりとした状態になりました!!
この後は窓の取り付けが行われます!!
1階はこれまでと全く変わらない状態でしたので、
今回の現場日記は以上になります(・_・ )ゞ
次回から内装工事の様子もご紹介しますのでお楽しみにっ
完成予想パース
2018年8月完成予定
地上4階建
3LDK 1世帯
事務所 1戸
店舗 1戸
お知らせ
当物件の管理会社様が決定いたしました。
家賃等に関しましては下記にお問い合わせください。
042-365-3121
☆完成したら見えない部分を覗き見!3階立上がりコン打設
みなさま、こんにちは(^∇^*)/
今日は夏のようにムシムシしていますね
ちなみに湿度が60%以上になるとダニやカビが発生しやすくなるそうです・・・
ダニ・カビ対策を戸建ブログにてまとめておりますので
是非、ご参考にされてみてください(`•ω•´@)
【目安は40%?60%。湿度をコントロールして快適な暮らしを】
それでは、現場の様子をご紹介いたします(・_・ )ゞ

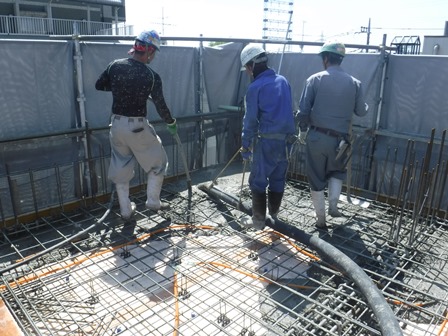

先日、3階のコンクリート打設が行われました!!
が。
タイミング合わず・・・・
打設完了しておりました( ̄^ ̄;)
以前にもご紹介した押さえ中です
3LDKとなる3・4階を繋ぐ階段もコンクリートが打設されておりました
太陽の光がちょうど入ってきて、なんだか神々しく光っておりました。笑
2階部分は以前と変わらず、サポートの立った状態となっておりました。
それでは、今回の現場日記は以上となります(・_・ )ゞ
お知らせ
当物件の管理会社様が決定いたしました。
家賃等に関しましては下記にお問い合わせください。
(有) 田中商事
042-365-3121
完成予想パース
2018年8月完成予定
地上4階建
3LDK 1世帯
事務所 1戸
店舗 1戸
☆完成したら見えない部分を覗き見!3階躯体工事
みなさま、こんにちは(^∇^*)/
今日はカラッといいお天気ですね
早朝には都内から富士山が見えたそうです!!
昨日の雨で空気中のほこりなどが流され、
その後に冷たい空気が入り込んできたからなのだそう
こんなにいいお天気の日は
お外にお出かけに行きたいものです・・・
さて、それでは現場の様子をご紹介いたします(・_・ )ゞ
最上階一歩手前、3階躯体工事が始まりました!!
これまでは店舗・事務所部分でしたが今回より工事は住居部分になります
一目でお分かり頂けるように、これまでにはなかった

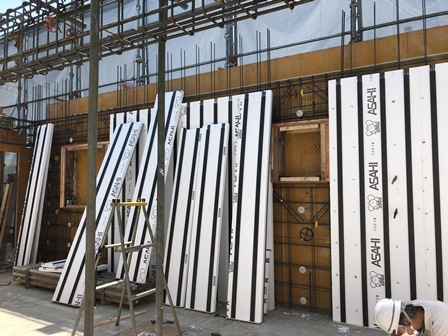

白い板が立込まれておりますね
